工程概况杂填土成分较复杂,有碎石、瓦砾和少量腐植物质,且较疏松和不均匀
建筑物高低错落,分三部分,中心楼共16层,左面裙楼10层,右面裙楼7层建,筑荷载传至基底的压力约1500Kpa-3000Kpa
采用砂石换填法处理地基并选用筏板基础
根据建设单位提供的地勘资料,在拟建场地10公里内,有一砂石场,级配较好,可以满足地基处理的要求

表1地基中地层情况及力学指标序号地层地层厚度(m)压缩模量Es地基承载力值(Kpa)1杂填土4
3--2粉土2
581003淤泥质粉土1
70804淤泥质粉质粘土1
92405淤泥质粉土4
69906粉质粘土3
432007粉质粘土11
68250二
施工依据1、根据甲方提供的地质勘探报告,施工现场平面布置图
2、国家颁布的施工规范及验收标准,安全规范及安全操作工程
施工工艺防线→开挖设计软土层→验槽→基地压实→回填土分层压实→验收四
施工测量开挖基坑前应根据现场控制点,定出单体轴线控制点,作为轴线控制和放样的依据
用经纬仪测出各控制线及轴线,用钢卷尺丈量垫层和基础的位置以及开挖的宽度和长度,为了便于轴线和各个边长度的复核,在基坑四周定木桩控制轴线位置,书面报请监理复核,认定签字后开始开挖,将各轴线及控制标高引至基坑周围,并用红油漆做上标记,便于桩标高及中心的控制
第一章软土底层开挖施工方案4

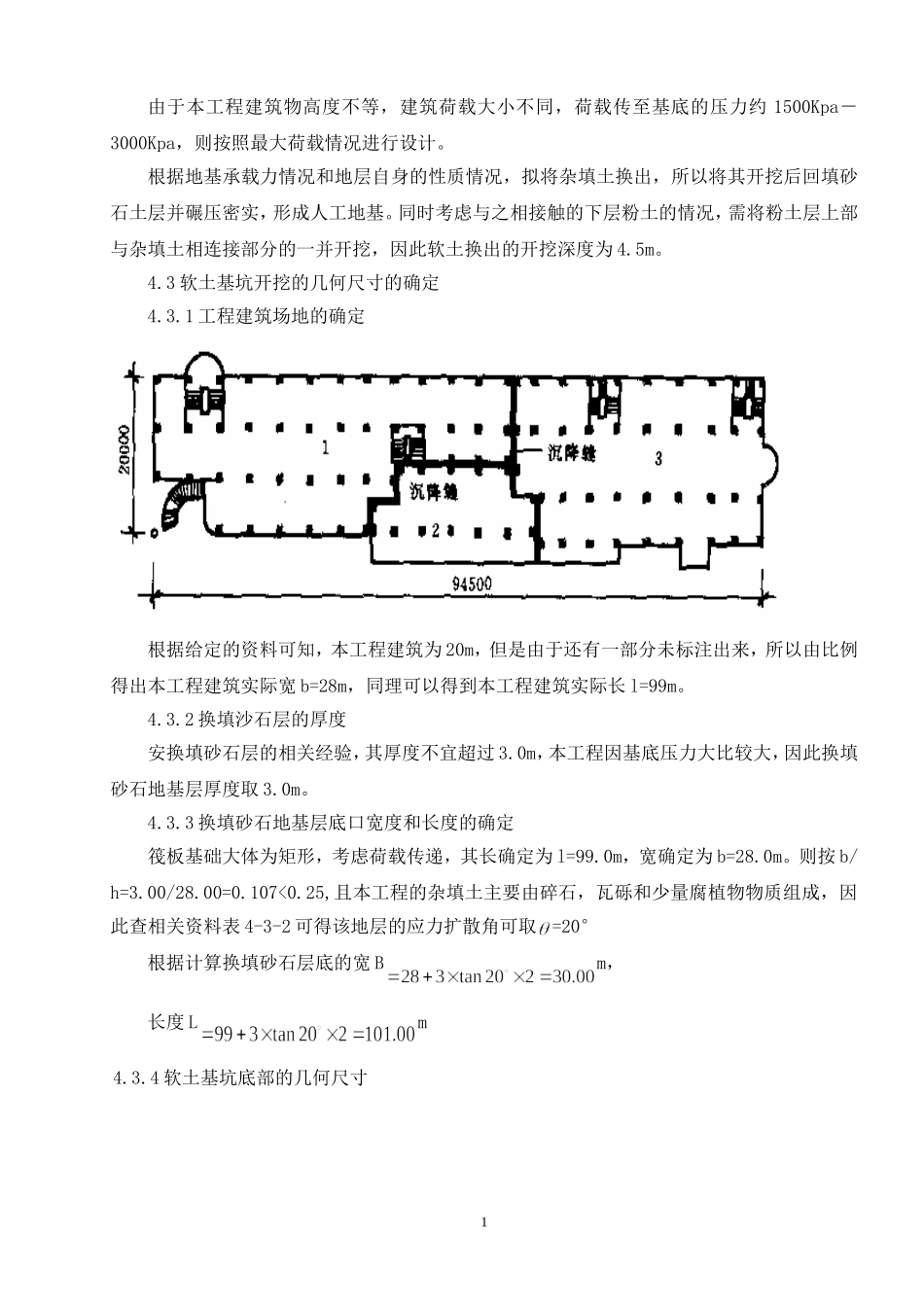

1软土基坑开挖放坡形式的确定由于软土地基基坑深度为4
5m,则需要考虑开外放坡,所以采用斜坡式放坡,放坡系数为1:0
33,所以坡度系数m=B/H=1/0
2换填地层和深度的确定由于本工程建筑物高度不等,建筑荷载大小不同,荷载传至基底的压力约1500Kpa-3000Kpa,则按照最大荷载情况进行设计
根据地基承载力情况和地层自身的性质情况,拟将杂填土换出,所以将其开挖后回填砂石土层并碾压密实,形成人工地
