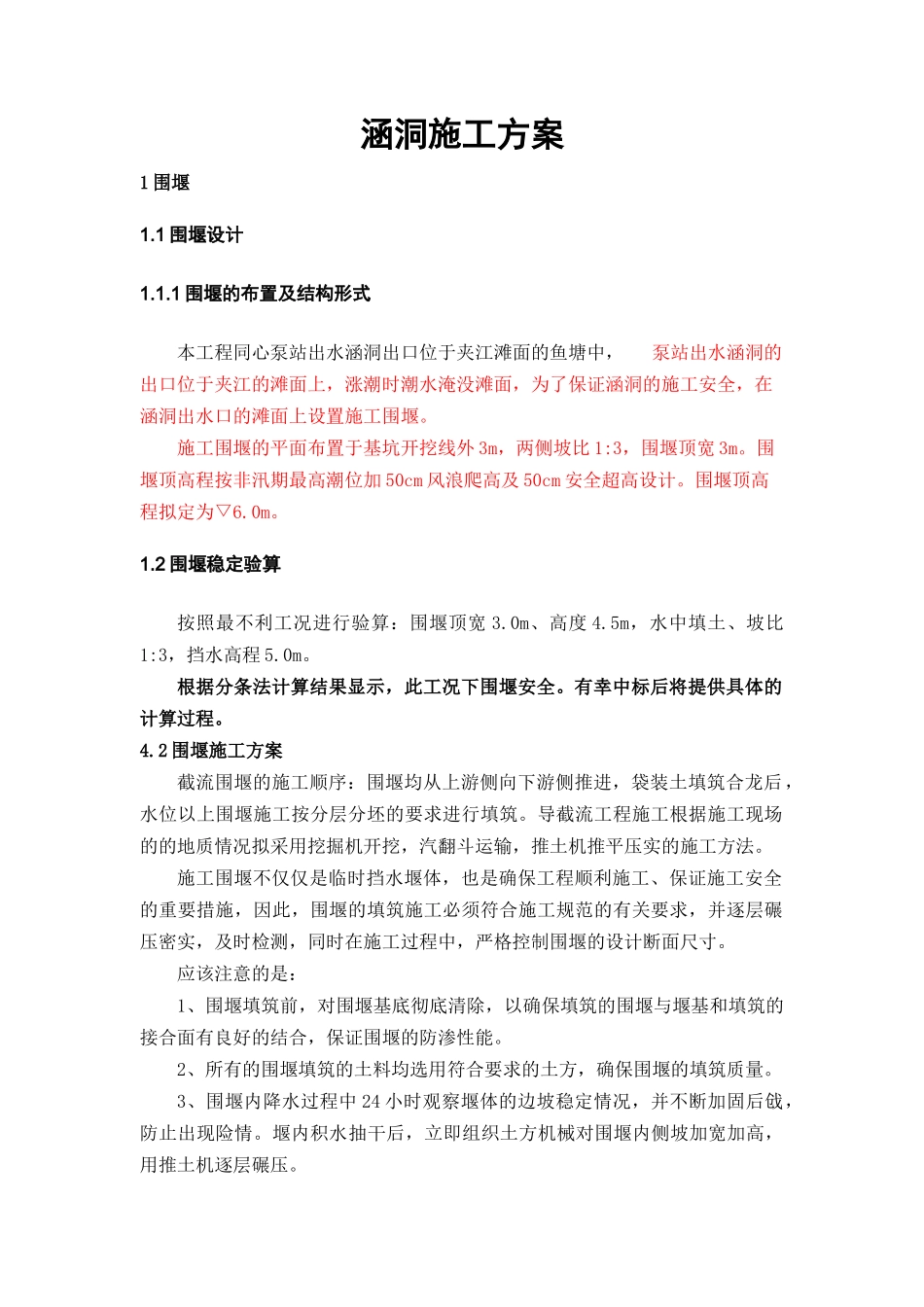

涵洞施工方案1围堰1
1围堰设计1
1围堰的布置及结构形式本工程同心泵站出水涵洞出口位于夹江滩面的鱼塘中,泵站出水涵洞的出口位于夹江的滩面上,涨潮时潮水淹没滩面,为了保证涵洞的施工安全,在涵洞出水口的滩面上设置施工围堰
施工围堰的平面布置于基坑开挖线外3m,两侧坡比1:3,围堰顶宽3m
围堰顶高程按非汛期最高潮位加50cm风浪爬高及50cm安全超高设计
围堰顶高程拟定为▽6
2围堰稳定验算按照最不利工况进行验算:围堰顶宽3
0m、高度4
5m,水中填土、坡比1:3,挡水高程5
根据分条法计算结果显示,此工况下围堰安全
有幸中标后将提供具体的计算过程
2围堰施工方案截流围堰的施工顺序:围堰均从上游侧向下游侧推进,袋装土填筑合龙后,水位以上围堰施工按分层分坯的要求进行填筑
导截流工程施工根据施工现场的的地质情况拟采用挖掘机开挖,汽翻斗运输,推土机推平压实的施工方法
施工围堰不仅仅是临时挡水堰体,也是确保工程顺利施工、保证施工安全的重要措施,因此,围堰的填筑施工必须符合施工规范的有关要求,并逐层碾压密实,及时检测,同时在施工过程中,严格控制围堰的设计断面尺寸
应该注意的是:1、围堰填筑前,对围堰基底彻底清除,以确保填筑的围堰与堰基和填筑的接合面有良好的结合,保证围堰的防渗性能
2、所有的围堰填筑的土料均选用符合要求的土方,确保围堰的填筑质量
3、围堰内降水过程中24小时观察堰体的边坡稳定情况,并不断加固后戗,防止出现险情
堰内积水抽干后,立即组织土方机械对围堰内侧坡加宽加高,用推土机逐层碾压

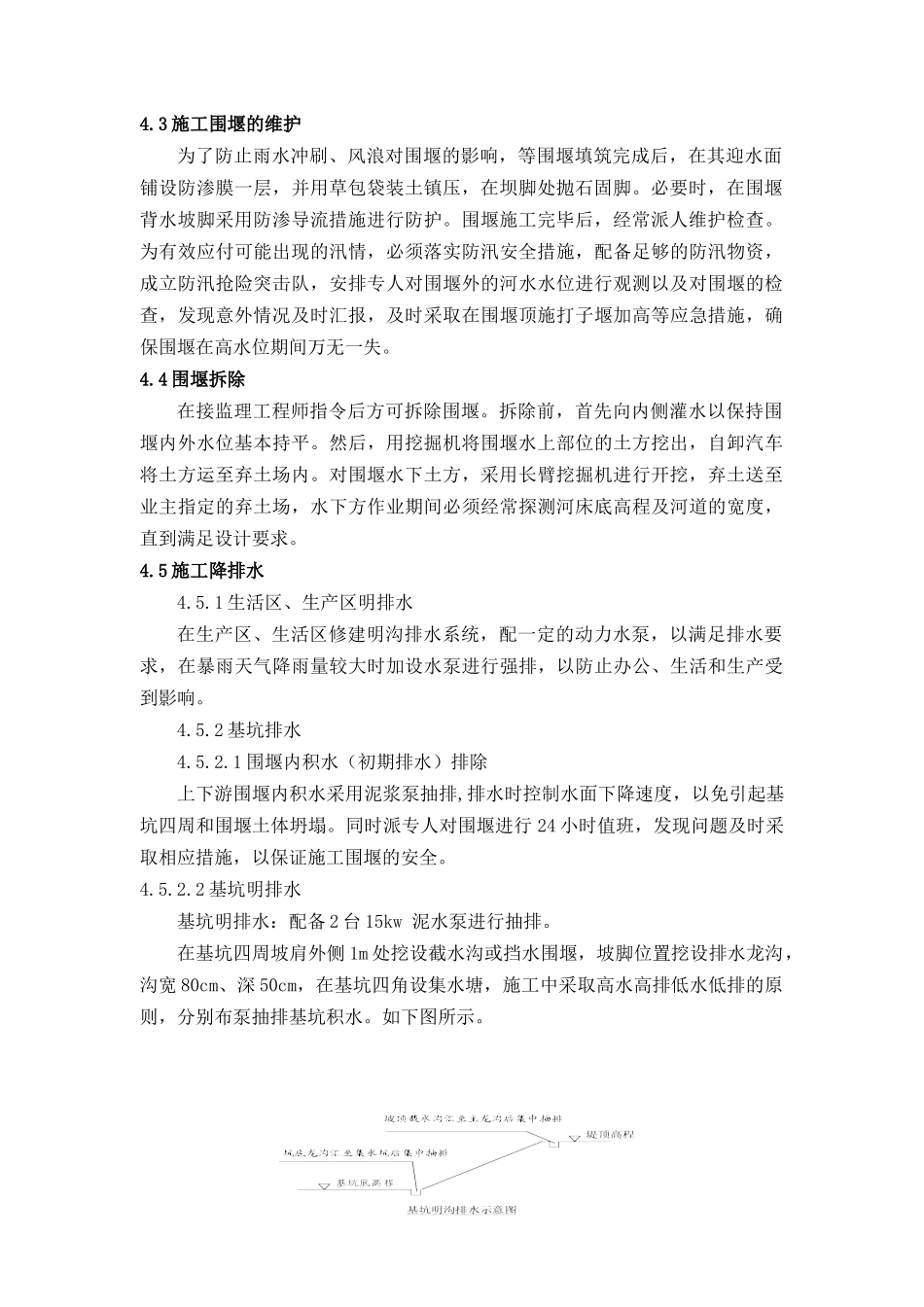

3施工围堰的维护为了防止雨水冲刷、风浪对围堰的影响,等围堰填筑完成后,在其迎水面铺设防渗膜一层,并用草包袋装土镇压,在坝脚处抛石固脚
必要时,在围堰背水坡脚采用防渗导流措施进行防护
围堰施工完毕后,经常派人维护检查

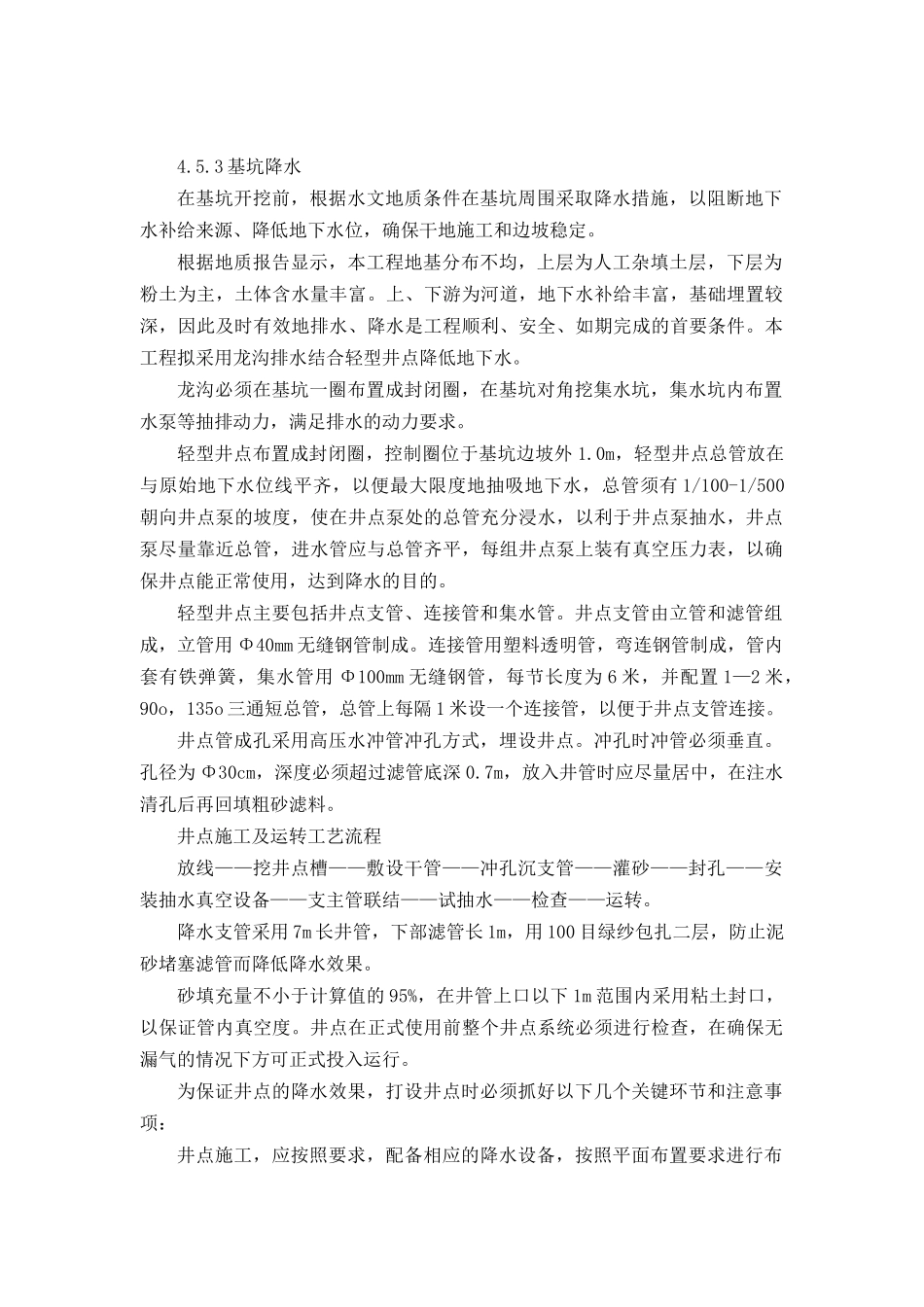

为有效应付可能出现的汛情,必须落实防汛安全措施,
