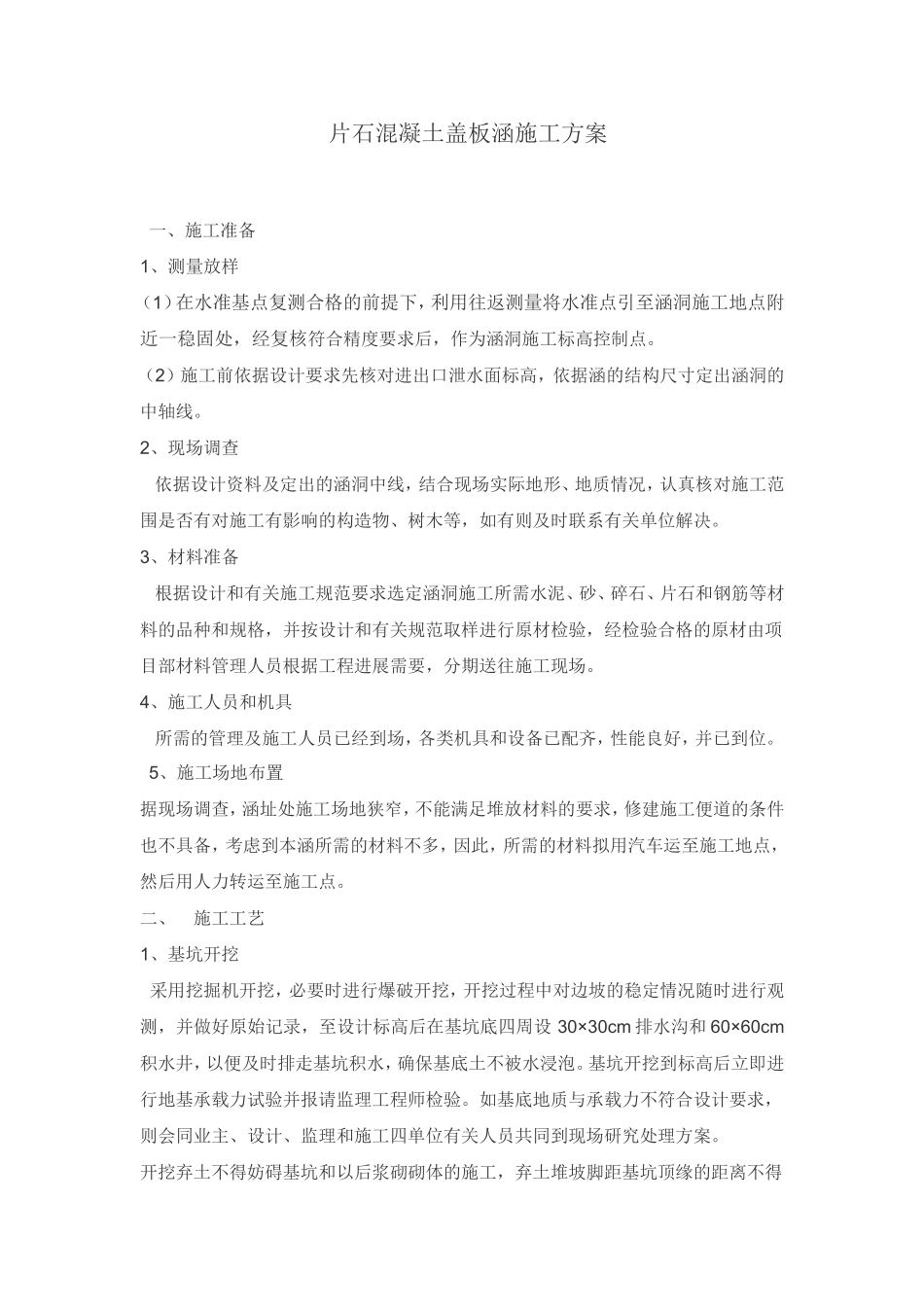

片石混凝土盖板涵施工方案一、施工准备1、测量放样(1)在水准基点复测合格的前提下,利用往返测量将水准点引至涵洞施工地点附近一稳固处,经复核符合精度要求后,作为涵洞施工标高控制点
(2)施工前依据设计要求先核对进出口泄水面标高,依据涵的结构尺寸定出涵洞的中轴线
2、现场调查依据设计资料及定出的涵洞中线,结合现场实际地形、地质情况,认真核对施工范围是否有对施工有影响的构造物、树木等,如有则及时联系有关单位解决
3、材料准备根据设计和有关施工规范要求选定涵洞施工所需水泥、砂、碎石、片石和钢筋等材料的品种和规格,并按设计和有关规范取样进行原材检验,经检验合格的原材由项目部材料管理人员根据工程进展需要,分期送往施工现场
4、施工人员和机具所需的管理及施工人员已经到场,各类机具和设备已配齐,性能良好,并已到位
5、施工场地布置据现场调查,涵址处施工场地狭窄,不能满足堆放材料的要求,修建施工便道的条件也不具备,考虑到本涵所需的材料不多,因此,所需的材料拟用汽车运至施工地点,然后用人力转运至施工点
二、施工工艺1、基坑开挖采用挖掘机开挖,必要时进行爆破开挖,开挖过程中对边坡的稳定情况随时进行观测,并做好原始记录,至设计标高后在基坑底四周设30×30cm排水沟和60×60cm积水井,以便及时排走基坑积水,确保基底土不被水浸泡
基坑开挖到标高后立即进行地基承载力试验并报请监理工程师检验
如基底地质与承载力不符合设计要求,则会同业主、设计、监理和施工四单位有关人员共同到现场研究处理方案
开挖弃土不得妨碍基坑和以后浆砌砌体的施工,弃土堆坡脚距基坑顶缘的距离不得小于基坑开挖深度

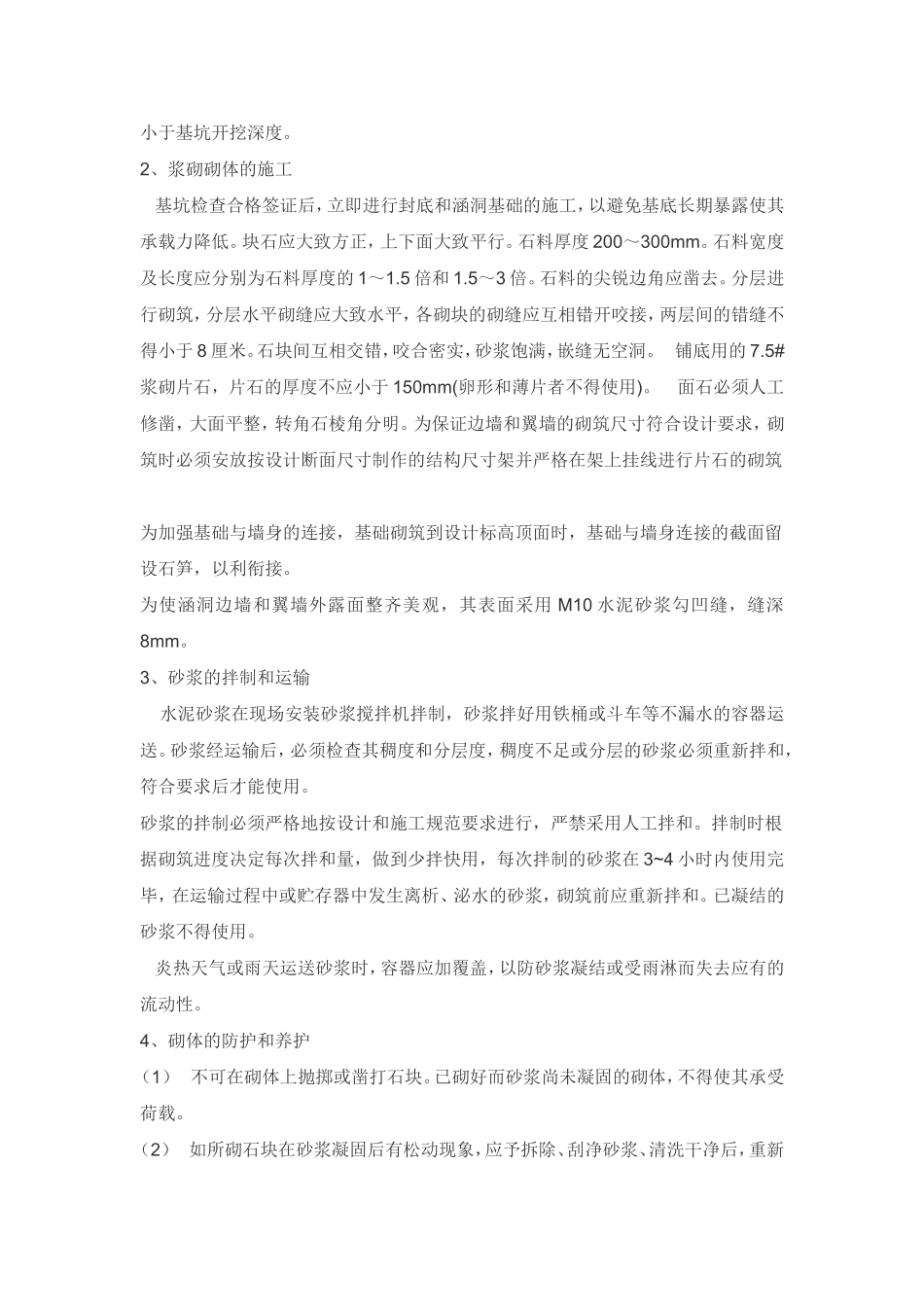

2、浆砌砌体的施工基坑检查合格签证后,立即进行封底和涵洞基础的施工,以避免基底长期暴露使其承载力降低
块石应大致方正,上下面大致平行

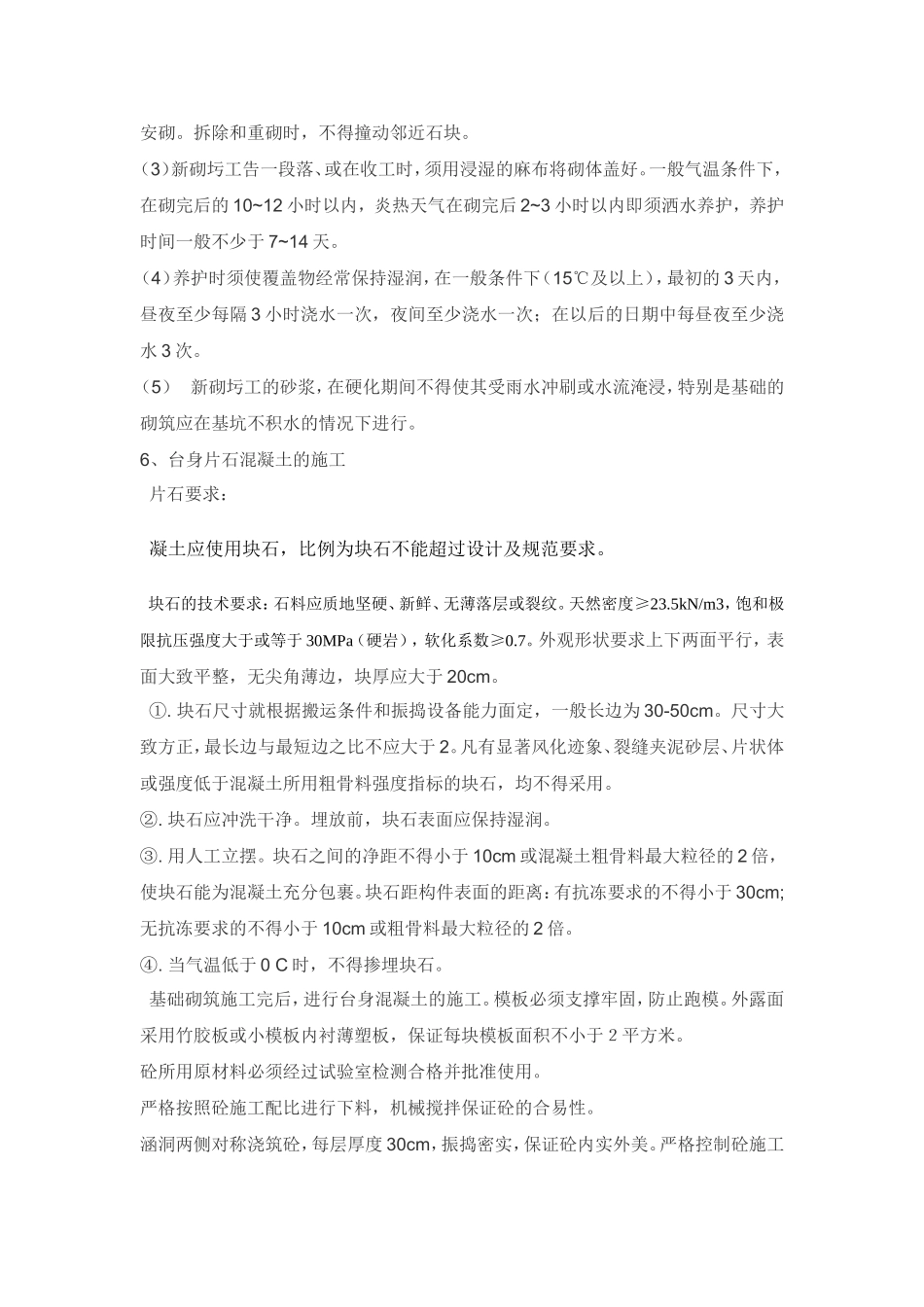

石料厚度200~300mm
石料宽度及长度应分别为石料厚度的1~1
