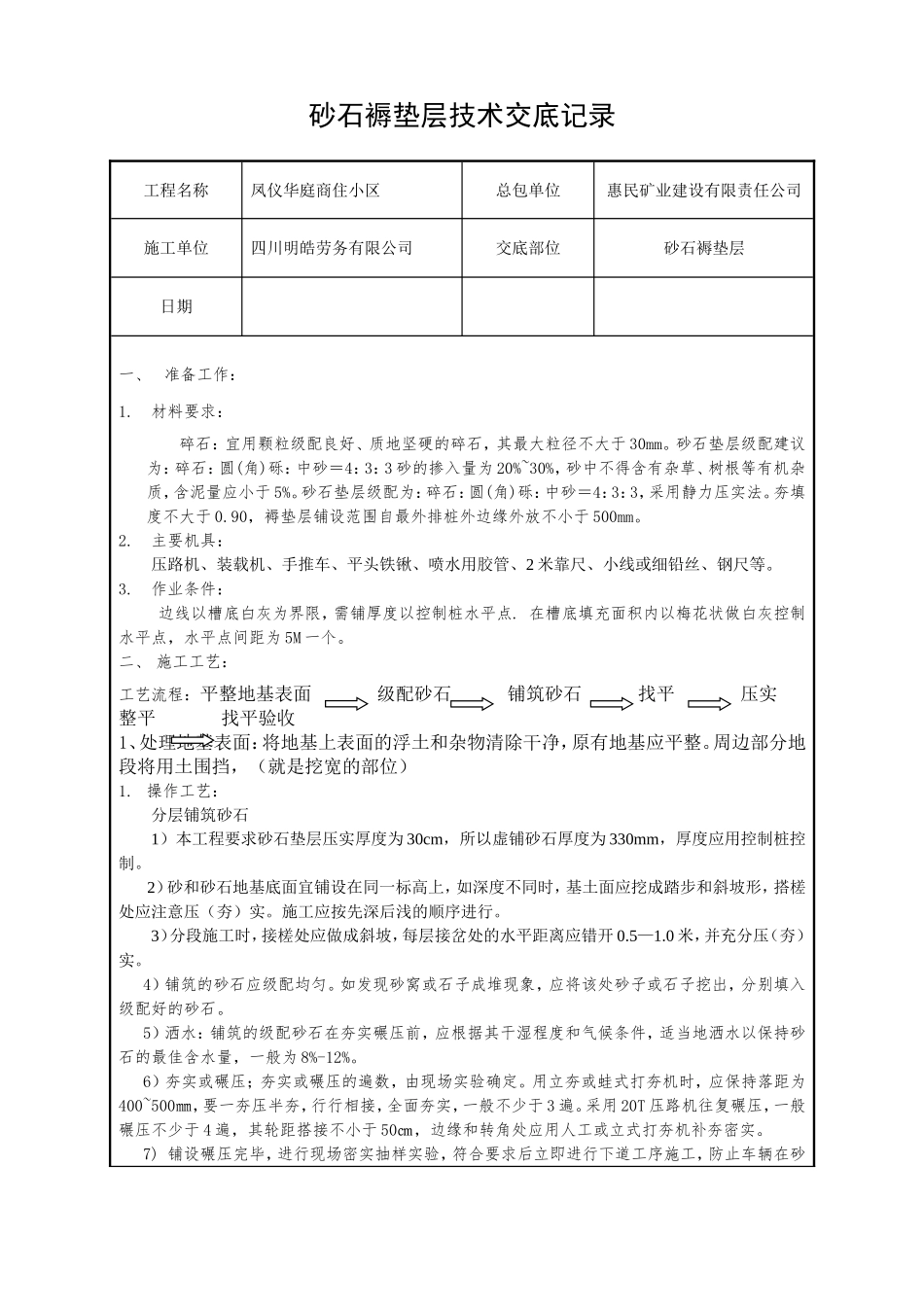

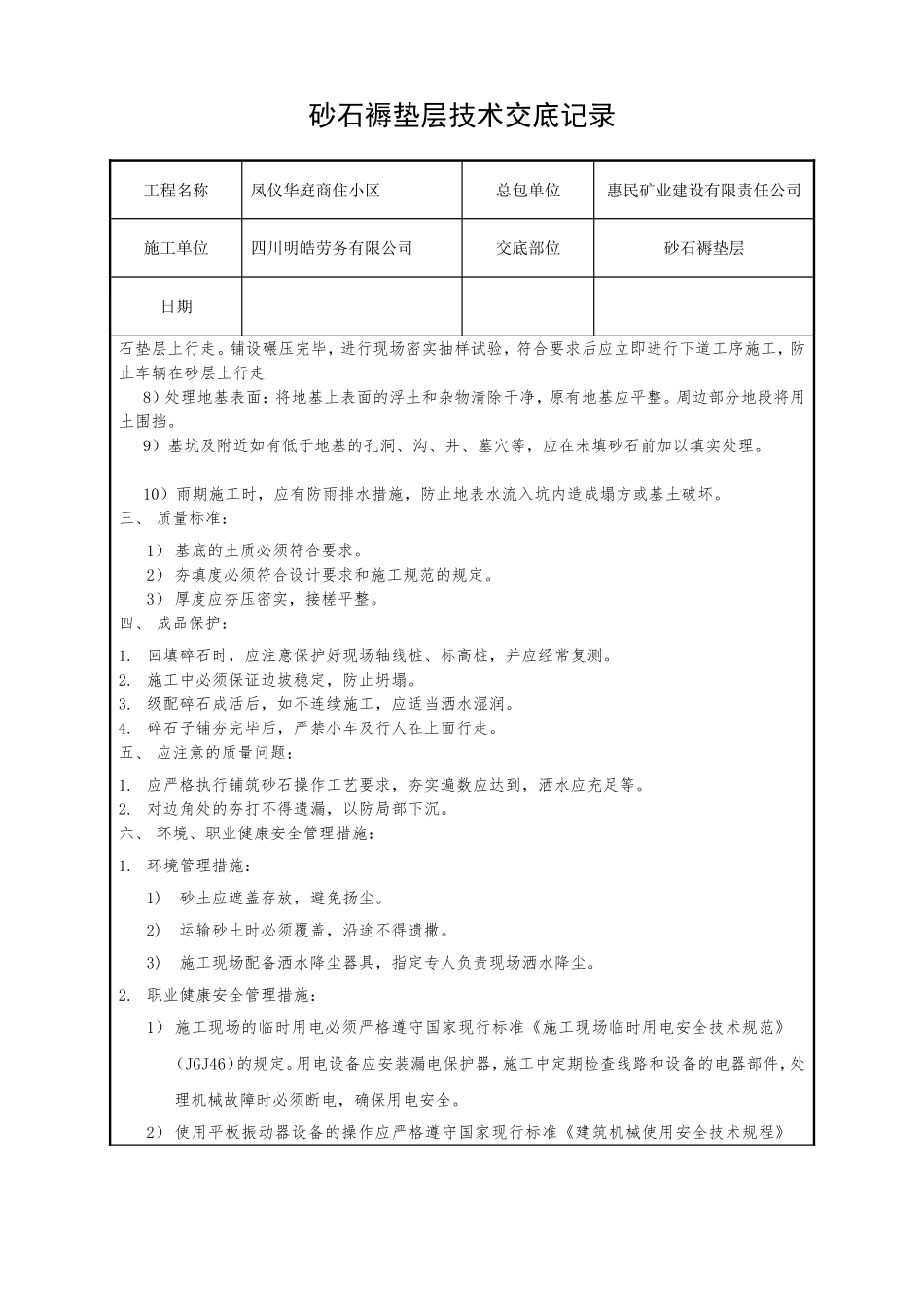

砂石褥垫层技术交底记录工程名称凤仪华庭商住小区总包单位惠民矿业建设有限责任公司施工单位四川明皓劳务有限公司交底部位砂石褥垫层日期一、准备工作:1
材料要求:碎石:宜用颗粒级配良好、质地坚硬的碎石,其最大粒径不大于30mm
砂石垫层级配建议为:碎石:圆(角)砾:中砂=4:3:3砂的掺入量为20%~30%,砂中不得含有杂草、树根等有机杂质,含泥量应小于5%
砂石垫层级配为:碎石:圆(角)砾:中砂=4:3:3,采用静力压实法
夯填度不大于0
90,褥垫层铺设范围自最外排桩外边缘外放不小于500mm
主要机具:压路机、装载机、手推车、平头铁锹、喷水用胶管、2米靠尺、小线或细铅丝、钢尺等
作业条件:边线以槽底白灰为界限,需铺厚度以控制桩水平点
在槽底填充面积内以梅花状做白灰控制水平点,水平点间距为5M一个
二、施工工艺:工艺流程:平整地基表面级配砂石铺筑砂石找平压实整平找平验收1、处理地基表面:将地基上表面的浮土和杂物清除干净,原有地基应平整
周边部分地段将用土围挡,(就是挖宽的部位)1
操作工艺:分层铺筑砂石1)本工程要求砂石垫层压实厚度为30cm,所以虚铺砂石厚度为330mm,厚度应用控制桩控制
2)砂和砂石地基底面宜铺设在同一标高上,如深度不同时,基土面应挖成踏步和斜坡形,搭槎处应注意压(夯)实
施工应按先深后浅的顺序进行
3)分段施工时,接槎处应做成斜坡,每层接岔处的水平距离应错开0
0米,并充分压(夯)实
4)铺筑的砂石应级配均匀
如发现砂窝或石子成堆现象,应将该处砂子或石子挖出,分别填入级配好的砂石
5)洒水:铺筑的级配砂石在夯实碾压前,应根据其干湿程度和气候条件,适当地洒水以保持砂石的最佳含水量,一般为8%-12%
6)夯实或碾压;夯实或碾压的遍数,由现场实验确定
用立夯或蛙式打夯机时,应保持落距为400~500㎜,要一夯压半夯,行行相接,全面夯实,一般
