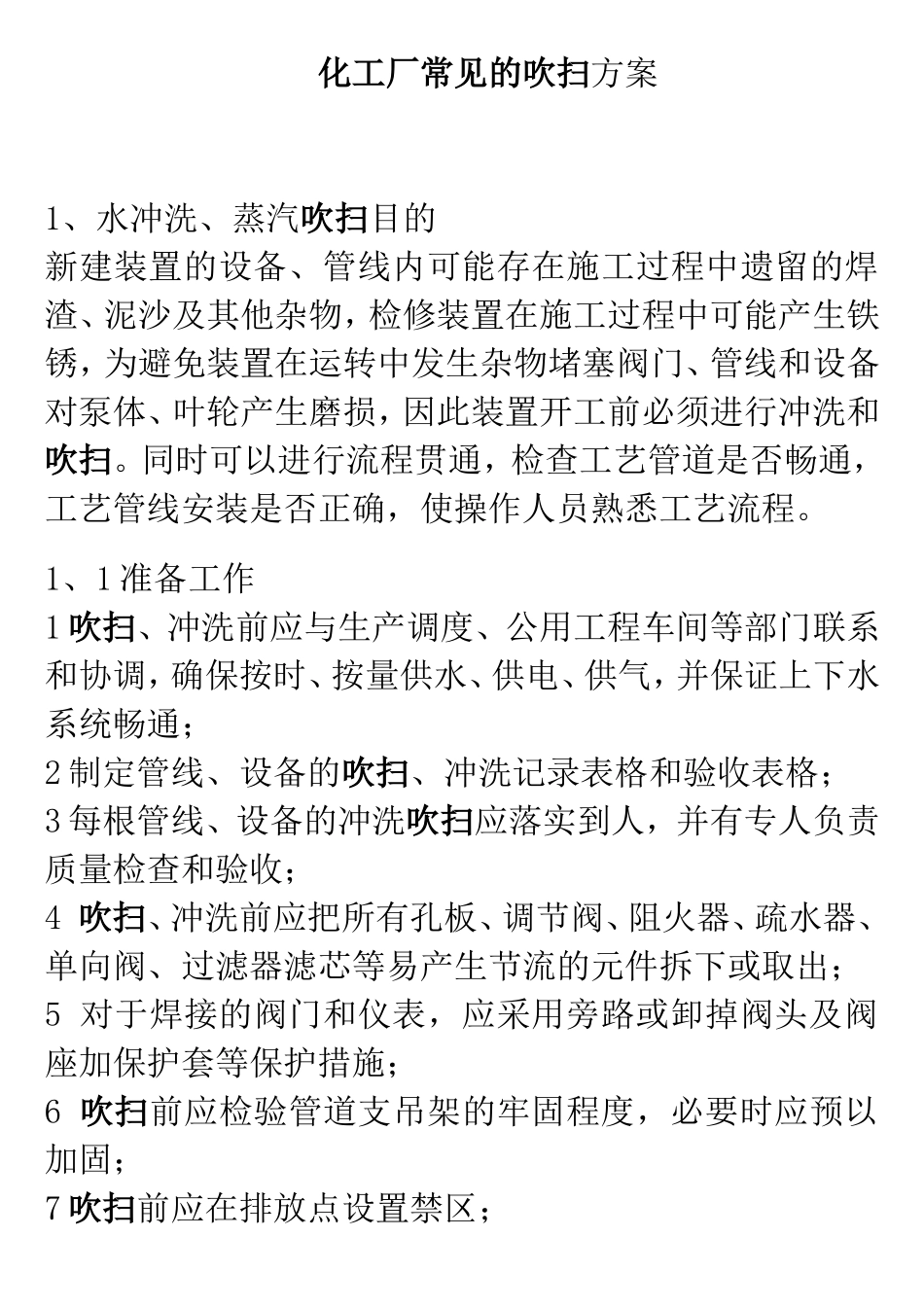

化工厂常见的吹扫方案1、水冲洗、蒸汽吹扫目的新建装置的设备、管线内可能存在施工过程中遗留的焊渣、泥沙及其他杂物,检修装置在施工过程中可能产生铁锈,为避免装置在运转中发生杂物堵塞阀门、管线和设备对泵体、叶轮产生磨损,因此装置开工前必须进行冲洗和吹扫
同时可以进行流程贯通,检查工艺管道是否畅通,工艺管线安装是否正确,使操作人员熟悉工艺流程

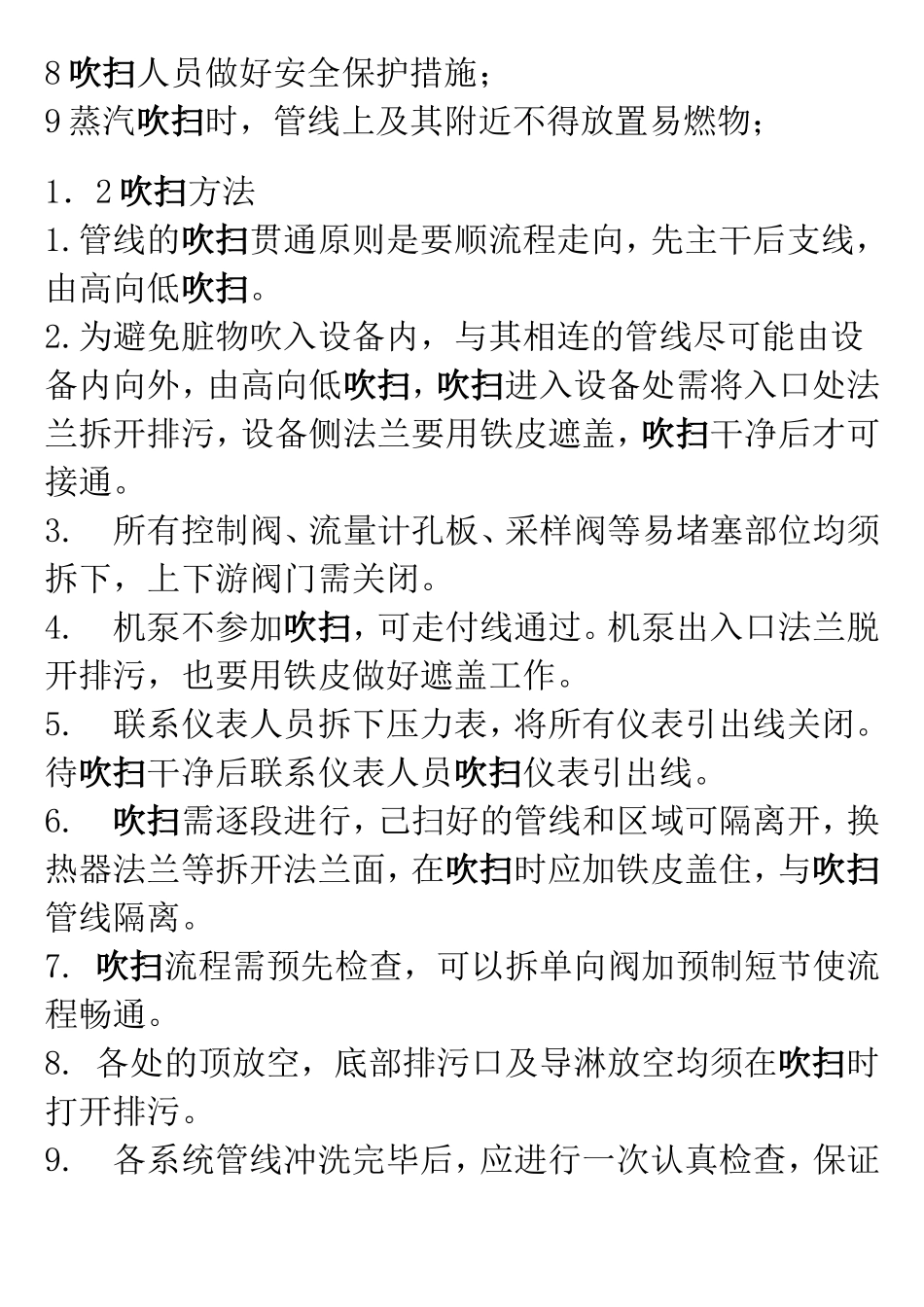

1、1准备工作1吹扫、冲洗前应与生产调度、公用工程车间等部门联系和协调,确保按时、按量供水、供电、供气,并保证上下水系统畅通;2制定管线、设备的吹扫、冲洗记录表格和验收表格;3每根管线、设备的冲洗吹扫应落实到人,并有专人负责质量检查和验收;4吹扫、冲洗前应把所有孔板、调节阀、阻火器、疏水器、单向阀、过滤器滤芯等易产生节流的元件拆下或取出;5对于焊接的阀门和仪表,应采用旁路或卸掉阀头及阀座加保护套等保护措施;6吹扫前应检验管道支吊架的牢固程度,必要时应预以加固;7吹扫前应在排放点设置禁区;8吹扫人员做好安全保护措施;9蒸汽吹扫时,管线上及其附近不得放置易燃物;1.2吹扫方法1
管线的吹扫贯通原则是要顺流程走向,先主干后支线,由高向低吹扫
为避免脏物吹入设备内,与其相连的管线尽可能由设备内向外,由高向低吹扫,吹扫进入设备处需将入口处法兰拆开排污,设备侧法兰要用铁皮遮盖,吹扫干净后才可接通
所有控制阀、流量计孔板、采样阀等易堵塞部位均须拆下,上下游阀门需关闭
机泵不参加吹扫,可走付线通过
机泵出入口法兰脱开排污,也要用铁皮做好遮盖工作
联系仪表人员拆下压力表,将所有仪表引出线关闭
待吹扫干净后联系仪表人员吹扫仪表引出线
吹扫需逐段进行,己扫好的管线和区域可隔离开,换热器法兰等拆开法兰面,在吹扫时应加铁皮盖住,与吹扫管线隔离
吹扫流程需预先检查,可以拆单向阀加预制短节使流程畅通

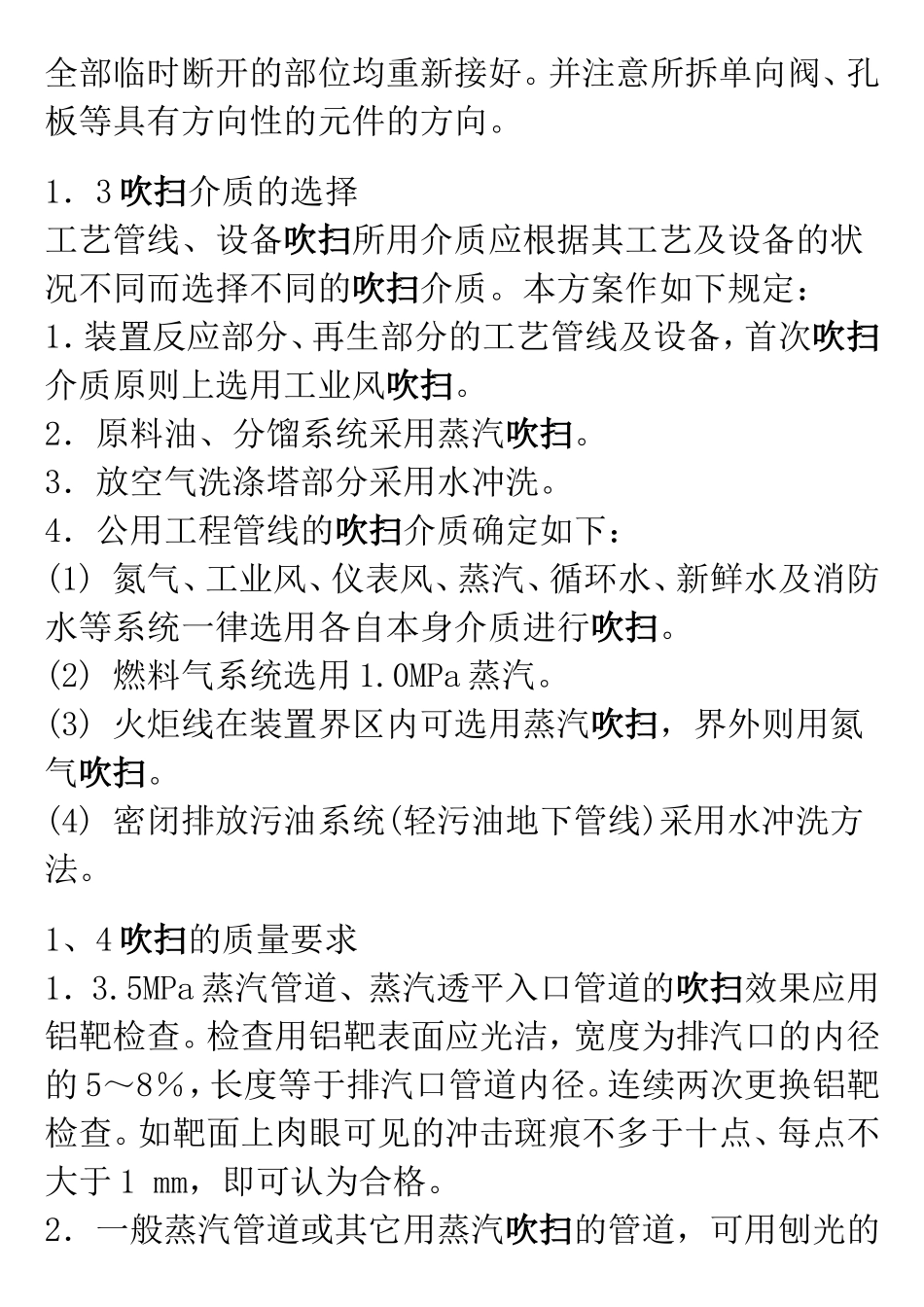

各处的顶放空,底部排污口及导淋放空均须在吹扫
