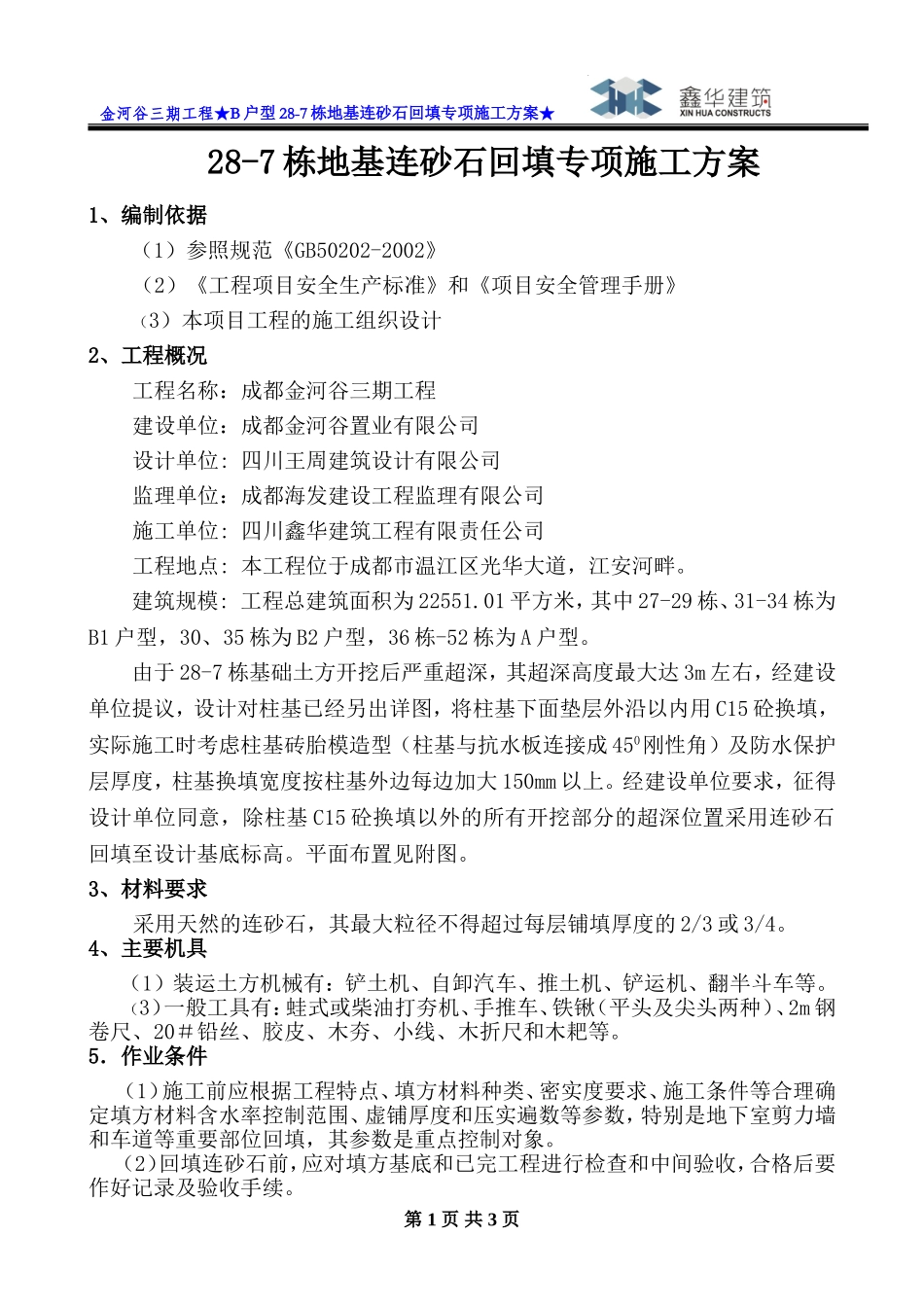

金河谷三期工程★B户型28-7栋地基连砂石回填专项施工方案★28-7栋地基连砂石回填专项施工方案1、编制依据(1)参照规范《GB50202-2002》(2)《工程项目安全生产标准》和《项目安全管理手册》(3)本项目工程的施工组织设计2、工程概况工程名称:成都金河谷三期工程建设单位:成都金河谷置业有限公司设计单位:四川王周建筑设计有限公司监理单位:成都海发建设工程监理有限公司施工单位:四川鑫华建筑工程有限责任公司工程地点:本工程位于成都市温江区光华大道,江安河畔
建筑规模:工程总建筑面积为22551
01平方米,其中27-29栋、31-34栋为B1户型,30、35栋为B2户型,36栋-52栋为A户型
由于28-7栋基础土方开挖后严重超深,其超深高度最大达3m左右,经建设单位提议,设计对柱基已经另出详图,将柱基下面垫层外沿以内用C15砼换填,实际施工时考虑柱基砖胎模造型(柱基与抗水板连接成450刚性角)及防水保护层厚度,柱基换填宽度按柱基外边每边加大150mm以上
经建设单位要求,征得设计单位同意,除柱基C15砼换填以外的所有开挖部分的超深位置采用连砂石回填至设计基底标高
平面布置见附图
3、材料要求采用天然的连砂石,其最大粒径不得超过每层铺填厚度的2/3或3/4
4、主要机具(1)装运土方机械有:铲土机、自卸汽车、推土机、铲运机、翻半斗车等
(3)一般工具有:蛙式或柴油打夯机、手推车、铁锹(平头及尖头两种)、2m钢卷尺、20#铅丝、胶皮、木夯、小线、木折尺和木耙等
5.作业条件(1)施工前应根据工程特点、填方材料种类、密实度要求、施工条件等合理确定填方材料含水率控制范围、虚铺厚度和压实遍数等参数,特别是地下室剪力墙和车道等重要部位回填,其参数是重点控制对象
(2)回填连砂石前,应对填方基底和已完工程进行检查和中间验收,合格后要作好记录及验收手续
第1页共3页金河谷三期工程★B
