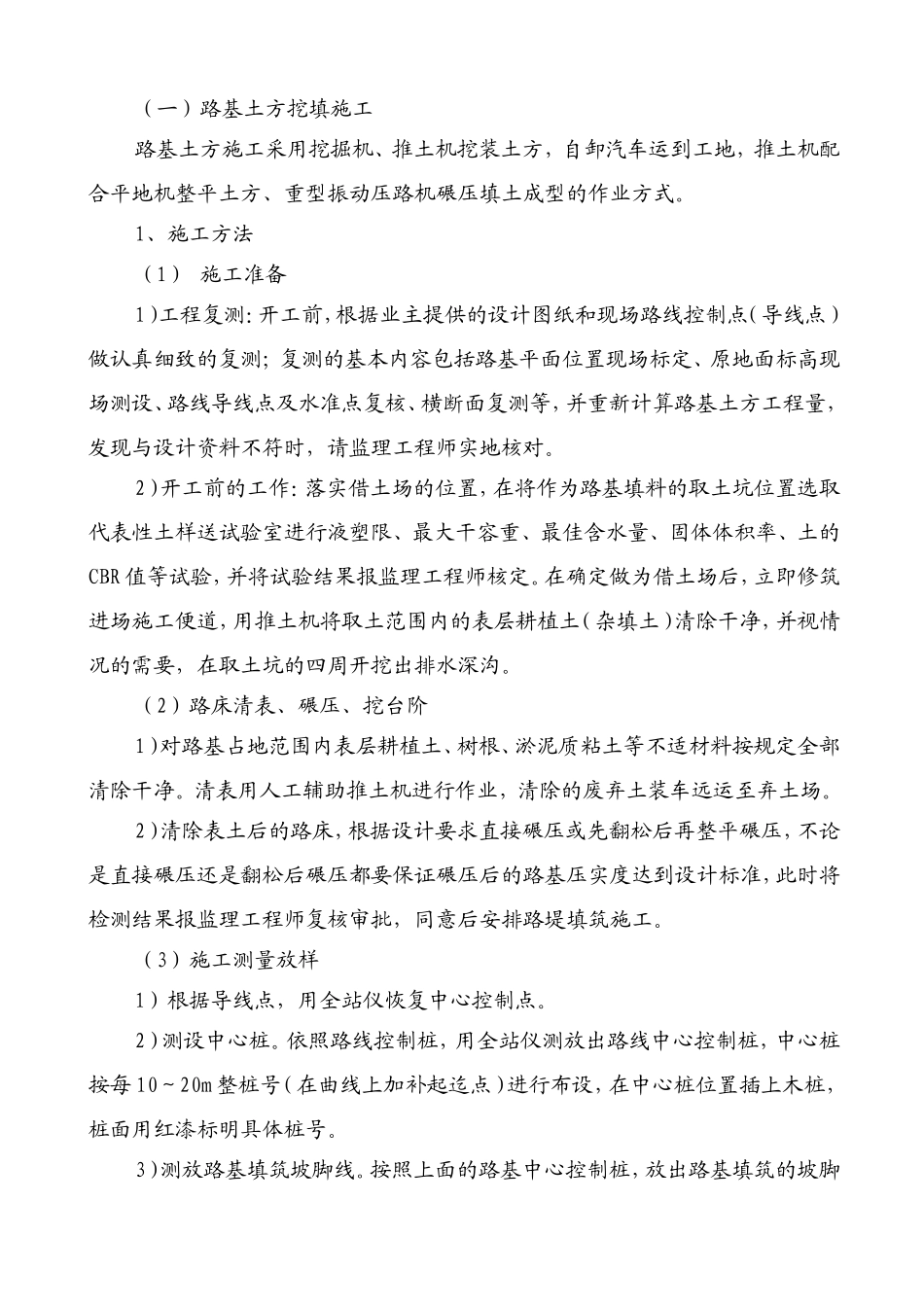

(一)路基土方挖填施工路基土方施工采用挖掘机、推土机挖装土方,自卸汽车运到工地,推土机配合平地机整平土方、重型振动压路机碾压填土成型的作业方式
1、施工方法(1)施工准备1)工程复测:开工前,根据业主提供的设计图纸和现场路线控制点(导线点)做认真细致的复测;复测的基本内容包括路基平面位置现场标定、原地面标高现场测设、路线导线点及水准点复核、横断面复测等,并重新计算路基土方工程量,发现与设计资料不符时,请监理工程师实地核对
2)开工前的工作:落实借土场的位置,在将作为路基填料的取土坑位置选取代表性土样送试验室进行液塑限、最大干容重、最佳含水量、固体体积率、土的CBR值等试验,并将试验结果报监理工程师核定
在确定做为借土场后,立即修筑进场施工便道,用推土机将取土范围内的表层耕植土(杂填土)清除干净,并视情况的需要,在取土坑的四周开挖出排水深沟
(2)路床清表、碾压、挖台阶1)对路基占地范围内表层耕植土、树根、淤泥质粘土等不适材料按规定全部清除干净
清表用人工辅助推土机进行作业,清除的废弃土装车远运至弃土场
2)清除表土后的路床,根据设计要求直接碾压或先翻松后再整平碾压,不论是直接碾压还是翻松后碾压都要保证碾压后的路基压实度达到设计标准,此时将检测结果报监理工程师复核审批,同意后安排路堤填筑施工
(3)施工测量放样1)根据导线点,用全站仪恢复中心控制点
2)测设中心桩
依照路线控制桩,用全站仪测放出路线中心控制桩,中心桩按每10~20m整桩号(在曲线上加补起迄点)进行布设,在中心桩位置插上木桩,桩面用红漆标明具体桩号
3)测放路基填筑坡脚线
按照上面的路基中心控制桩,放出路基填筑的坡脚线,每侧坡脚线实际外延加宽25cm,并在坡脚线位置用白灰标示出来
4)水平高程的测量

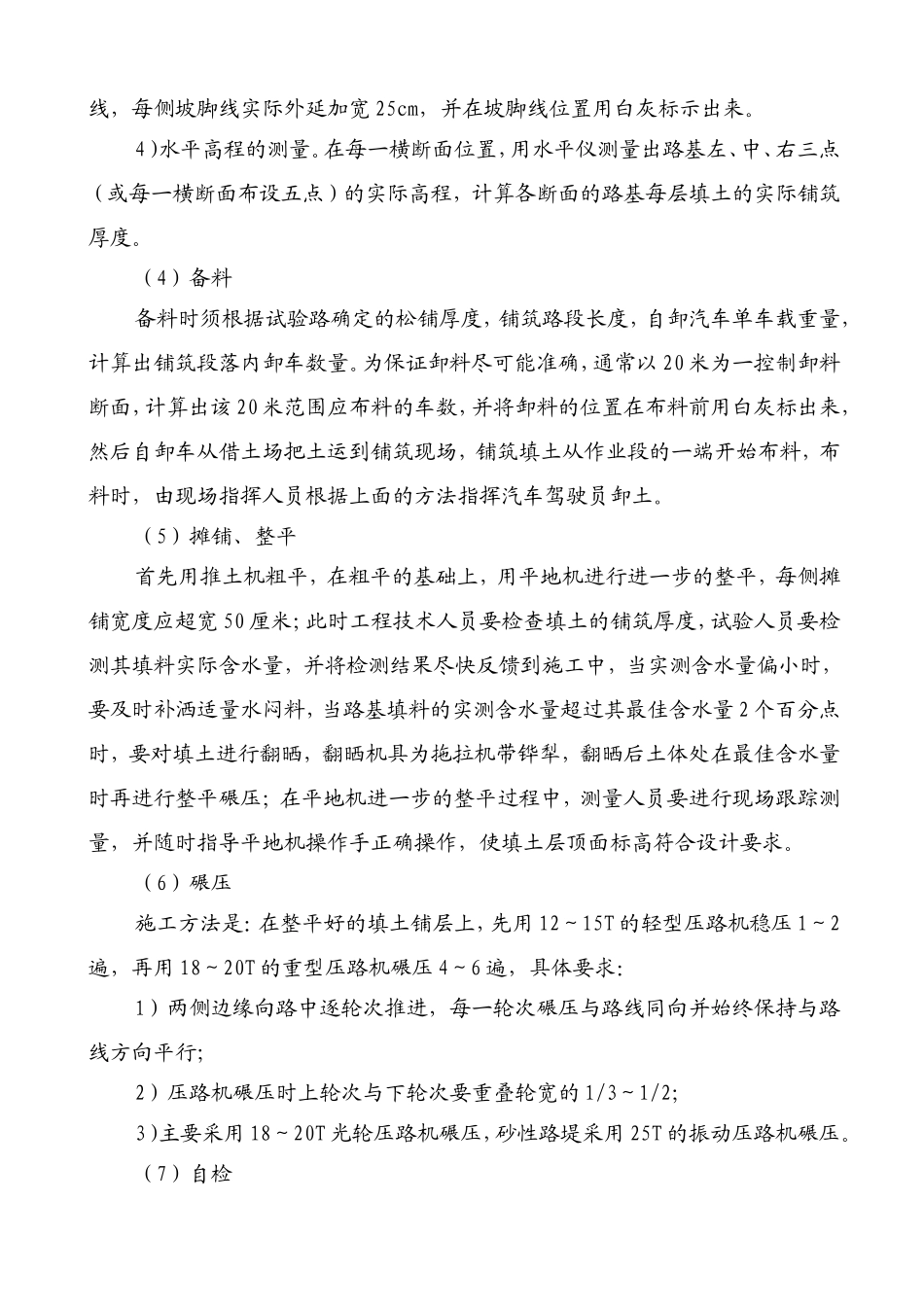

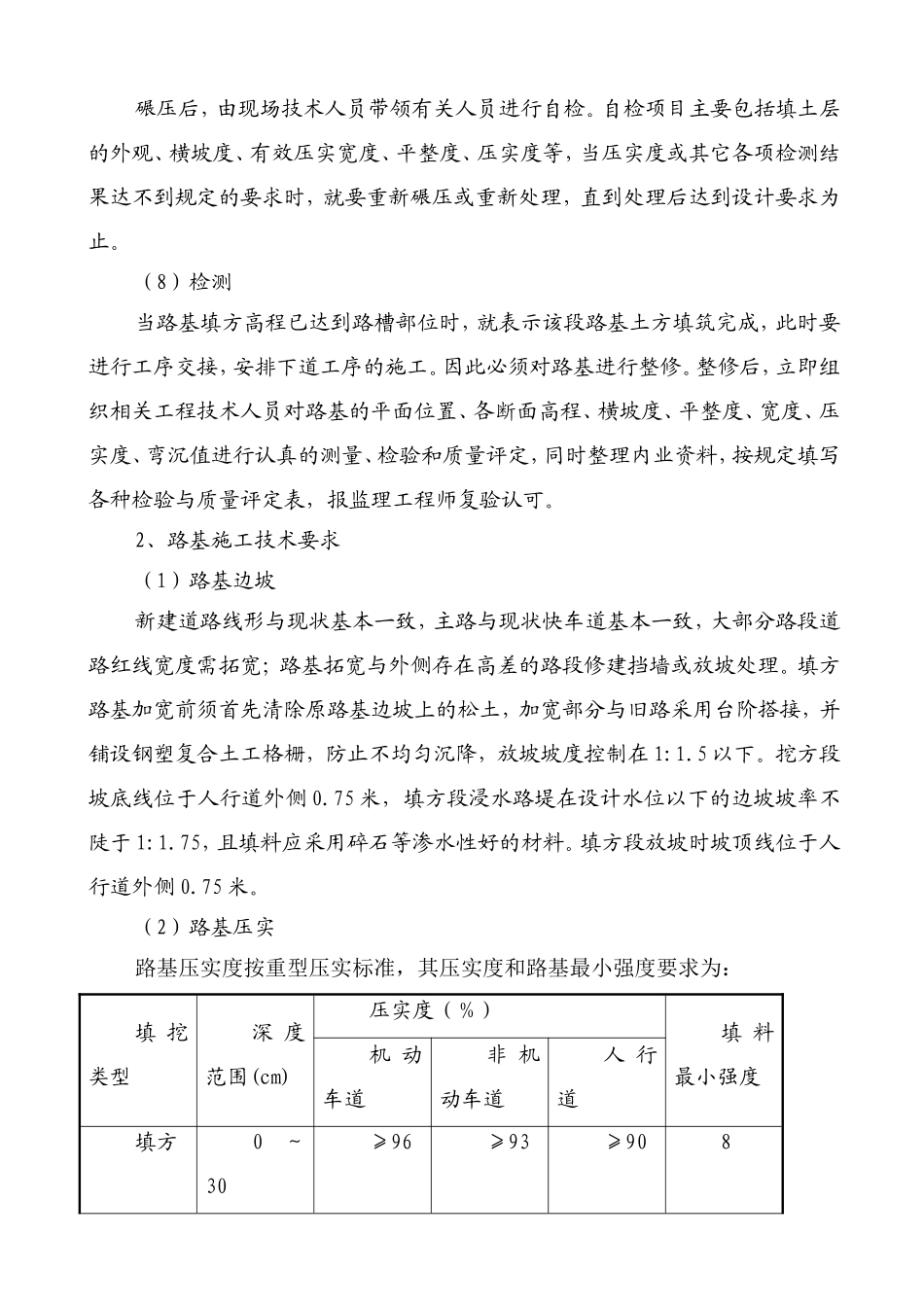

在每一横断面位置,用水平仪测量出路基左、中、右三点(或每一横断面布设五点)的实际高程,计算各断面的路基每层填土的
