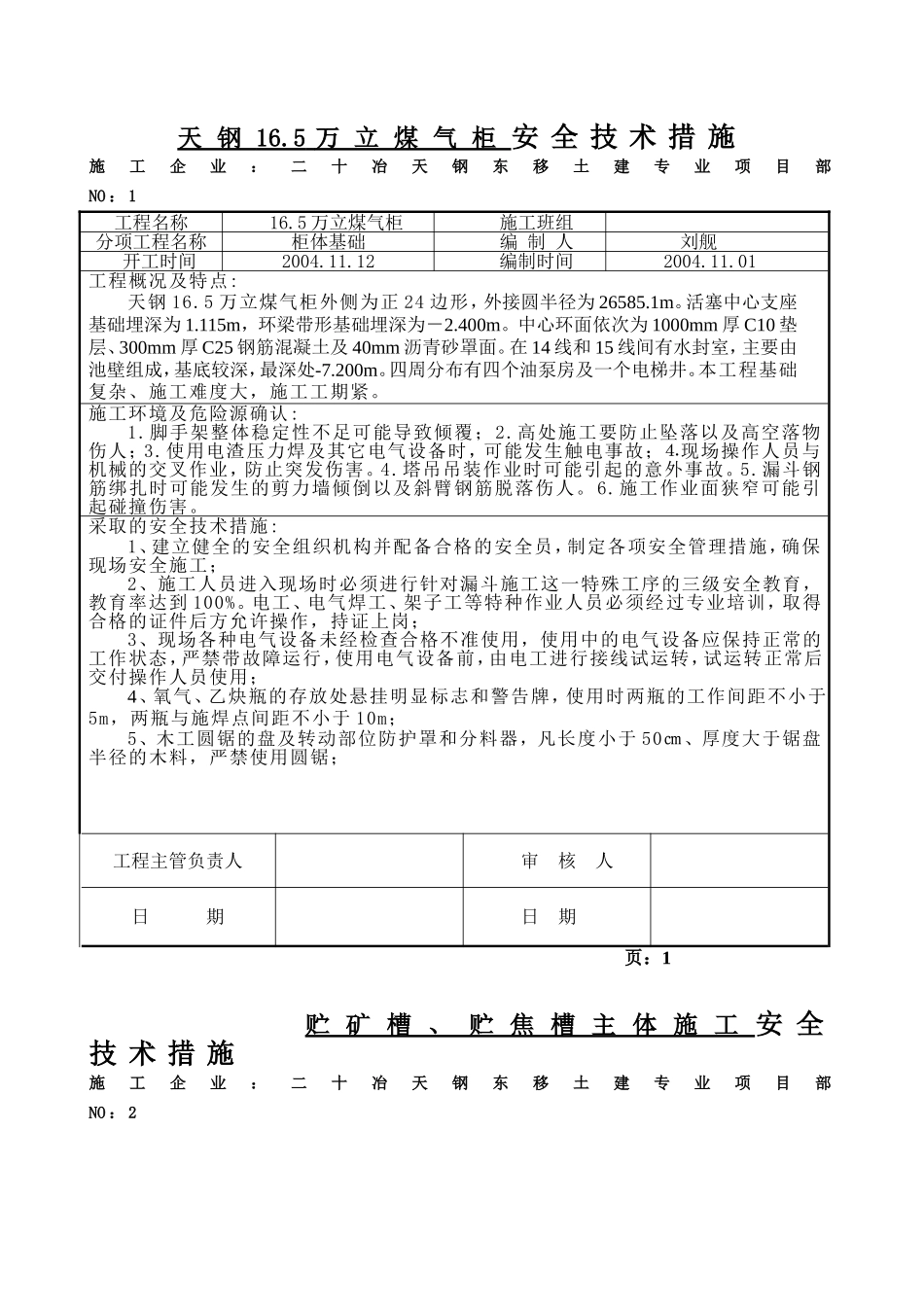

5万立煤气柜安全技术措施施工企业:二十冶天钢东移土建专业项目部NO:1贮矿槽、贮焦槽主体施工安全技术措施施工企业:二十冶天钢东移土建专业项目部NO:2工程名称16
5万立煤气柜施工班组分项工程名称柜体基础编制人刘舰开工时间2004
12编制时间2004
01工程概况及特点:天钢16
5万立煤气柜外侧为正24边形,外接圆半径为26585
活塞中心支座基础埋深为1
115m,环梁带形基础埋深为-2
中心环面依次为1000mm厚C10垫层、300mm厚C25钢筋混凝土及40mm沥青砂罩面
在14线和15线间有水封室,主要由池壁组成,基底较深,最深处-7
四周分布有四个油泵房及一个电梯井
本工程基础复杂、施工难度大,施工工期紧
施工环境及危险源确认:1
脚手架整体稳定性不足可能导致倾覆;2
高处施工要防止坠落以及高空落物伤人;3
使用电渣压力焊及其它电气设备时,可能发生触电事故;⒋现场操作人员与机械的交叉作业,防止突发伤害
塔吊吊装作业时可能引起的意外事故
漏斗钢筋绑扎时可能发生的剪力墙倾倒以及斜臂钢筋脱落伤人
施工作业面狭窄可能引起碰撞伤害
采取的安全技术措施:1、建立健全的安全组织机构并配备合格的安全员,制定各项安全管理措施,确保现场安全施工;2、施工人员进入现场时必须进行针对漏斗施工这一特殊工序的三级安全教育,教育率达到100%
电工、电气焊工、架子工等特种作业人员必须经过专业培训,取得合格的证件后方允许操作,持证上岗;3、现场各种电气设备未经检查合格不准使用,使用中的电气设备应保持正常的工作状态,严禁带故障运行,使用电气设备前,由电工进行接线试运转,试运转正常后交付操作人员使用;4、氧气、乙炔瓶的存放处悬挂明显标志和警告牌,使用时两瓶的工作间距不小于5m,两瓶与施焊点间距不小于10m;5、木工圆锯的盘及转动部位防护
