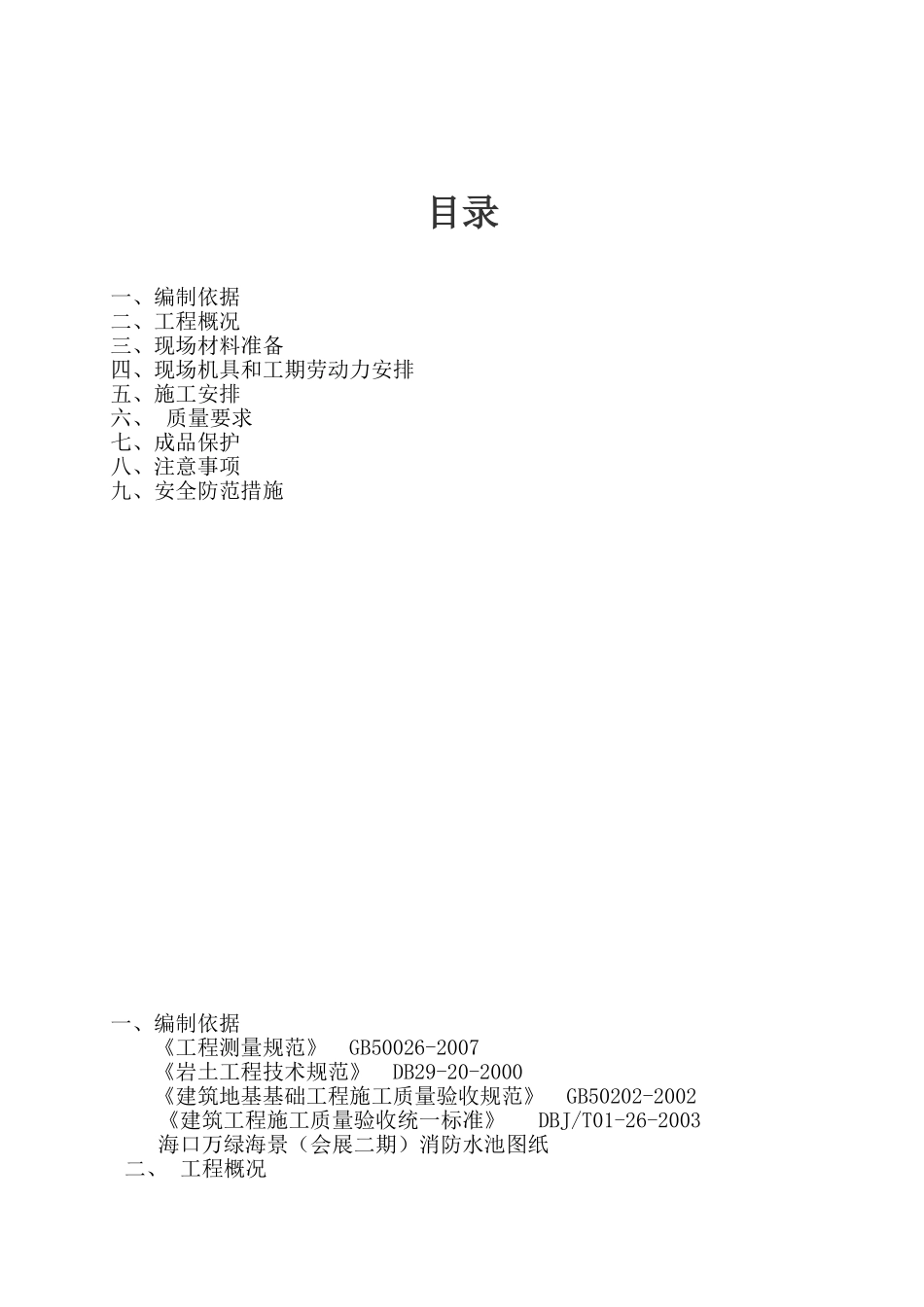

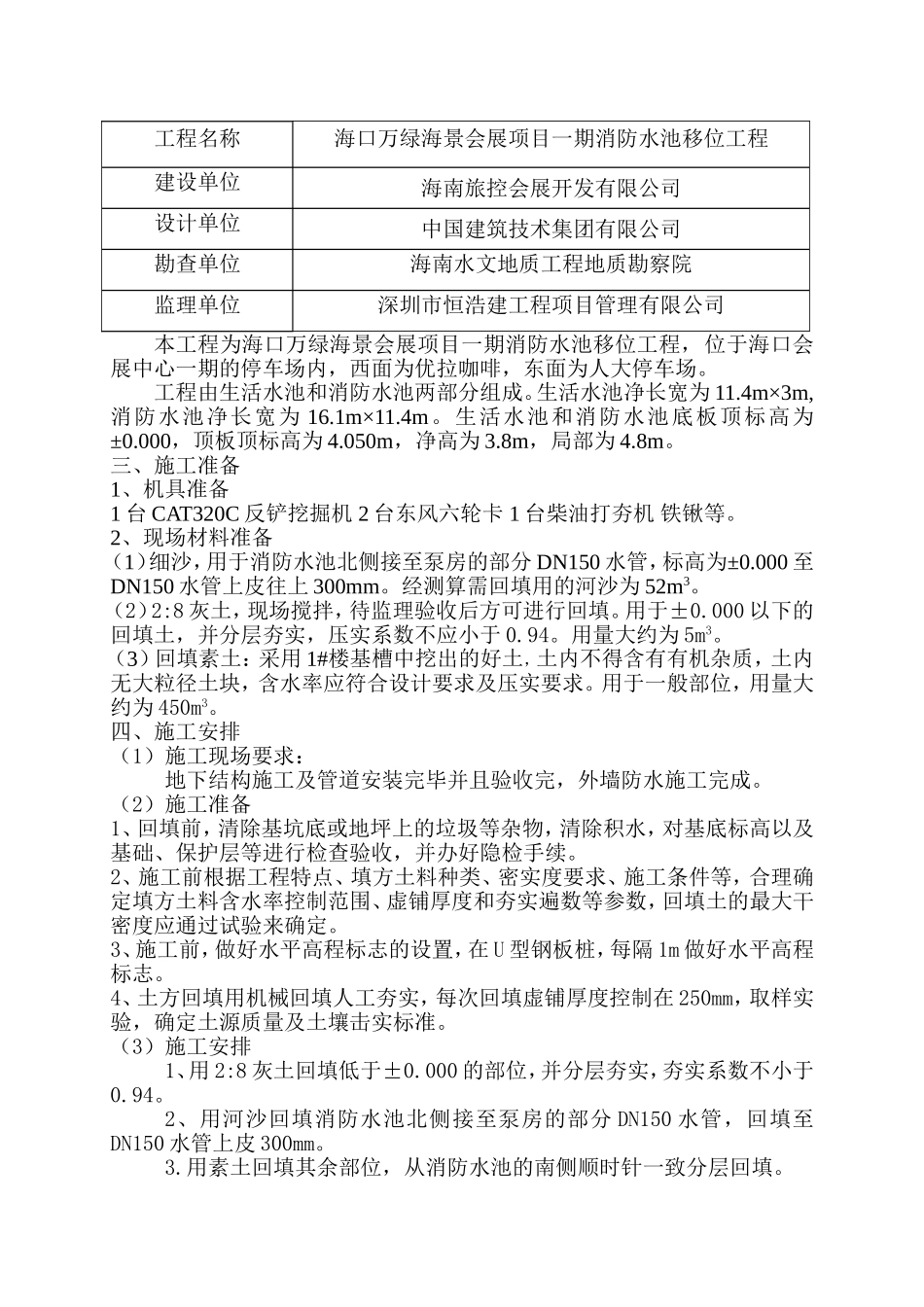

目录一、编制依据二、工程概况三、现场材料准备四、现场机具和工期劳动力安排五、施工安排六、质量要求七、成品保护八、注意事项九、安全防范措施一、编制依据《工程测量规范》GB50026-2007《岩土工程技术规范》DB29-20-2000《建筑地基基础工程施工质量验收规范》GB50202-2002《建筑工程施工质量验收统一标准》DBJ/T01-26-2003海口万绿海景(会展二期)消防水池图纸二、工程概况工程名称海口万绿海景会展项目一期消防水池移位工程建设单位海南旅控会展开发有限公司设计单位中国建筑技术集团有限公司勘查单位海南水文地质工程地质勘察院监理单位深圳市恒浩建工程项目管理有限公司本工程为海口万绿海景会展项目一期消防水池移位工程,位于海口会展中心一期的停车场内,西面为优拉咖啡,东面为人大停车场
工程由生活水池和消防水池两部分组成
生活水池净长宽为11
4m×3m,消防水池净长宽为16
生活水池和消防水池底板顶标高为±0
000,顶板顶标高为4
050m,净高为3
8m,局部为4
三、施工准备1、机具准备1台CAT320C反铲挖掘机2台东风六轮卡1台柴油打夯机铁锹等
2、现场材料准备(1)细沙,用于消防水池北侧接至泵房的部分DN150水管,标高为±0
000至DN150水管上皮往上300mm
经测算需回填用的河沙为52m3
(2)2:8灰土,现场搅拌,待监理验收后方可进行回填
000以下的回填土,并分层夯实,压实系数不应小于0
用量大约为5m3
(3)回填素土:采用1#楼基槽中挖出的好土,土内不得含有有机杂质,土内无大粒径土块,含水率应符合设计要求及压实要求
用于一般部位,用量大约为450m3
四、施工安排(1)施工现场要求:地下结构施工及管道安装完毕并且验收完,外墙防水施工完成

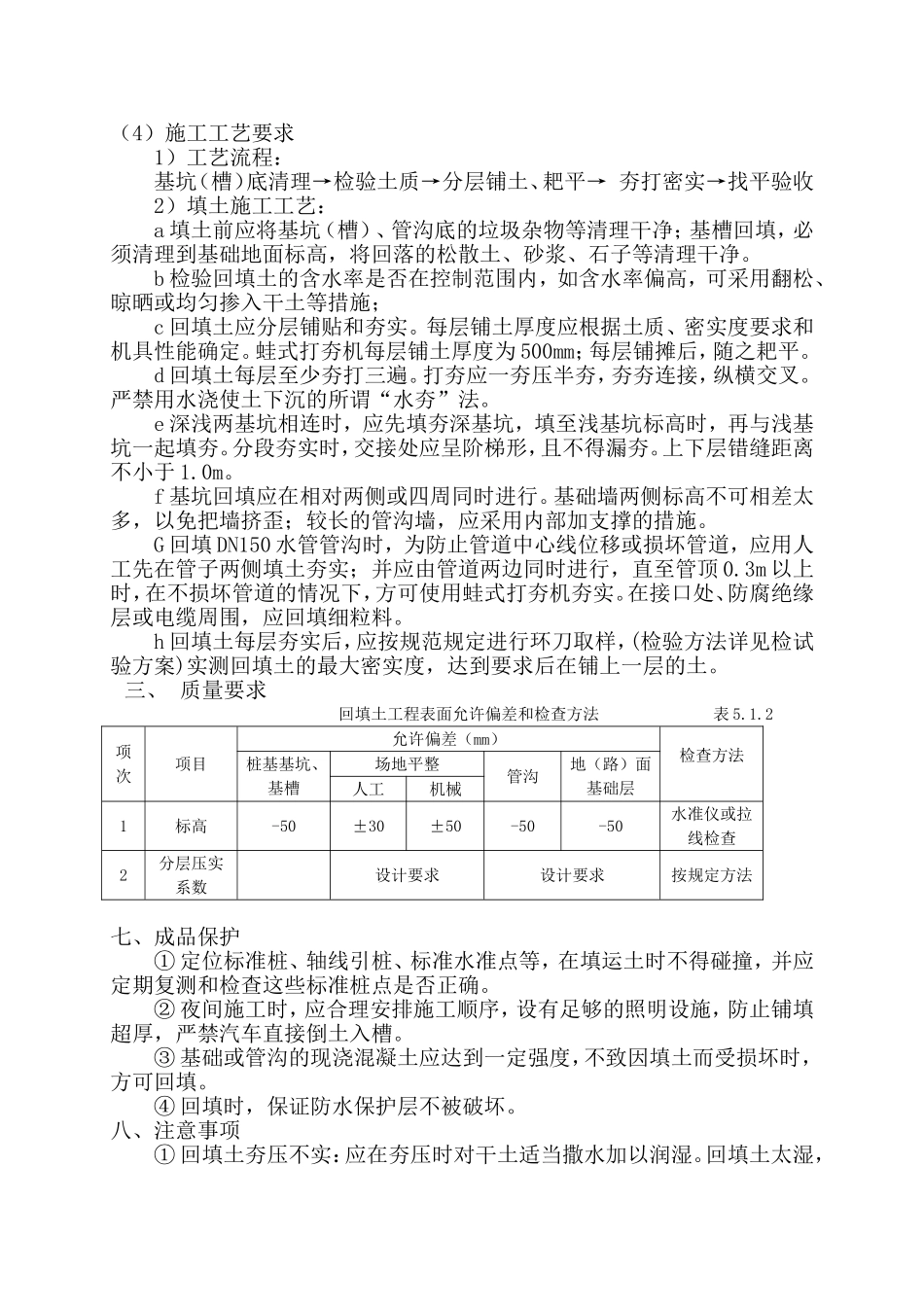

(2)施工准备1、回填前,清除基坑底或地坪上的垃圾等杂物
