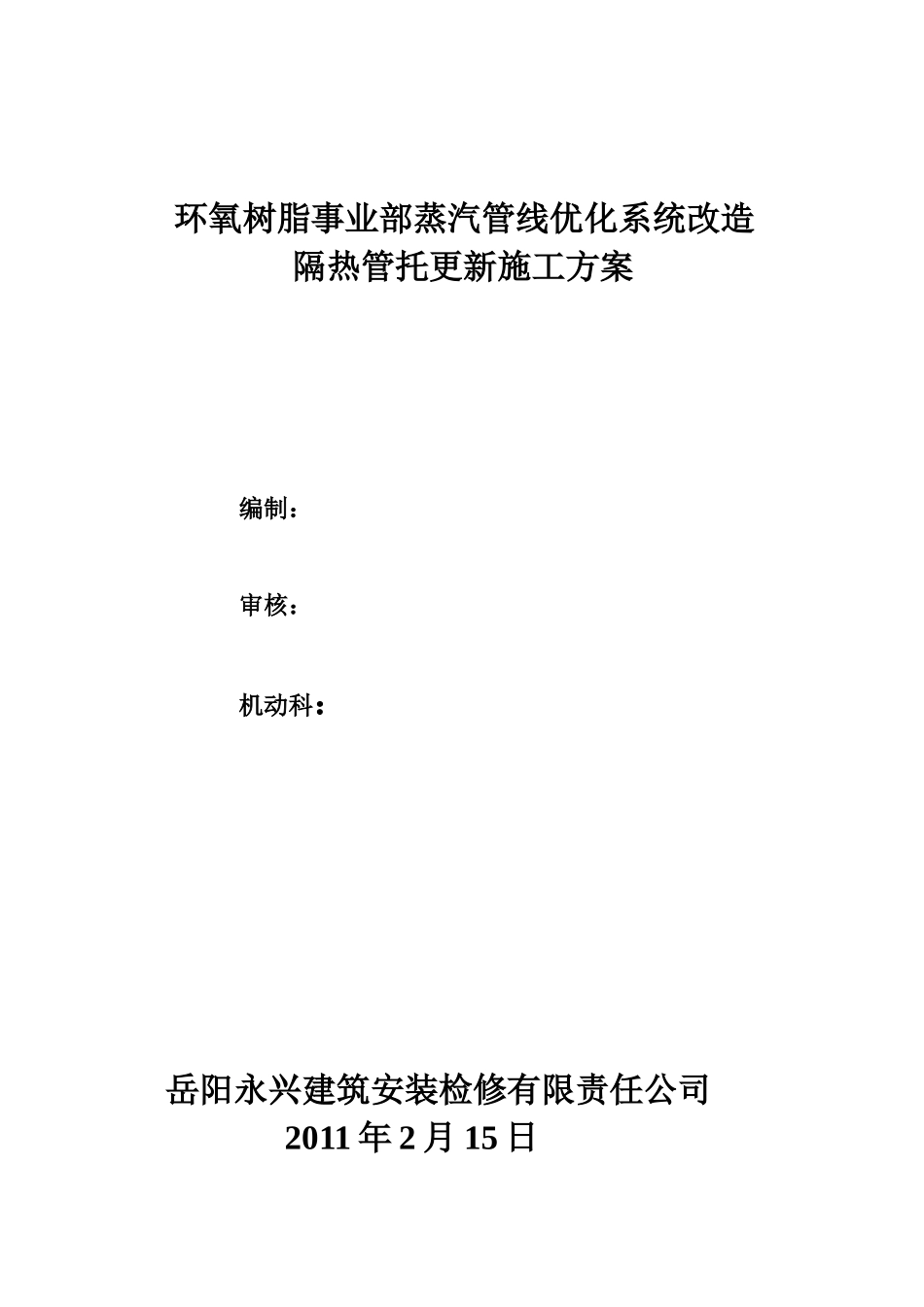

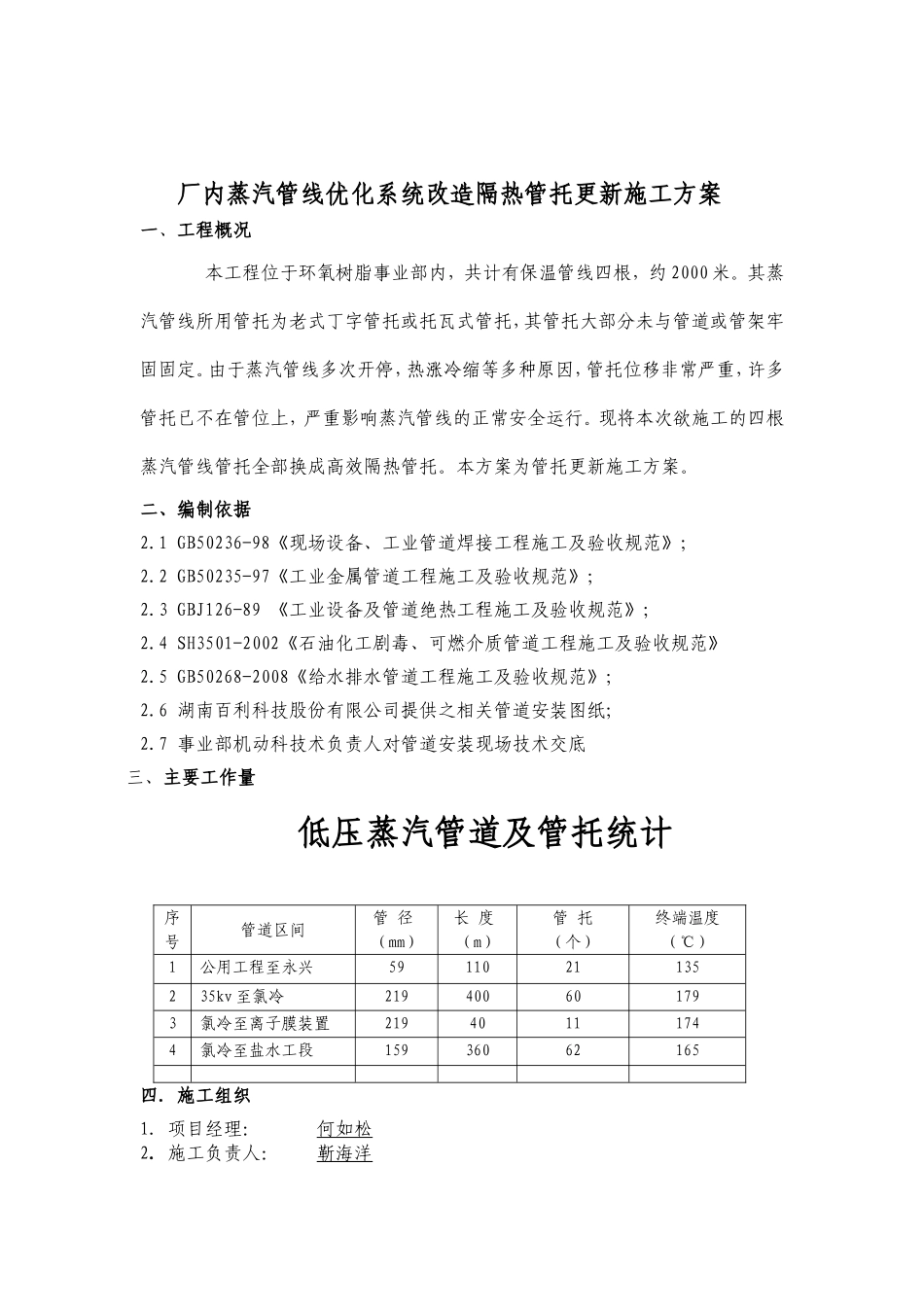

环氧树脂事业部蒸汽管线优化系统改造隔热管托更新施工方案编制:审核:机动科:岳阳永兴建筑安装检修有限责任公司2011年2月15日厂内蒸汽管线优化系统改造隔热管托更新施工方案一、工程概况本工程位于环氧树脂事业部内,共计有保温管线四根,约2000米
其蒸汽管线所用管托为老式丁字管托或托瓦式管托,其管托大部分未与管道或管架牢固固定
由于蒸汽管线多次开停,热涨冷缩等多种原因,管托位移非常严重,许多管托已不在管位上,严重影响蒸汽管线的正常安全运行
现将本次欲施工的四根蒸汽管线管托全部换成高效隔热管托
本方案为管托更新施工方案
二、编制依据2
1GB50236-98《现场设备、工业管道焊接工程施工及验收规范》;2
2GB50235-97《工业金属管道工程施工及验收规范》;2
3GBJ126-89《工业设备及管道绝热工程施工及验收规范》;2
4SH3501-2002《石油化工剧毒、可燃介质管道工程施工及验收规范》2
5GB50268-2008《给水排水管道工程施工及验收规范》;2
6湖南百利科技股份有限公司提供之相关管道安装图纸;2

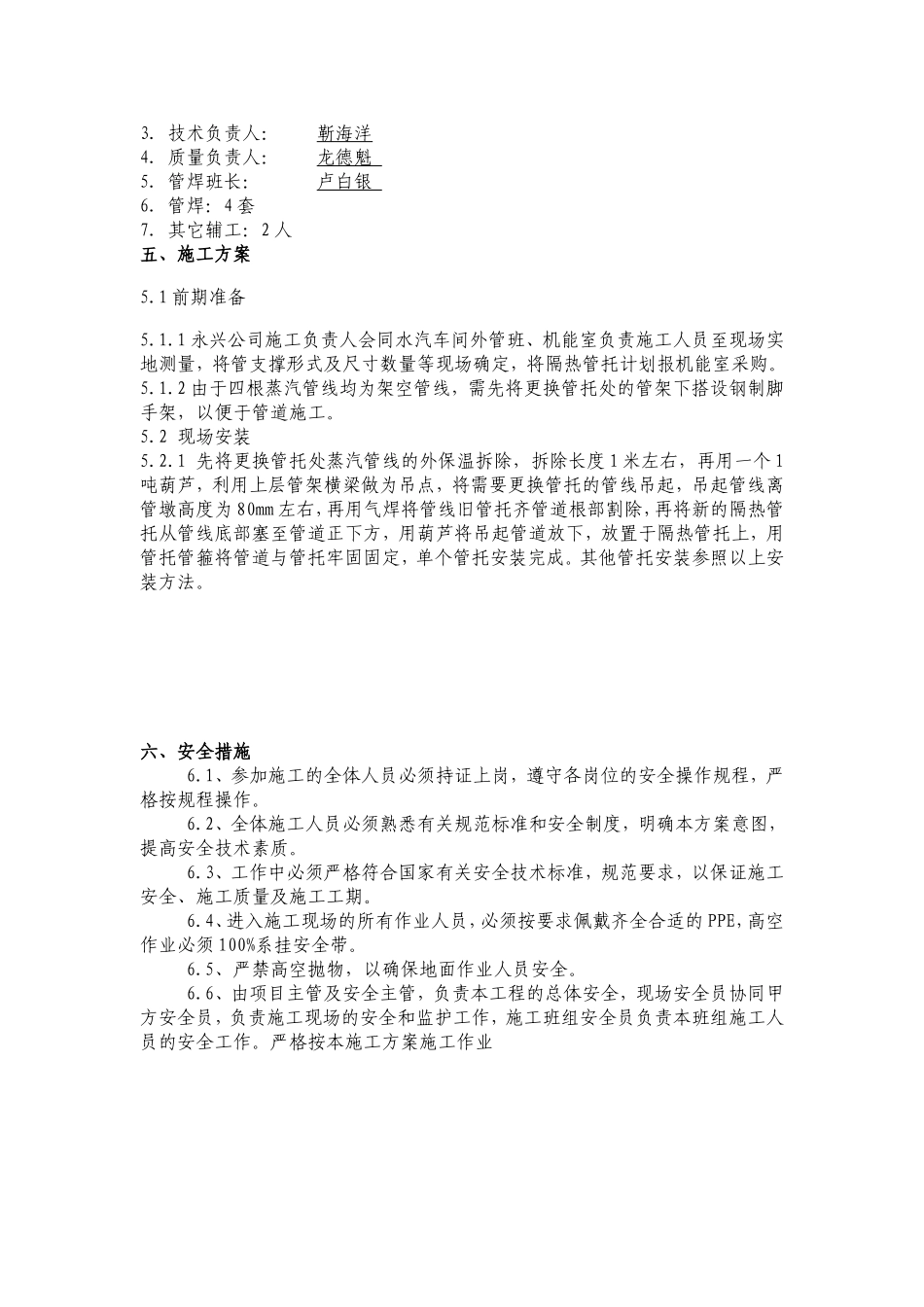

7事业部机动科技术负责人对管道安装现场技术交底三、主要工作量低压蒸汽管道及管托统计序号管道区间管径(mm)长度(m)管托(个)终端温度(℃)1公用工程至永兴5911021135235kv至氯冷219400601793氯冷至离子膜装置21940111744氯冷至盐水工段15936062165四.施工组织1.项目经理:何如松2.施工负责人:靳海洋3.技术负责人:靳海洋4.质量负责人:龙德魁5.管焊班长:卢白银6.管焊:4套7.其它辅工:2人五、施工方案5
1前期准备5
1永兴公司施工负责人会同水汽车间外管班、机能室负责施工人员至现场实地测量,将管支撑形式及尺寸数量等现场确定,将隔热管托计划报机能室采购
2由于四根蒸汽管线均为架空管线,需先将更换管托处的
