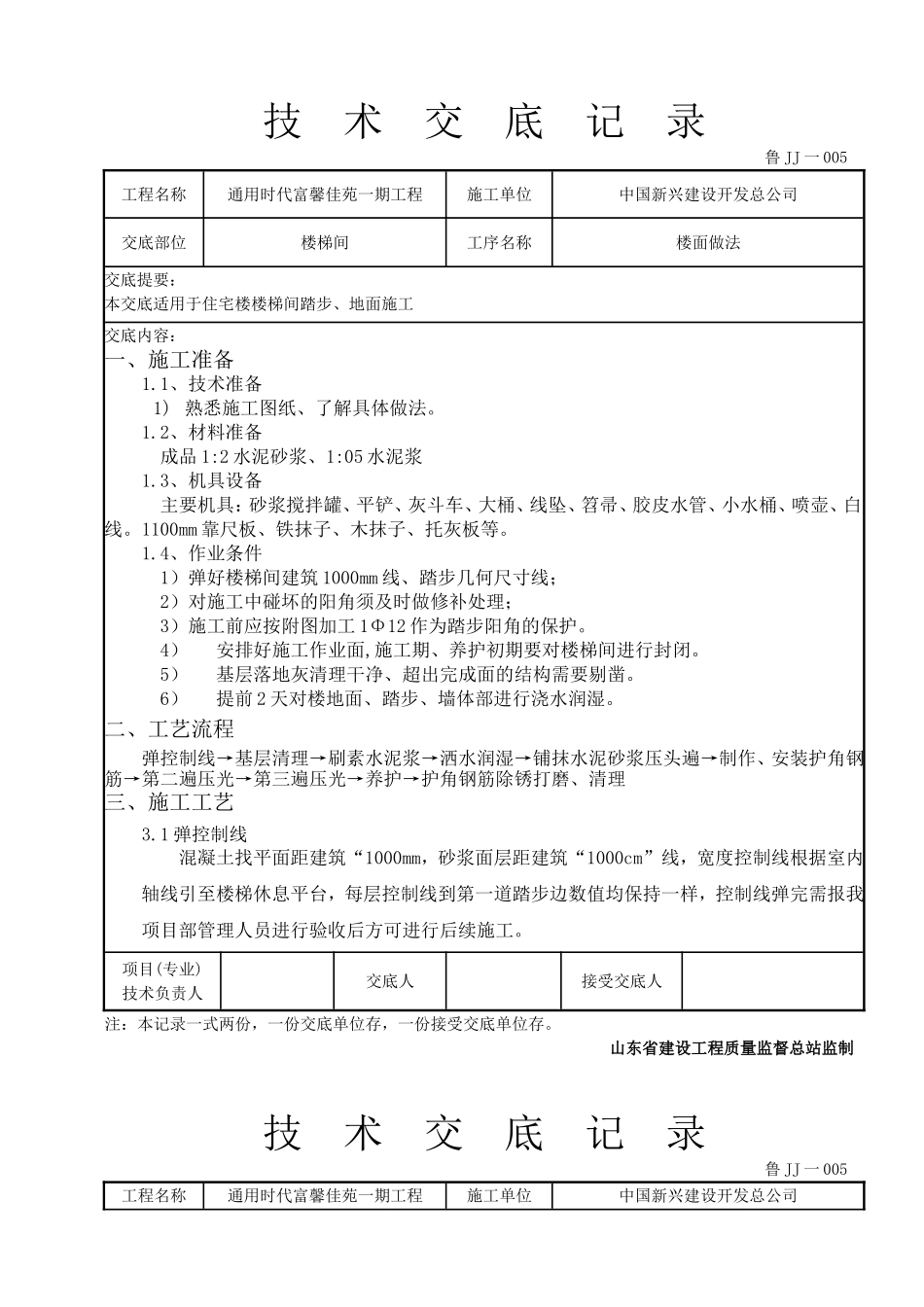

技术交底记录鲁JJ一005工程名称通用时代富馨佳苑一期工程施工单位中国新兴建设开发总公司交底部位楼梯间工序名称楼面做法交底提要:本交底适用于住宅楼楼梯间踏步、地面施工交底内容:一、施工准备1
1、技术准备1)熟悉施工图纸、了解具体做法
2、材料准备成品1:2水泥砂浆、1:05水泥浆1
3、机具设备主要机具:砂浆搅拌罐、平铲、灰斗车、大桶、线坠、笤帚、胶皮水管、小水桶、喷壶、白线
1100mm靠尺板、铁抹子、木抹子、托灰板等
4、作业条件1)弹好楼梯间建筑1000mm线、踏步几何尺寸线;2)对施工中碰坏的阳角须及时做修补处理;3)施工前应按附图加工1Φ12作为踏步阳角的保护
4)安排好施工作业面,施工期、养护初期要对楼梯间进行封闭
5)基层落地灰清理干净、超出完成面的结构需要剔凿
6)提前2天对楼地面、踏步、墙体部进行浇水润湿
二、工艺流程弹控制线→基层清理→刷素水泥浆→洒水润湿→铺抹水泥砂浆压头遍→制作、安装护角钢筋→第二遍压光→第三遍压光→养护→护角钢筋除锈打磨、清理三、施工工艺3
1弹控制线混凝土找平面距建筑“1000mm,砂浆面层距建筑“1000cm”线,宽度控制线根据室内轴线引至楼梯休息平台,每层控制线到第一道踏步边数值均保持一样,控制线弹完需报我项目部管理人员进行验收后方可进行后续施工
项目(专业)技术负责人交底人接受交底人注:本记录一式两份,一份交底单位存,一份接受交底单位存
山东省建设工程质量监督总站监制技术交底记录鲁JJ一005工程名称通用时代富馨佳苑一期工程施工单位中国新兴建设开发总公司烟台分公司交底部位楼梯间工序名称楼面做法交底提要:本交底适用于住宅楼楼梯间踏步、地面施工交底内容:3

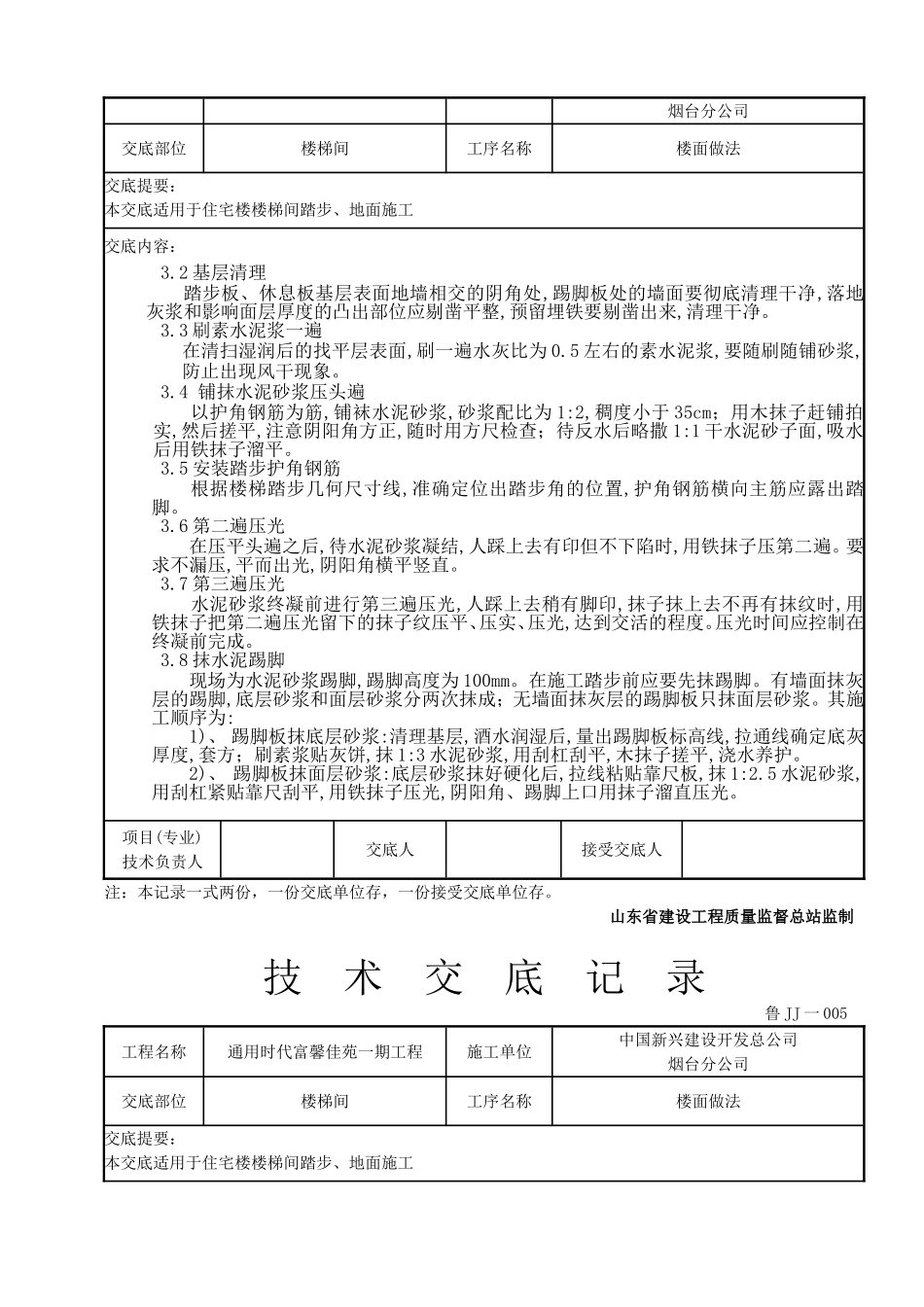

2基层清理踏步板、休息板基层表面地墙相交的阴角处,踢脚板处的墙面要彻底清理干净,落地灰浆和影响面层厚度的凸出部位应剔凿平整,预留埋铁要剔凿出来,清理干净
