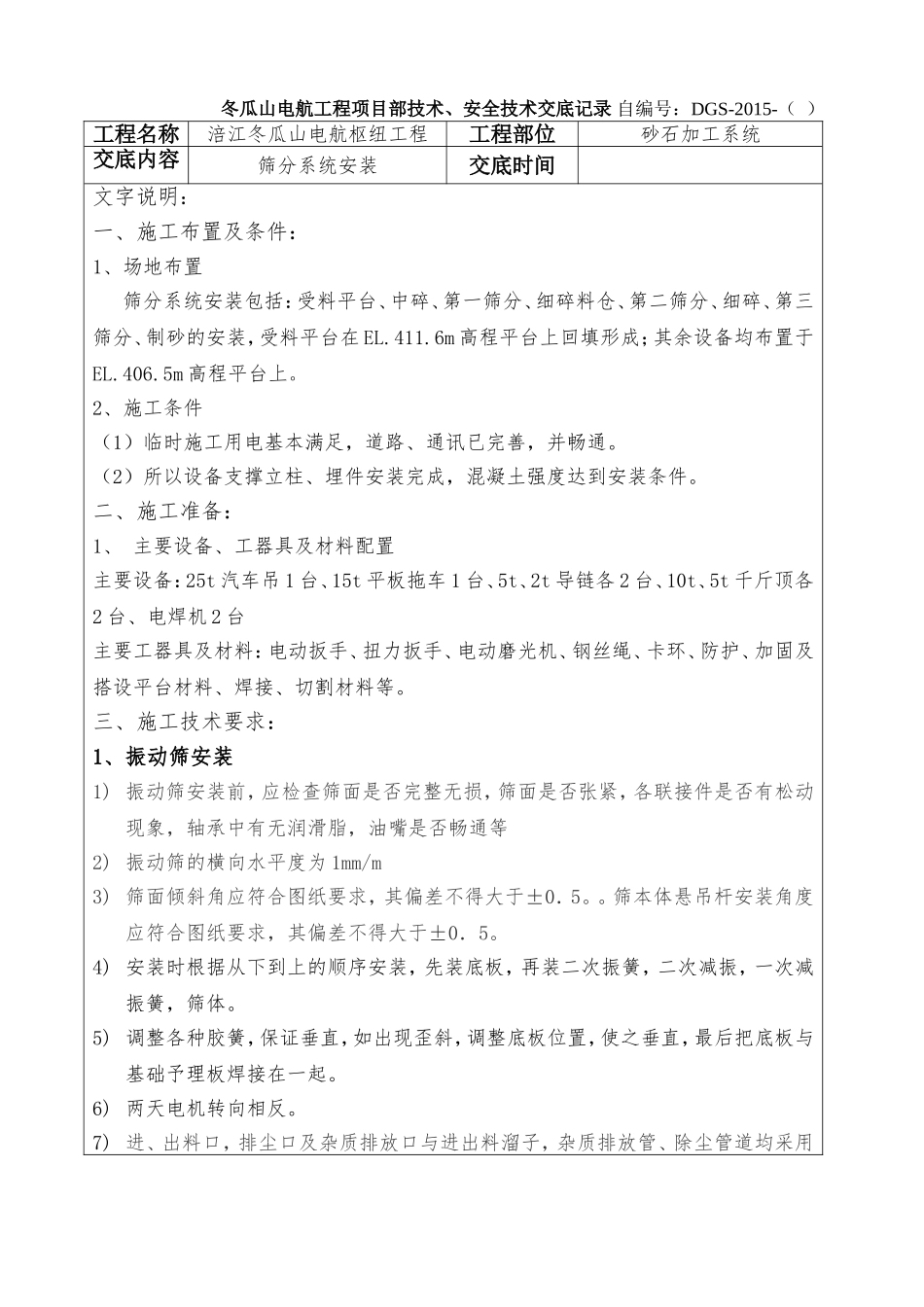

冬瓜山电航工程项目部技术、安全技术交底记录自编号:DGS-2015-()工程名称涪江冬瓜山电航枢纽工程工程部位砂石加工系统交底内容筛分系统安装交底时间文字说明:一、施工布置及条件:1、场地布置筛分系统安装包括:受料平台、中碎、第一筛分、细碎料仓、第二筛分、细碎、第三筛分、制砂的安装,受料平台在EL
6m高程平台上回填形成;其余设备均布置于EL
5m高程平台上
2、施工条件(1)临时施工用电基本满足,道路、通讯已完善,并畅通
(2)所以设备支撑立柱、埋件安装完成,混凝土强度达到安装条件
二、施工准备:1、主要设备、工器具及材料配置主要设备:25t汽车吊1台、15t平板拖车1台、5t、2t导链各2台、10t、5t千斤顶各2台、电焊机2台主要工器具及材料:电动扳手、扭力扳手、电动磨光机、钢丝绳、卡环、防护、加固及搭设平台材料、焊接、切割材料等
三、施工技术要求:1、振动筛安装1)振动筛安装前,应检查筛面是否完整无损,筛面是否张紧,各联接件是否有松动现象,轴承中有无润滑脂,油嘴是否畅通等2)振动筛的横向水平度为1mm/m3)筛面倾斜角应符合图纸要求,其偏差不得大于±0.5
筛本体悬吊杆安装角度应符合图纸要求,其偏差不得大于±0.5
4)安装时根据从下到上的顺序安装,先装底板,再装二次振簧,二次减振,一次减振簧,筛体
5)调整各种胶簧,保证垂直,如出现歪斜,调整底板位置,使之垂直,最后把底板与基础予理板焊接在一起
6)两天电机转向相反

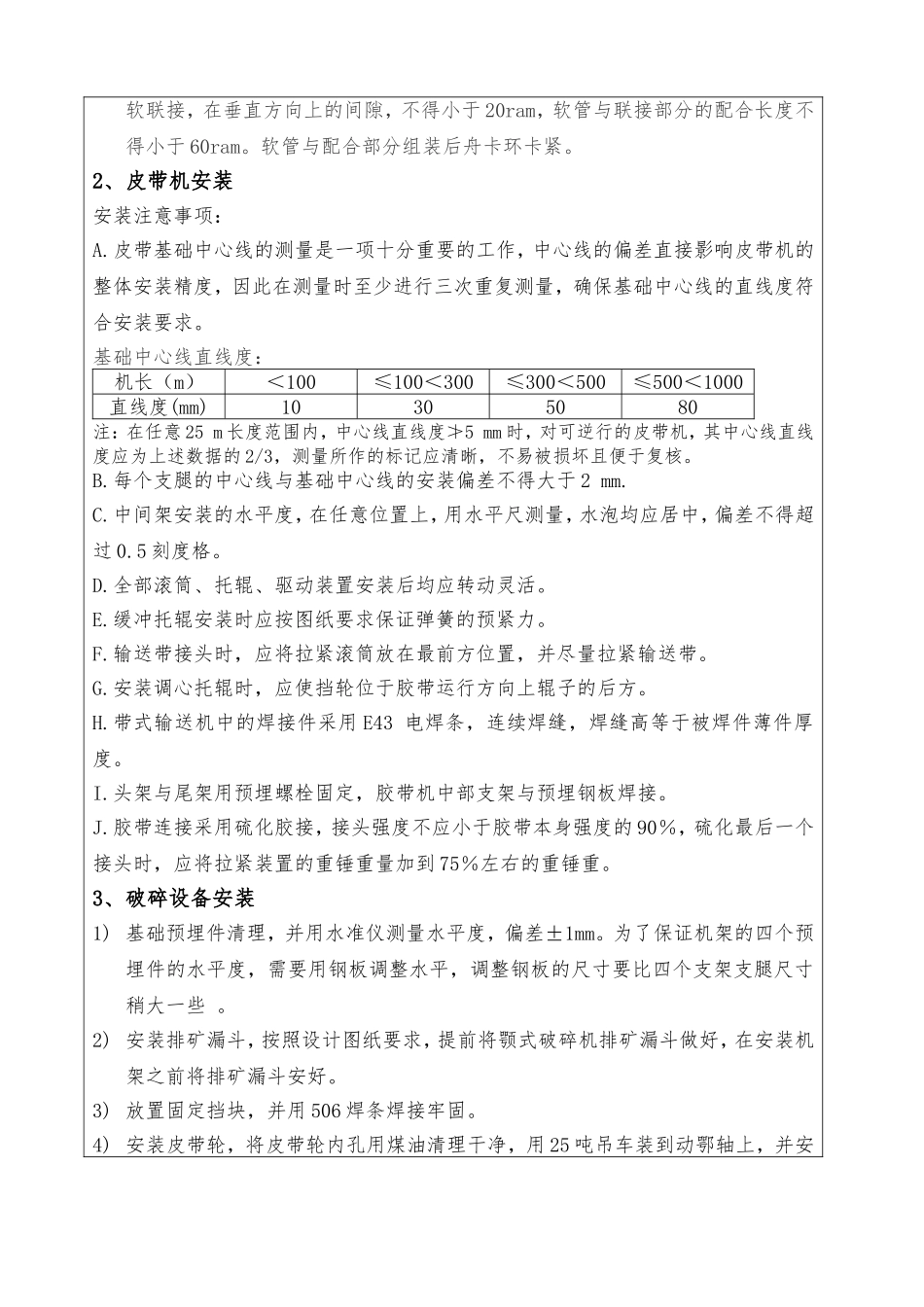

7)进、出料口,排尘口及杂质排放口与进出料溜子,杂质排放管、除尘管道均采用软联接,在垂直方向上的间隙,不得小于20ram,软管与联接部分的配合长度不得小于60ram
软管与配合部分组装后舟卡环卡紧
2、皮带机安装安装注意事项:A
皮带基础中心线的测量是一项十分重要的工作,中心线的偏差直接影响皮带机的整体安装精度,因此在测量时至少进行三
