技术交底书单位:施工技术部编号:编制:复核:签收:年月日注:1
对重点工程、关键部位及质量要求高的特殊工程除口头交底外,还要以书面形式进行交底
“技术交底书”1式2份,1份作为施工依据,1份留存备查,并办理交接手续

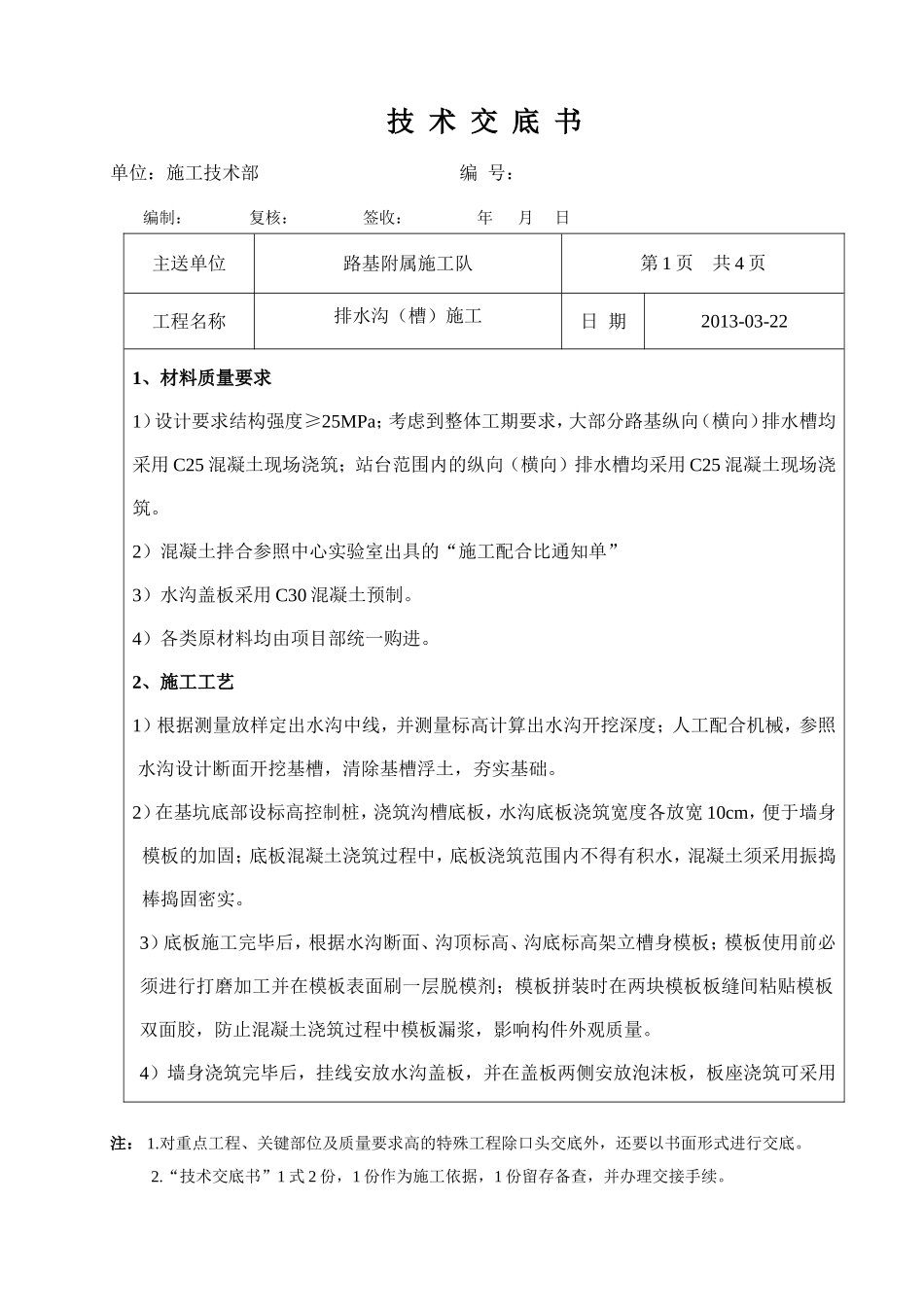

主送单位路基附属施工队第1页共4页工程名称排水沟(槽)施工日期2013-03-221、材料质量要求1)设计要求结构强度≥25MPa;考虑到整体工期要求,大部分路基纵向(横向)排水槽均采用C25混凝土现场浇筑;站台范围内的纵向(横向)排水槽均采用C25混凝土现场浇筑
2)混凝土拌合参照中心实验室出具的“施工配合比通知单”3)水沟盖板采用C30混凝土预制
4)各类原材料均由项目部统一购进
2、施工工艺1)根据测量放样定出水沟中线,并测量标高计算出水沟开挖深度;人工配合机械,参照水沟设计断面开挖基槽,清除基槽浮土,夯实基础
2)在基坑底部设标高控制桩,浇筑沟槽底板,水沟底板浇筑宽度各放宽10cm,便于墙身模板的加固;底板混凝土浇筑过程中,底板浇筑范围内不得有积水,混凝土须采用振捣棒捣固密实
3)底板施工完毕后,根据水沟断面、沟顶标高、沟底标高架立槽身模板;模板使用前必须进行打磨加工并在模板表面刷一层脱模剂;模板拼装时在两块模板板缝间粘贴模板双面胶,防止混凝土浇筑过程中模板漏浆,影响构件外观质量
4)墙身浇筑完毕后,挂线安放水沟盖板,并在盖板两侧安放泡沫板,板座浇筑可采用技术交底书单位:施工技术部编号:编制:复核:签收:年月日注:1
对重点工程、关键部位及质量要求高的特殊工程除口头交底外,还要以书面形式进行交底
“技术交底书”1式2份,1份作为施工依据,1份留存备查,并办理交接手续
主送单位路基附属施工队第2页共4页工程名称排水沟(槽)施工日期2013-03-2210X10方木或宽为10cm的槽钢作为模板

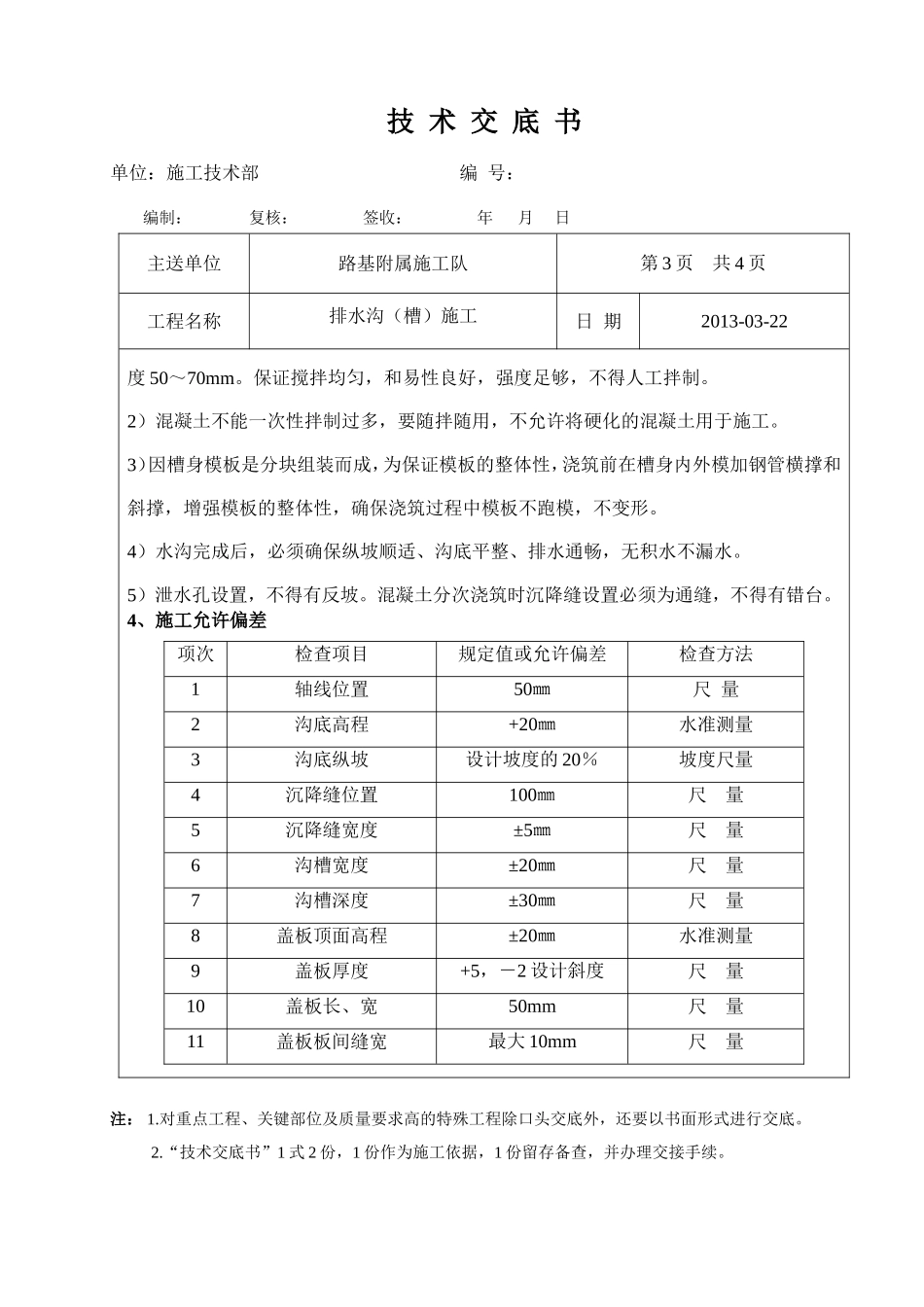

5)在线间水沟施工过程中,当基础与墙身、墙身于板座分次浇
