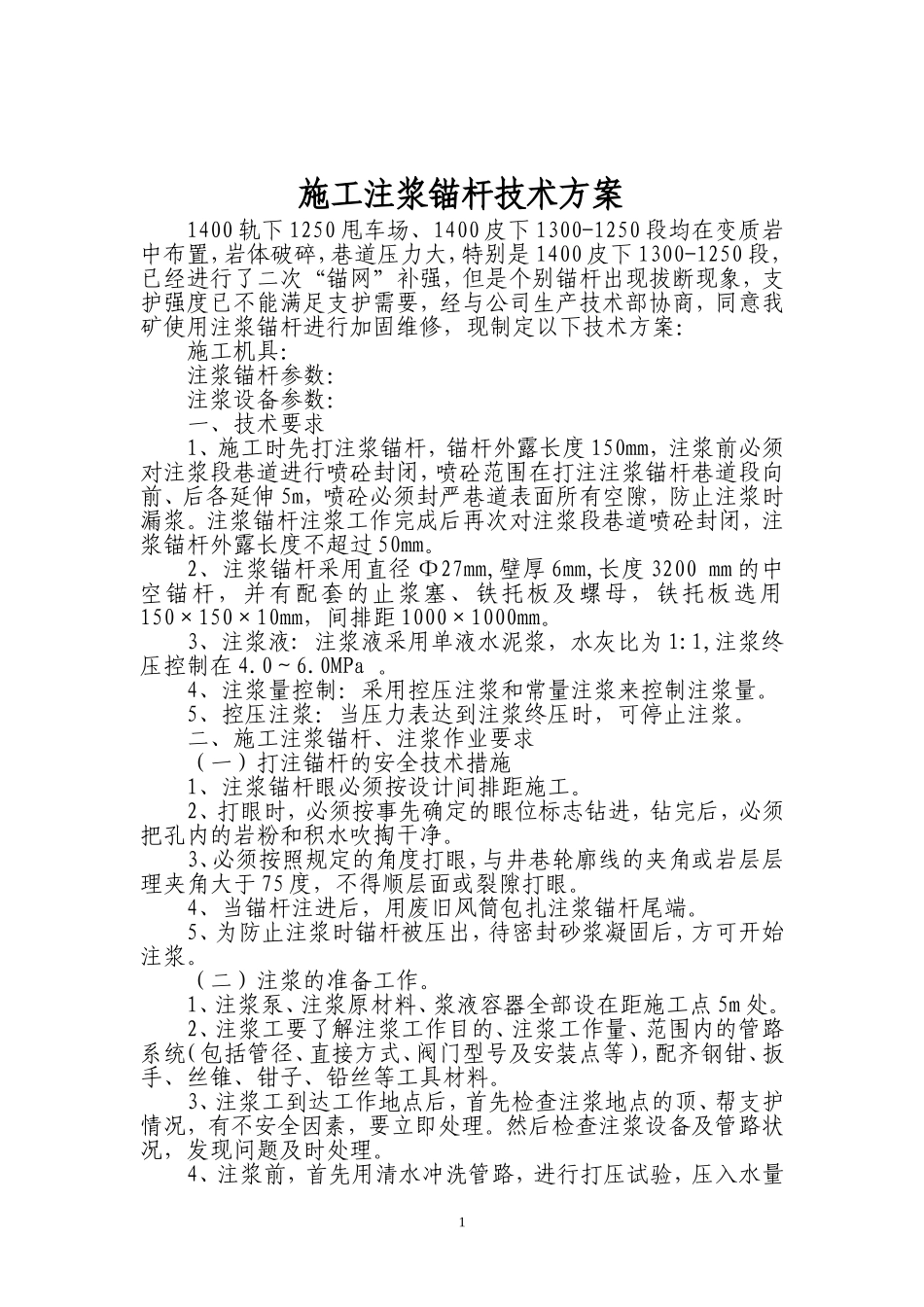

施工注浆锚杆技术方案1400轨下1250甩车场、1400皮下1300-1250段均在变质岩中布置,岩体破碎,巷道压力大,特别是1400皮下1300-1250段,已经进行了二次“锚网”补强,但是个别锚杆出现拔断现象,支护强度已不能满足支护需要,经与公司生产技术部协商,同意我矿使用注浆锚杆进行加固维修,现制定以下技术方案:施工机具:注浆锚杆参数:注浆设备参数:一、技术要求1、施工时先打注浆锚杆,锚杆外露长度150mm,注浆前必须对注浆段巷道进行喷砼封闭,喷砼范围在打注注浆锚杆巷道段向前、后各延伸5m,喷砼必须封严巷道表面所有空隙,防止注浆时漏浆
注浆锚杆注浆工作完成后再次对注浆段巷道喷砼封闭,注浆锚杆外露长度不超过50mm
2、注浆锚杆采用直径Ф27mm,壁厚6mm,长度3200mm的中空锚杆,并有配套的止浆塞、铁托板及螺母,铁托板选用150×150×10mm,间排距1000×1000mm
3、注浆液:注浆液采用单液水泥浆,水灰比为1:1,注浆终压控制在4
4、注浆量控制:采用控压注浆和常量注浆来控制注浆量
5、控压注浆:当压力表达到注浆终压时,可停止注浆
二、施工注浆锚杆、注浆作业要求(一)打注锚杆的安全技术措施1、注浆锚杆眼必须按设计间排距施工
2、打眼时,必须按事先确定的眼位标志钻进,钻完后,必须把孔内的岩粉和积水吹掏干净
3、必须按照规定的角度打眼,与井巷轮廓线的夹角或岩层层理夹角大于75度,不得顺层面或裂隙打眼
4、当锚杆注进后,用废旧风筒包扎注浆锚杆尾端
5、为防止注浆时锚杆被压出,待密封砂浆凝固后,方可开始注浆
(二)注浆的准备工作
1、注浆泵、注浆原材料、浆液容器全部设在距施工点5m处
2、注浆工要了解注浆工作目的、注浆工作量、范围内的管路系统(包括管径、直接方式、阀门型号及安装点等),配齐钢钳、扳手、丝锥、钳子、铅丝等工具材料

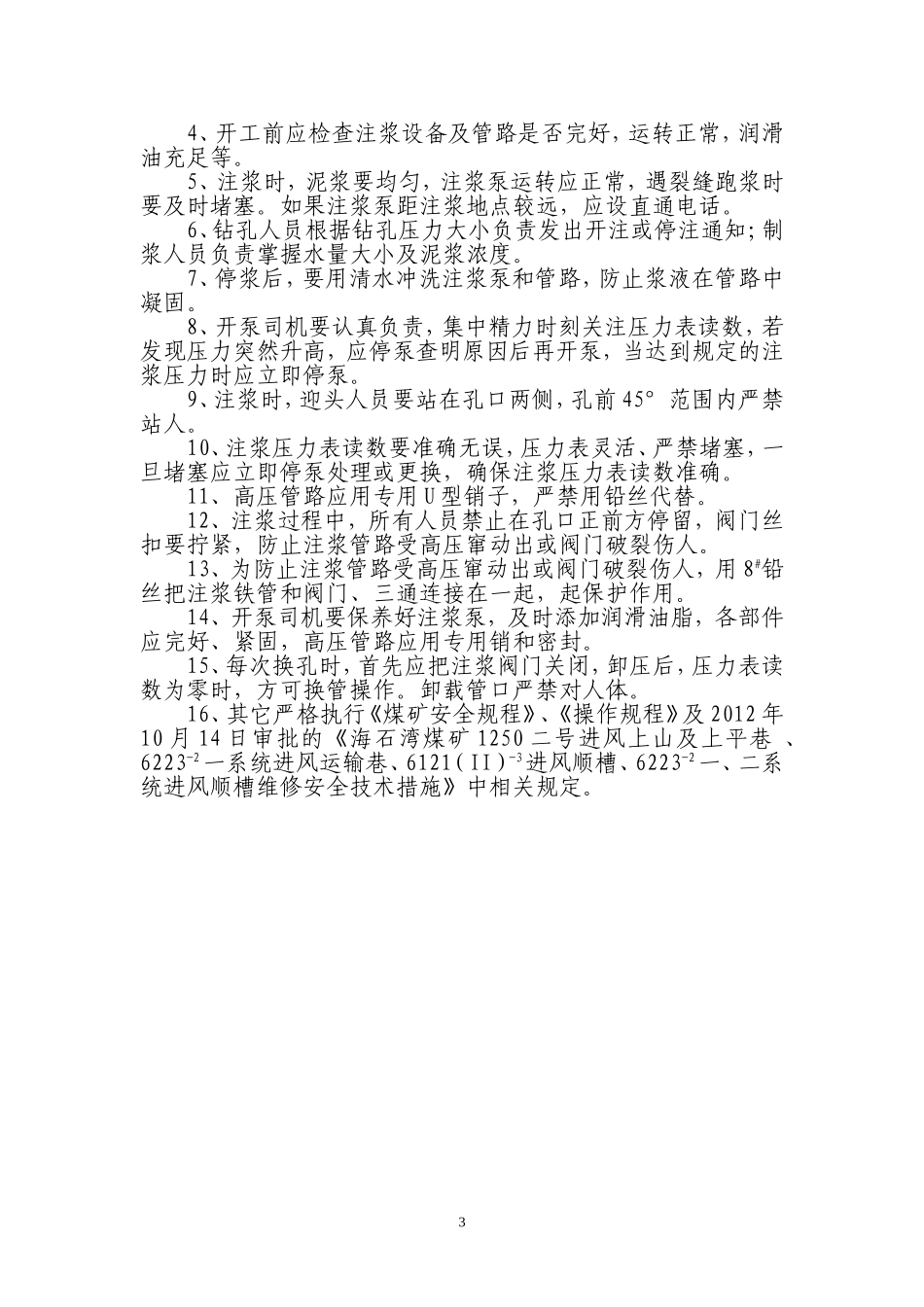

3、注浆工到达
