4节混凝土模板及支撑工程说明一、现浇混凝土模板,定额按不同构件,分别以组合钢模板、钢支撑、木支撑,复合木模板、钢支撑、木支撑,胶合板模板、钢支撑、木支撑,木模板、木支撑编制
二、现场预制混凝土模板,定额按不同构件分别以组合钢模板、复合木模板、木模板,并配制相应的混凝土地膜、砖地膜、砖胎膜编制
三、现浇混凝土梁、板、柱、墙是按支模高度(地面支撑点至模底或支模顶)3
6m编制的,支模高度超过3
6m时,另行计算模板支撑超高部分的工程量
四、采用钢滑升模板施工的烟囱、水塔及贮仓是按无井架施工编制的,定额内综合了操作平台
使用时不再计算脚手架及竖井架
五、用钢滑升模板施工的烟囱、水塔,提升模板使用的钢爬杆用量是按一次摊销编制的,贮仓是按两次摊销编制的,设计要求不同时,可以换算
六、倒锥壳水塔塔身钢滑升模板项目,也适用于一般水塔塔身滑升模板工程
七、烟囱钢滑升模板项目均已包括烟囱筒身、牛腿、烟道口;水塔钢滑升模板均已包括直筒、门窗洞口等模板用量
八、钢筋混凝土直形墙、电梯井壁等项目,模板及支撑是按普通混凝土考虑的,若设计要求防水、防油、防射线时,按相应子目增加止水螺栓及端头处理内容
九、组合钢模板、复合木模板项目,已包括回库维修费用
回库维修费的内容包括:模板的运输费,维修的人工、材料、机械费用等

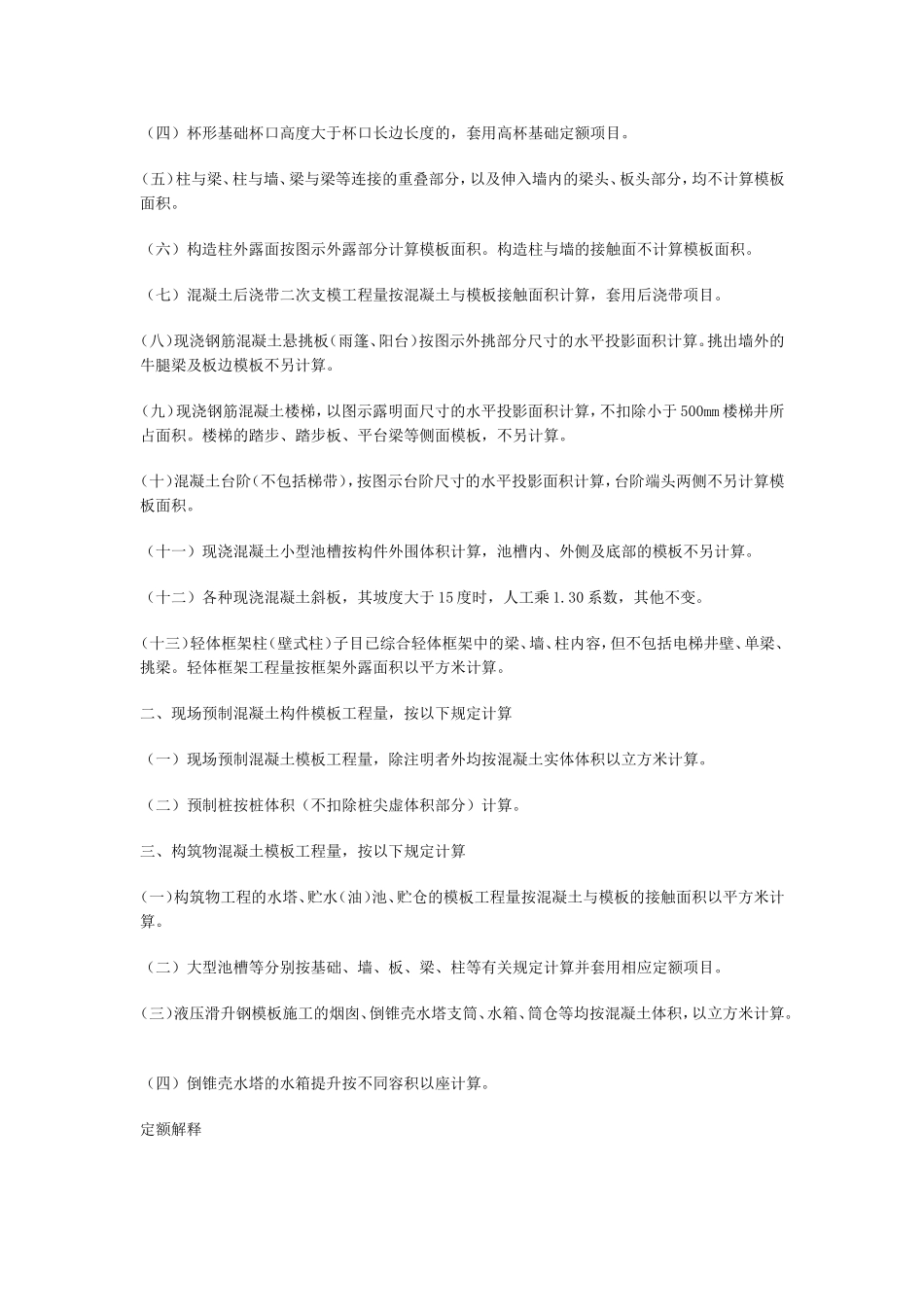

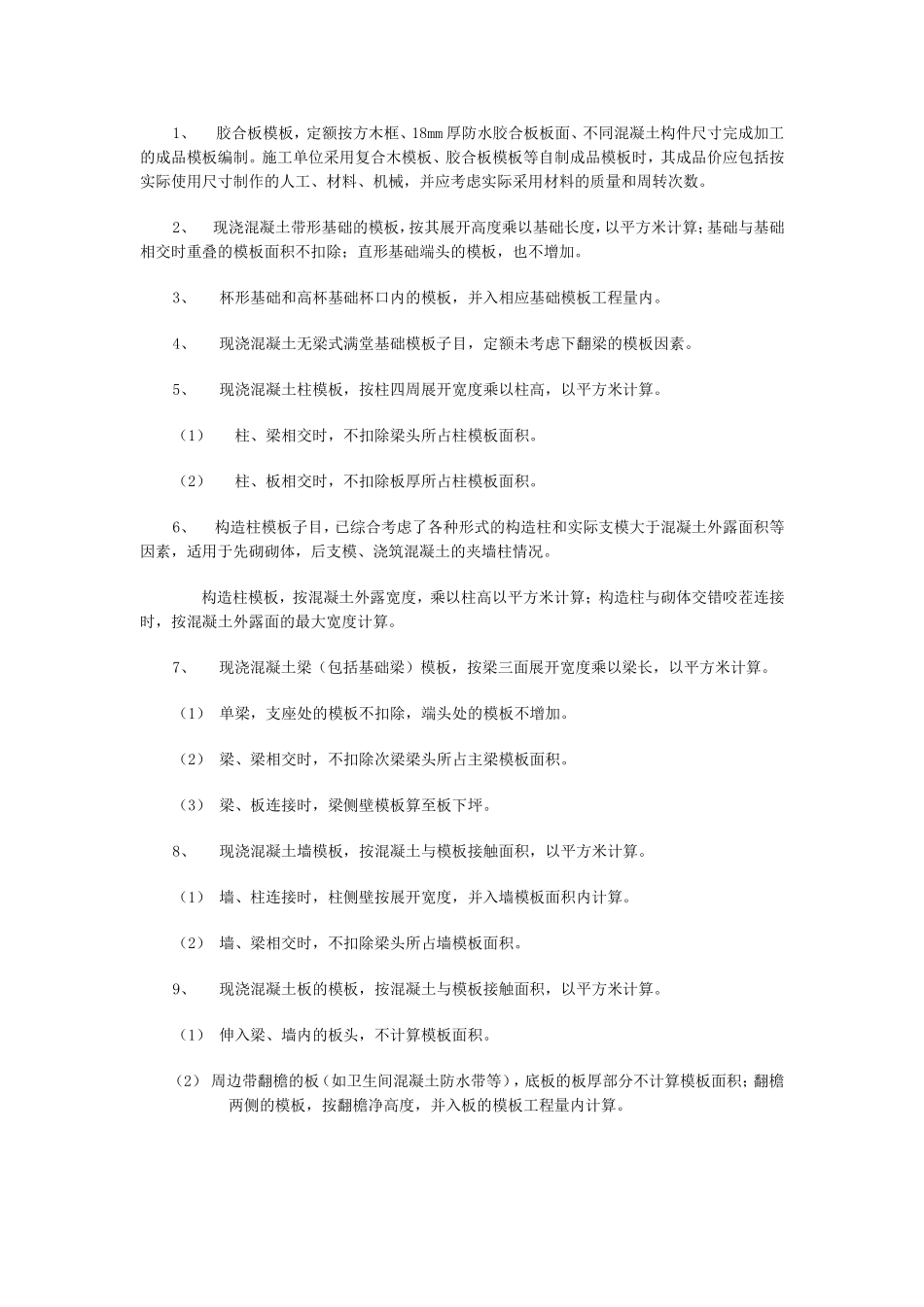

工程量计算规则一、现浇混凝土模板工程量,按以下规定计算(一)现浇混凝土及预制钢筋混凝土模板工程量,除另有规定者外,应区别模板的材质,按混凝土与模板接触面的面积,以平方米计算
(二)现浇钢筋混凝土墙、板上单孔面积在0
3m2以内的孔洞,不予扣除,洞侧壁模板亦不增加;单孔面积在0
3m2以外时,应予扣除,洞侧壁模板面积并入墙、板模板工程量内计算
(三)现浇钢筋混凝土框架及框架剪力墙分别按梁、板、柱、墙有关规定计算;附墙柱并入墙内工程量计算
(四)杯形基础杯口高度大于杯口长边长度的,
