施工组织设计(方案)报审表B1-3工程名称:480t/h煤粉炉尾部脱硫除尘系统工程编号:致:石家庄新世纪监理有限公司(监理单位)我方承担的480t/h煤粉炉尾部脱硫除尘系统工程准备工作已完成:我方已根据施工合同的有关规定完成了低压配电柜、控制柜及仪控盘柜工程施工组织设计(方案)的编制,并经我单位上报技术负责人审查批准,请予以审查

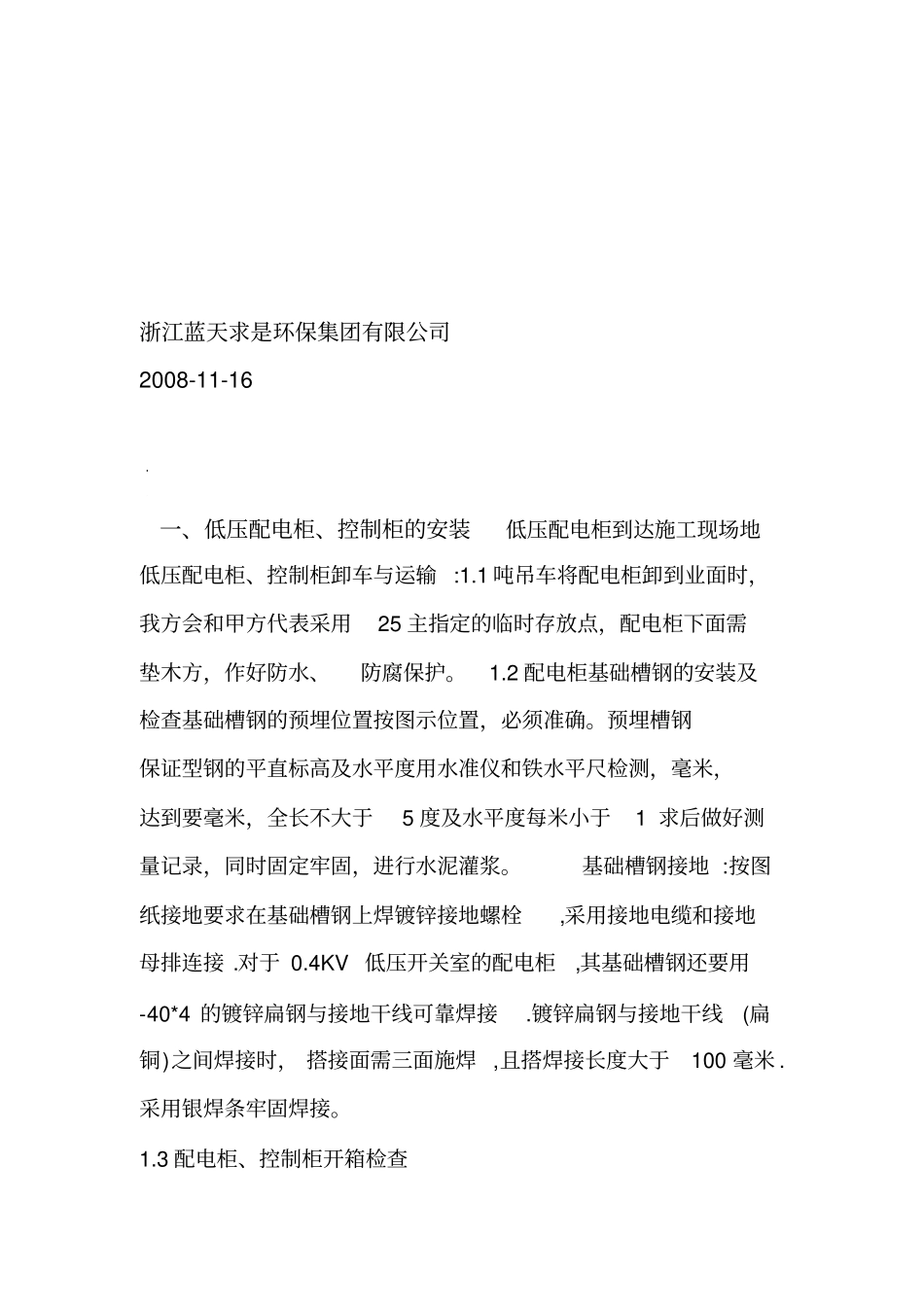

附件:施工组织设计(方案)承包单位(章):浙江蓝天求是环保集团有限公司项目经理:日期:总/专业监理工程师审核意见:项目监理机构:(章)石家庄新世纪监理有限公司总/专业监理工程师:日期:建设单位意见:建设单位(章):日期:建设单位工程师:唐山三友热电有限公司三期扩建480t/h煤粉锅炉脱硫除尘系统低压配电柜、控制柜及仪控盘柜施工组织设计(方案)编制:审核:批准:浙江蓝天求是环保集团有限公司2008-11-16一、低压配电柜、控制柜的安装低压配电柜到达施工现场地低压配电柜、控制柜卸车与运输:1
1吨吊车将配电柜卸到业面时,我方会和甲方代表采用25主指定的临时存放点,配电柜下面需垫木方,作好防水、防腐保护
2配电柜基础槽钢的安装及检查基础槽钢的预埋位置按图示位置,必须准确
预埋槽钢保证型钢的平直标高及水平度用水准仪和铁水平尺检测,毫米,达到要毫米,全长不大于5度及水平度每米小于1求后做好测量记录,同时固定牢固,进行水泥灌浆
基础槽钢接地:按图纸接地要求在基础槽钢上焊镀锌接地螺栓,采用接地电缆和接地母排连接
4KV低压开关室的配电柜,其基础槽钢还要用-40*4的镀锌扁钢与接地干线可靠焊接
镀锌扁钢与接地干线(扁铜)之间焊接时,搭接面需三面施焊,且搭焊接长度大于100毫米
采用银焊条牢固焊接
3配电柜、控制柜开箱检查配电柜宜运到设备基础边上后开箱检查,配电柜开箱时应会同甲方代表一起开箱检查盘柜,并做好开箱检查记录
检查盘柜装箱单技术资料、备品
