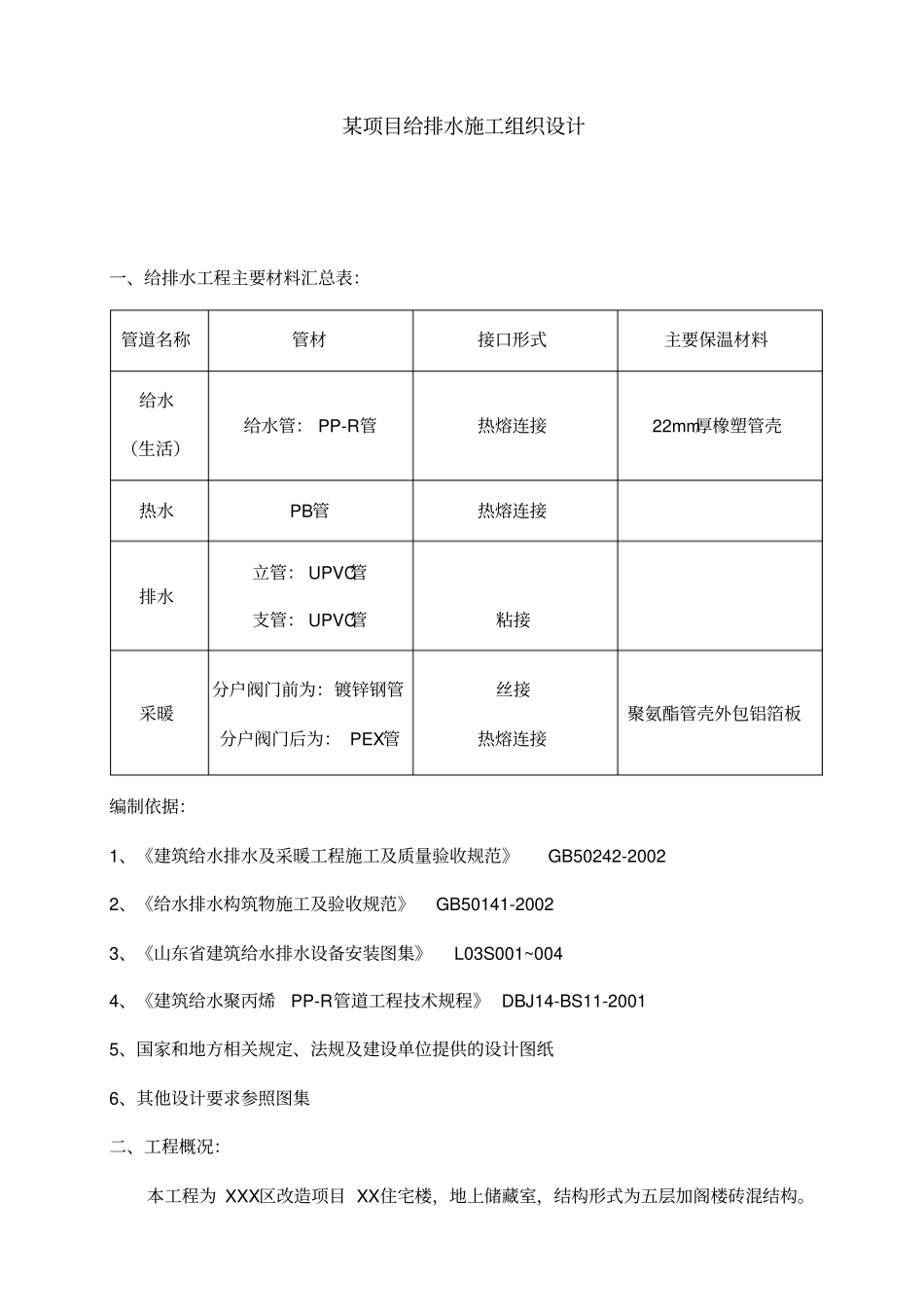

某项目给排水施工组织设计一、给排水工程主要材料汇总表:管道名称管材接口形式主要保温材料给水(生活)给水管:PP-R管热熔连接22mm厚橡塑管壳热水PB管热熔连接排水立管:UPVC管支管:UPVC管粘接采暖分户阀门前为:镀锌钢管分户阀门后为:PEX管丝接热熔连接聚氨酯管壳外包铝箔板编制依据:1、《建筑给水排水及采暖工程施工及质量验收规范》GB50242-20022、《给水排水构筑物施工及验收规范》GB50141-20023、《山东省建筑给水排水设备安装图集》L03S001~0044、《建筑给水聚丙烯PP-R管道工程技术规程》DBJ14-BS11-20015、国家和地方相关规定、法规及建设单位提供的设计图纸6、其他设计要求参照图集二、工程概况:本工程为XXX区改造项目XX住宅楼,地上储藏室,结构形式为五层加阁楼砖混结构
给排水、采暖及强弱电配套设施
四、三、施工前准备工作:1、人员组织:根据安装工程量及工期安排,本工程设专业技术人员2人,高峰人数20人
2、施工安排:(1)安装前对各系统的所有管道和设备综合考虑,同时要熟悉与管道有关的土建、电气设备管线情况,做好施工前预想
(2)采用分系统与分区域施工相结合的方法,各系统按先地下后地上、先干管后支管、先大管后小管、先里后外的施工工序进行
(3)管道与部件尽量采用提前预制或工厂化加工,现场安装的方式
(4)根据土建施工情况凡具备施工条件的应及早插入
(5)为保证施工进度质量施工中各系统采取分段安装→试验→复验的方式
(6)严格执行样板制,做好样板工序,样板间、样板层
(7)设备吊装就位前须制定统一吊装方案,大型设备由专业起重人员吊运,并请厂家现场指导
五、主要施工技术措施:1、给水、热水施工措施:(1)工艺流程:安装准备→预制加工→干管安装→立管安装→支管安装→用水器具安装→管道试压→防腐保温→通水冲洗

(2)施工要点:同种材质的
