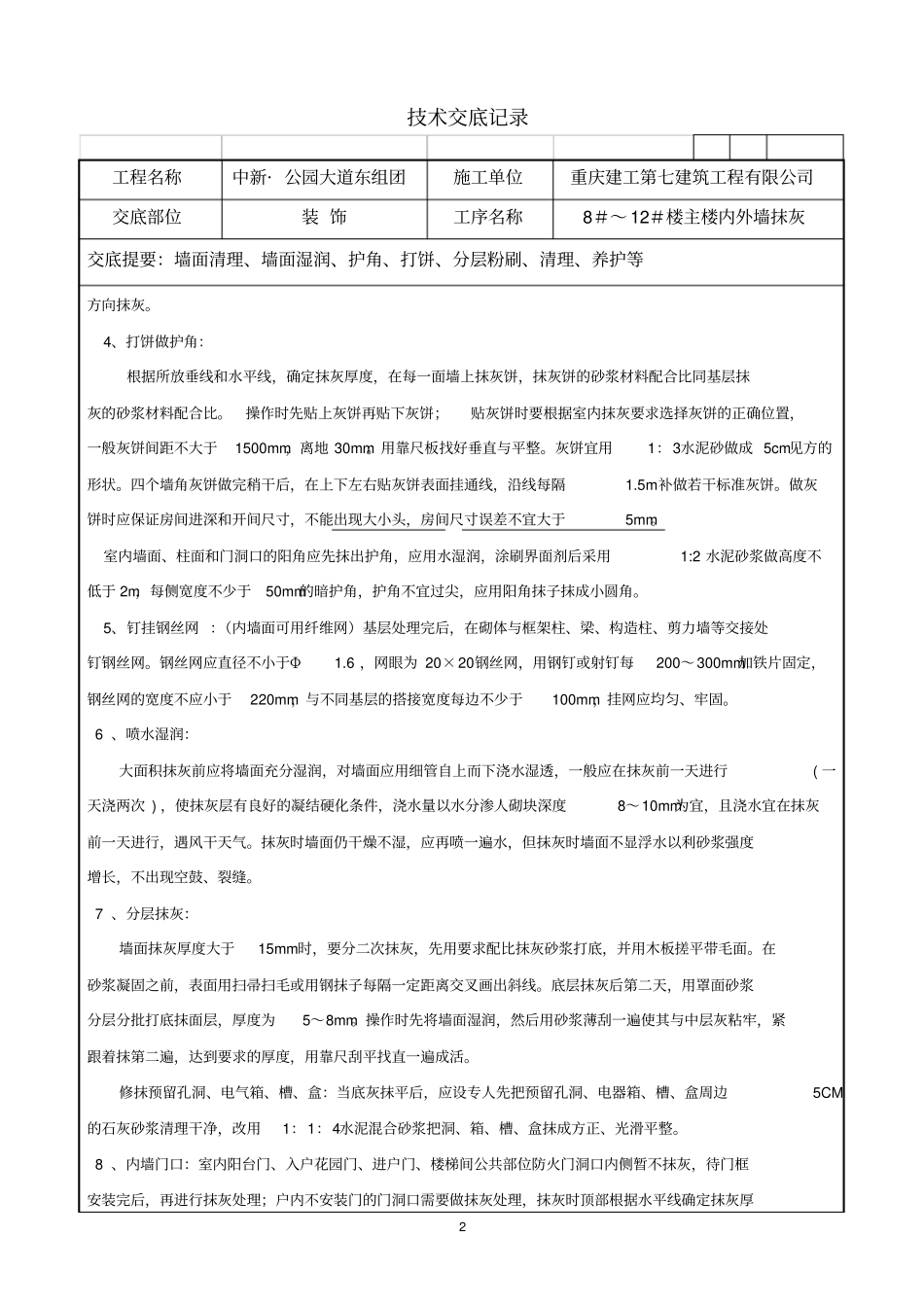

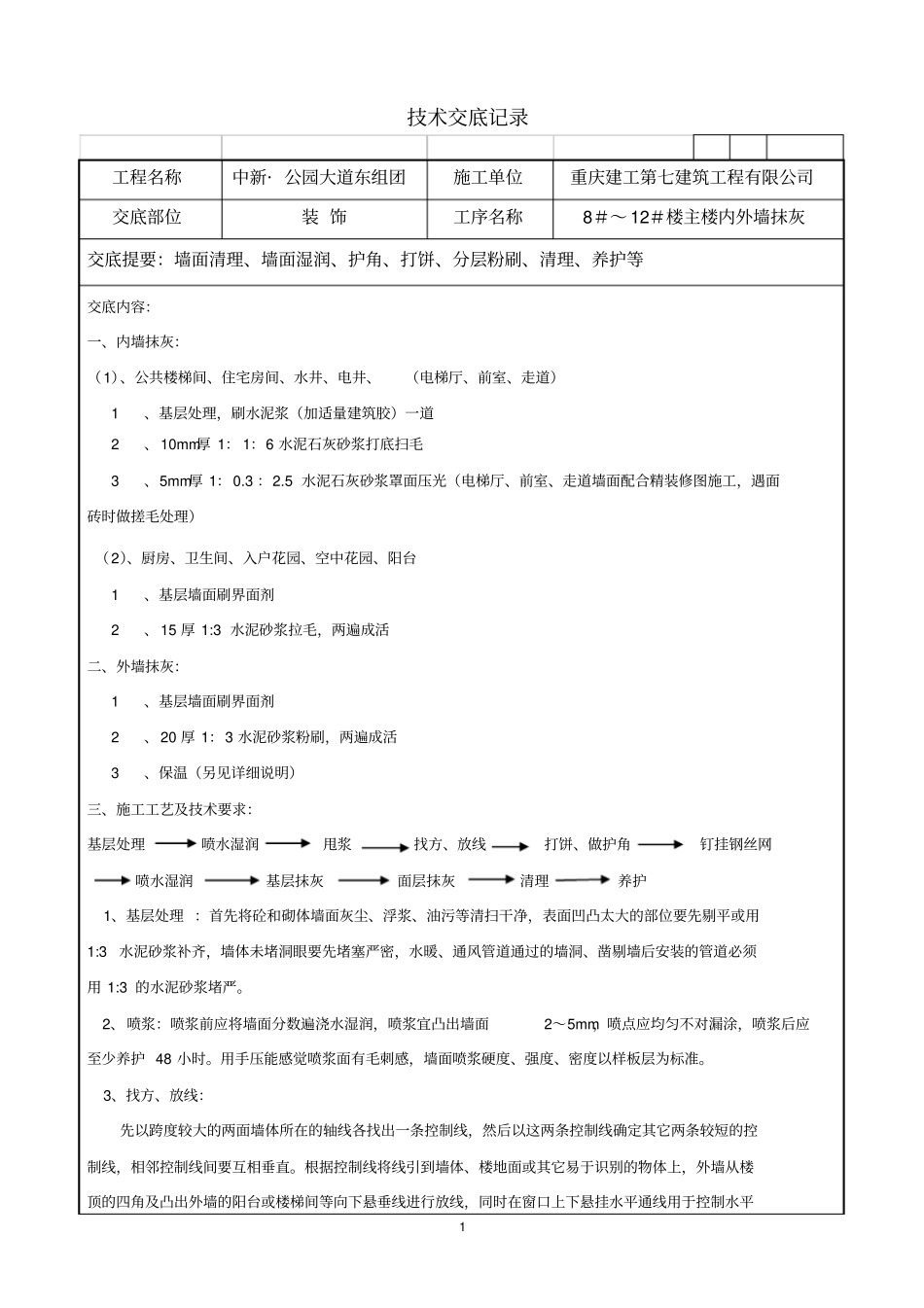

技术交底记录1工程名称中新·公园大道东组团施工单位重庆建工第七建筑工程有限公司交底部位装饰工序名称8#~12#楼主楼内外墙抹灰交底提要:墙面清理、墙面湿润、护角、打饼、分层粉刷、清理、养护等交底内容:一、内墙抹灰:(1)、公共楼梯间、住宅房间、水井、电井、(电梯厅、前室、走道)1、基层处理,刷水泥浆(加适量建筑胶)一道2、10mm厚1:1:6水泥石灰砂浆打底扫毛3、5mm厚1:0
5水泥石灰砂浆罩面压光(电梯厅、前室、走道墙面配合精装修图施工,遇面砖时做搓毛处理)(2)、厨房、卫生间、入户花园、空中花园、阳台1、基层墙面刷界面剂2、15厚1:3水泥砂浆拉毛,两遍成活二、外墙抹灰:1、基层墙面刷界面剂2、20厚1:3水泥砂浆粉刷,两遍成活3、保温(另见详细说明)三、施工工艺及技术要求:基层处理喷水湿润甩浆找方、放线打饼、做护角钉挂钢丝网喷水湿润基层抹灰面层抹灰清理养护1、基层处理:首先将砼和砌体墙面灰尘、浮浆、油污等清扫干净,表面凹凸太大的部位要先剔平或用1:3水泥砂浆补齐,墙体未堵洞眼要先堵塞严密,水暖、通风管道通过的墙洞、凿剔墙后安装的管道必须用1:3的水泥砂浆堵严
2、喷浆:喷浆前应将墙面分数遍浇水湿润,喷浆宜凸出墙面2~5mm,喷点应均匀不对漏涂,喷浆后应至少养护48小时
用手压能感觉喷浆面有毛刺感,墙面喷浆硬度、强度、密度以样板层为标准
3、找方、放线:先以跨度较大的两面墙体所在的轴线各找出一条控制线,然后以这两条控制线确定其它两条较短的控制线,相邻控制线间要互相垂直
根据控制线将线引到墙体、楼地面或其它易于识别的物体上,外墙从楼顶的四角及凸出外墙的阳台或楼梯间等向下悬垂线进行放线,同时在窗口上下悬挂水平通线用于控制水平技术交底记录2工程名称中新·公园大道东组团施工单位重庆建工第七建筑工程有限公司交底部位装饰工序名称8#~12#楼主楼内外墙抹灰交底提要:墙面
