南通农副产品物流有限公司二期工程服务楼三号深基坑专项施工方案万通建设集团有限公司2011年5月目录二、编制依据⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯
三、基坑降水⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯
四、土方施工方法⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯
五、边坡支护及深基坑监测⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯

六、土方开挖的环境管理与控制⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯七、土方开挖的职业安全健康管理控制⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯
八、基础工程施工应急措施⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯
南通农副产品物流中心二期工程服务楼三号地下室深基坑工程专项施工方案一、工程概况1、本工程为南通农副产品物流中心二期工程服务楼三号,地下一层,地上三层,建筑面积:3577
土方开挖深度较深,具体见下表所示:序号各位置点绝对标高数值标高数值1±0
0002自然地面标高3
79)-(-0
99)3底板顶面标高-6
1004地下室底板500mm,垫层150mm,防水层厚度为1mm,找平层20mm垫层下口标高-6
771开挖深度为5
7812、由于其开挖深度超过5m,属于超过一定规模的危险性较大的深基坑工程
为此编制地下室深基坑工程专项施工方案,本专项方案仅适用于南通农副产品物流中心二期工程服务楼三号地下室工程
3、本工程位于南通市崇川区观音山镇东南,拟建东快速路以西,拟建崇川路以北,拟建世纪大道东延段以南

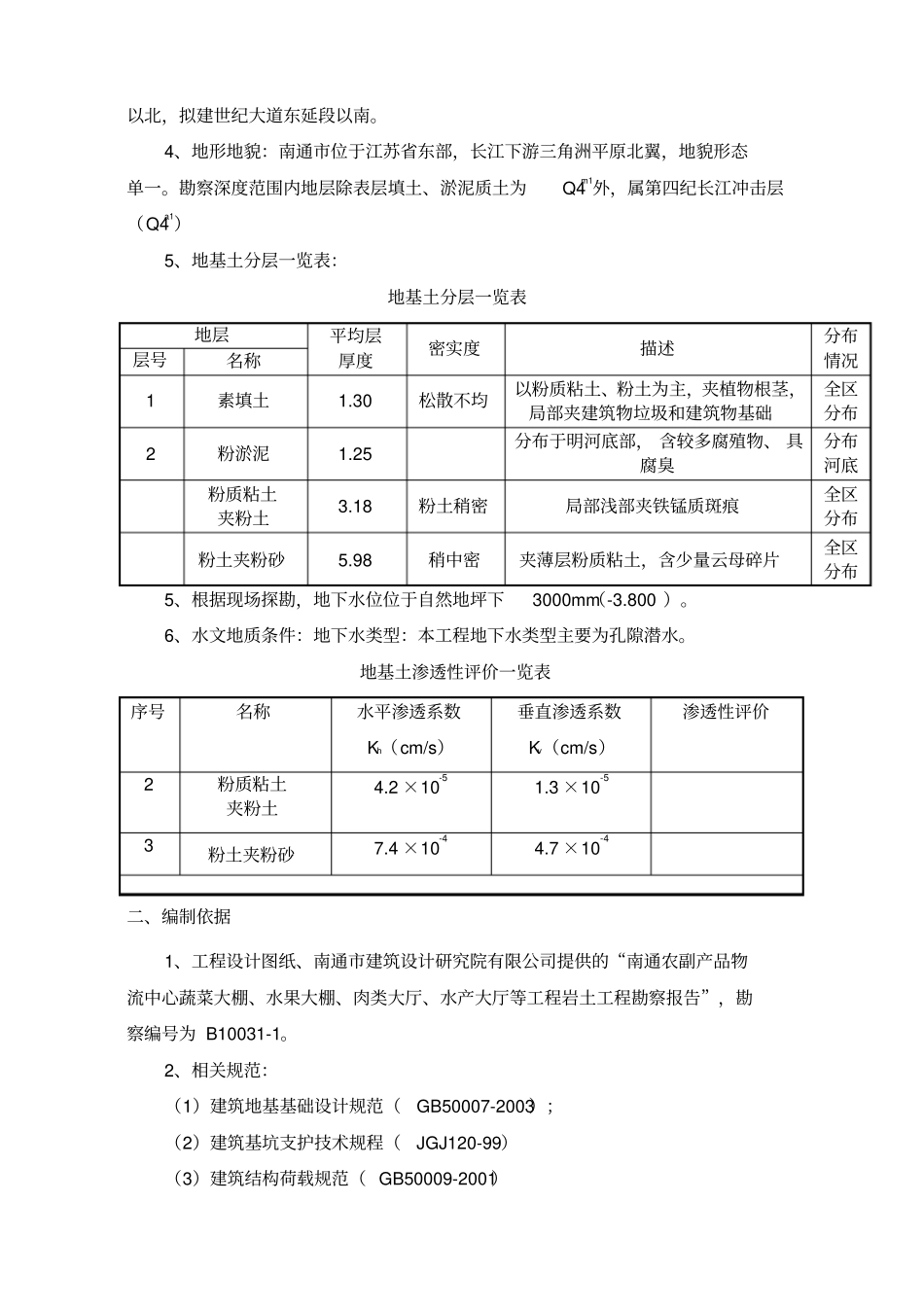

4、地形地貌:南通市位于江苏省东部,长江下游三角洲平原北翼,地貌形态单一
勘察深度范围内地层除表层填土、淤泥质土为Q4m1外,属第四纪长江冲击层(Q4a1)5、地基土分层一览表:地基土分层一览表地层平均层厚度密实度描述分布情况层号
