电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

冲孔桩钢筋笼施工技术交底VIP免费

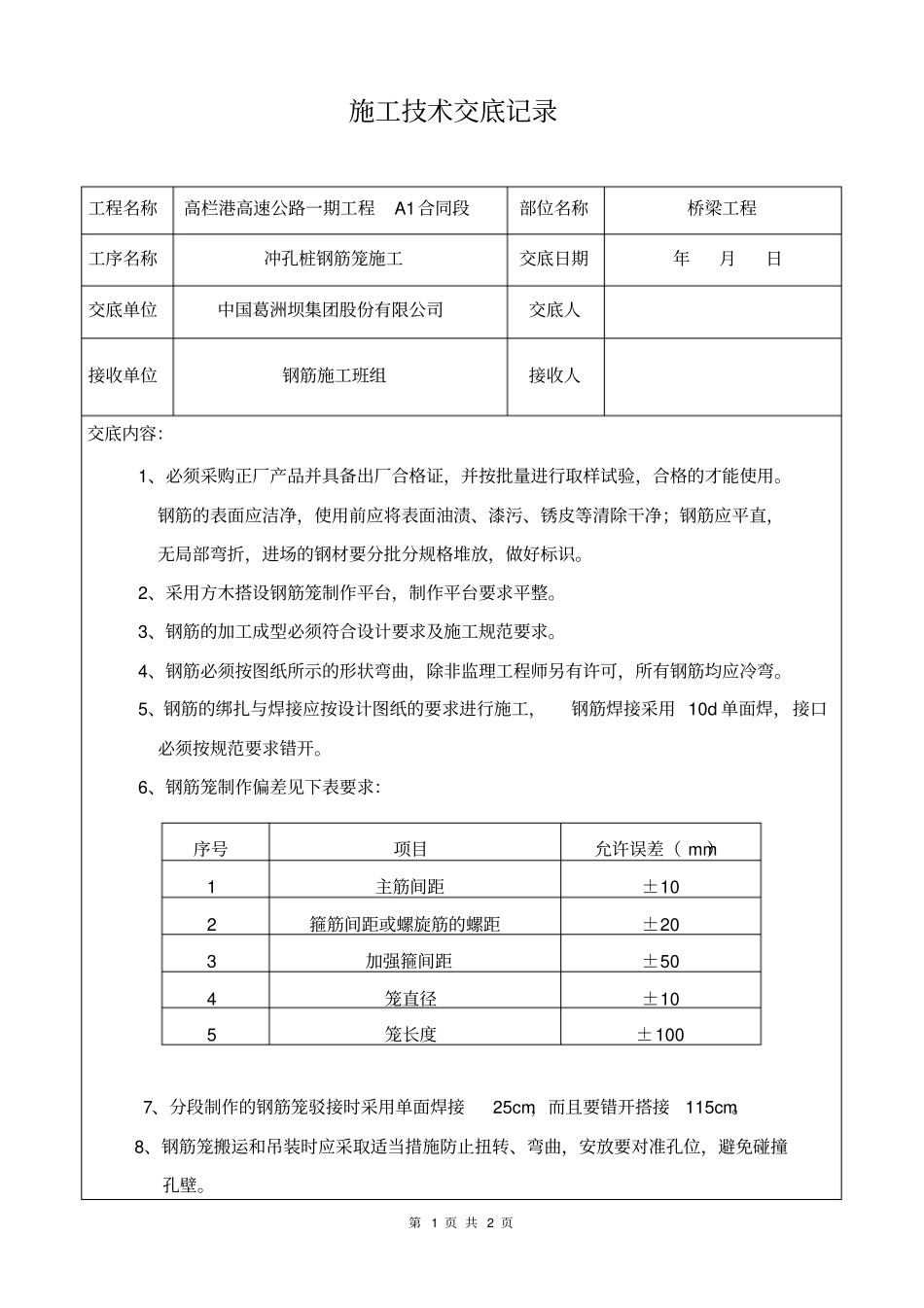

冲孔桩钢筋笼施工技术交底_第1页
1/2

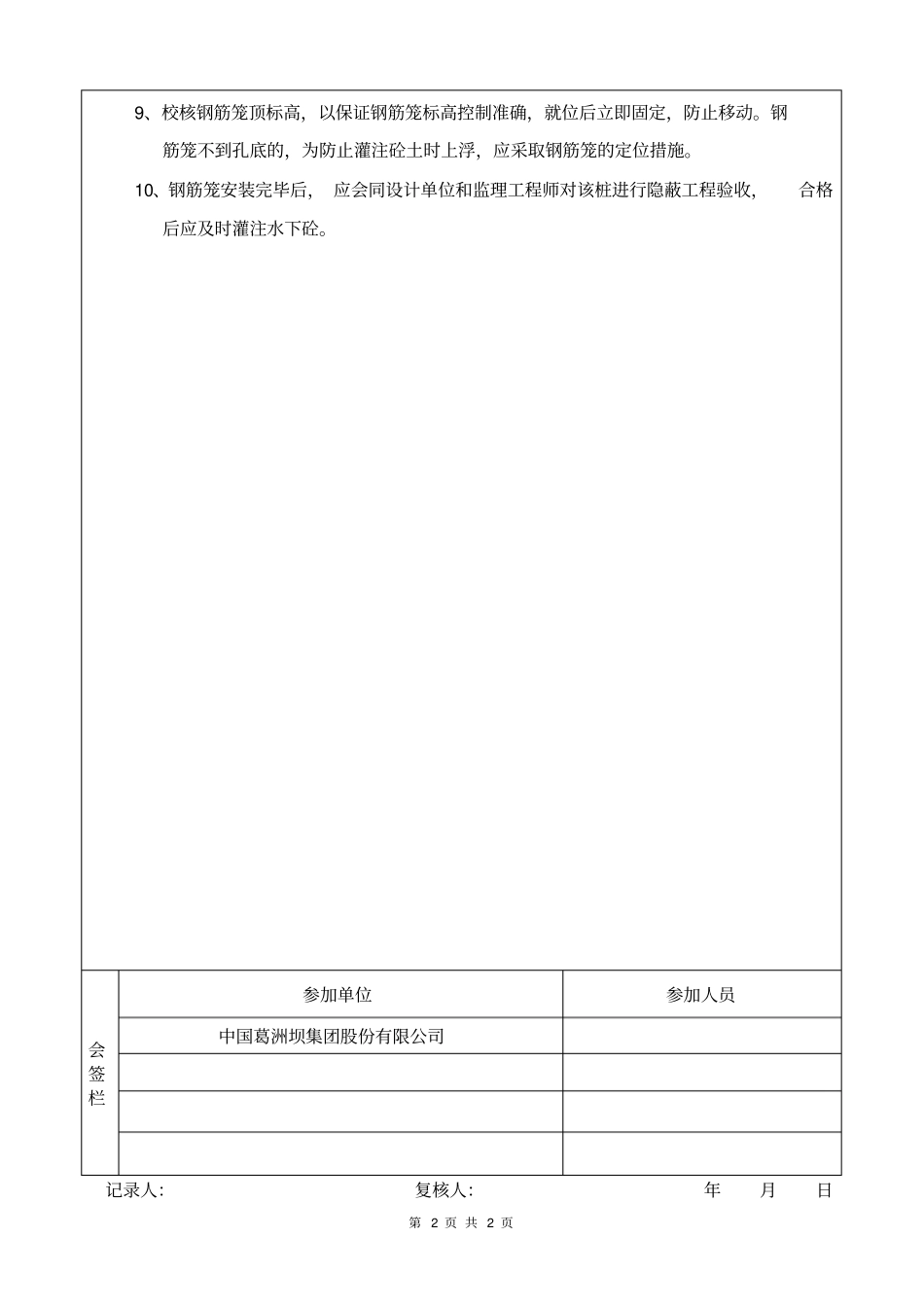

冲孔桩钢筋笼施工技术交底_第2页
2/2
第1页共2页施工技术交底记录工程名称高栏港高速公路一期工程A1合同段部位名称桥梁工程工序名称冲孔桩钢筋笼施工交底日期年月日交底单位中国葛洲坝集团股份有限公司交底人接收单位钢筋施工班组接收人交底内容:1、必须采购正厂产品并具备出厂合格证,并按批量进行取样试验,合格的才能使用。钢筋的表面应洁净,使用前应将表面油渍、漆污、锈皮等清除干净;钢筋应平直,无局部弯折,进场的钢材要分批分规格堆放,做好标识。2、采用方木搭设钢筋笼制作平台,制作平台要求平整。3、钢筋的加工成型必须符合设计要求及施工规范要求。4、钢筋必须按图纸所示的形状弯曲,除非监理工程师另有许可,所有钢筋均应冷弯。5、钢筋的绑扎与焊接应按设计图纸的要求进行施工,钢筋焊接采用10d单面焊,接口必须按规范要求错开。6、钢筋笼制作偏差见下表要求:7、分段制作的钢筋笼驳接时采用单面焊接25cm,而且要错开搭接115cm。8、钢筋笼搬运和吊装时应采取适当措施防止扭转、弯曲,安放要对准孔位,避免碰撞孔壁。序号项目允许误差(mm)1主筋间距±102箍筋间距或螺旋筋的螺距±203加强箍间距±504笼直径±105笼长度±100第2页共2页9、校核钢筋笼顶标高,以保证钢筋笼标高控制准确,就位后立即固定,防止移动。钢筋笼不到孔底的,为防止灌注砼土时上浮,应采取钢筋笼的定位措施。10、钢筋笼安装完毕后,应会同设计单位和监理工程师对该桩进行隐蔽工程验收,合格后应及时灌注水下砼。会签栏参加单位参加人员中国葛洲坝集团股份有限公司记录人:复核人:年月日

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

冲孔桩钢筋笼施工技术交底

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
