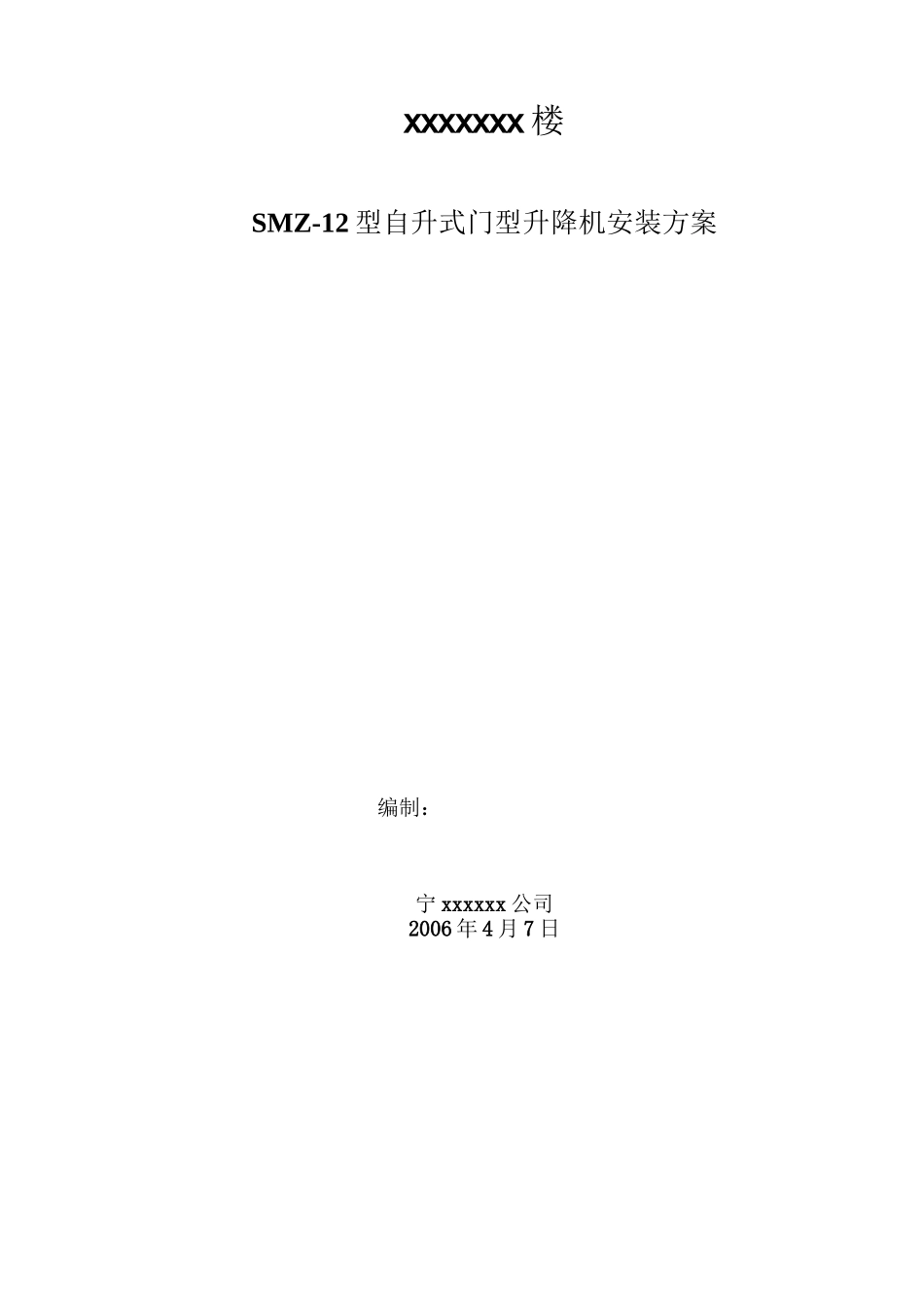

施工方案审批表编制人项目部审核项目经理审批监理儀Q单位意见xxxxxxx楼SMZ-12型自升式门型升降机安装方案编制:宁xxxxxx公司2006年4月7日A(概述使用)一、概述:SMZ-12自升式门架升降机设有自升装置,随着建筑物的升高而增加起升高度,采用附着杆附着;采用手拉葫芦提升自升平台,用扒杆安装标准节;采用断绳安全保护装置;设有手动停靠装置,在高空作业时更加安全

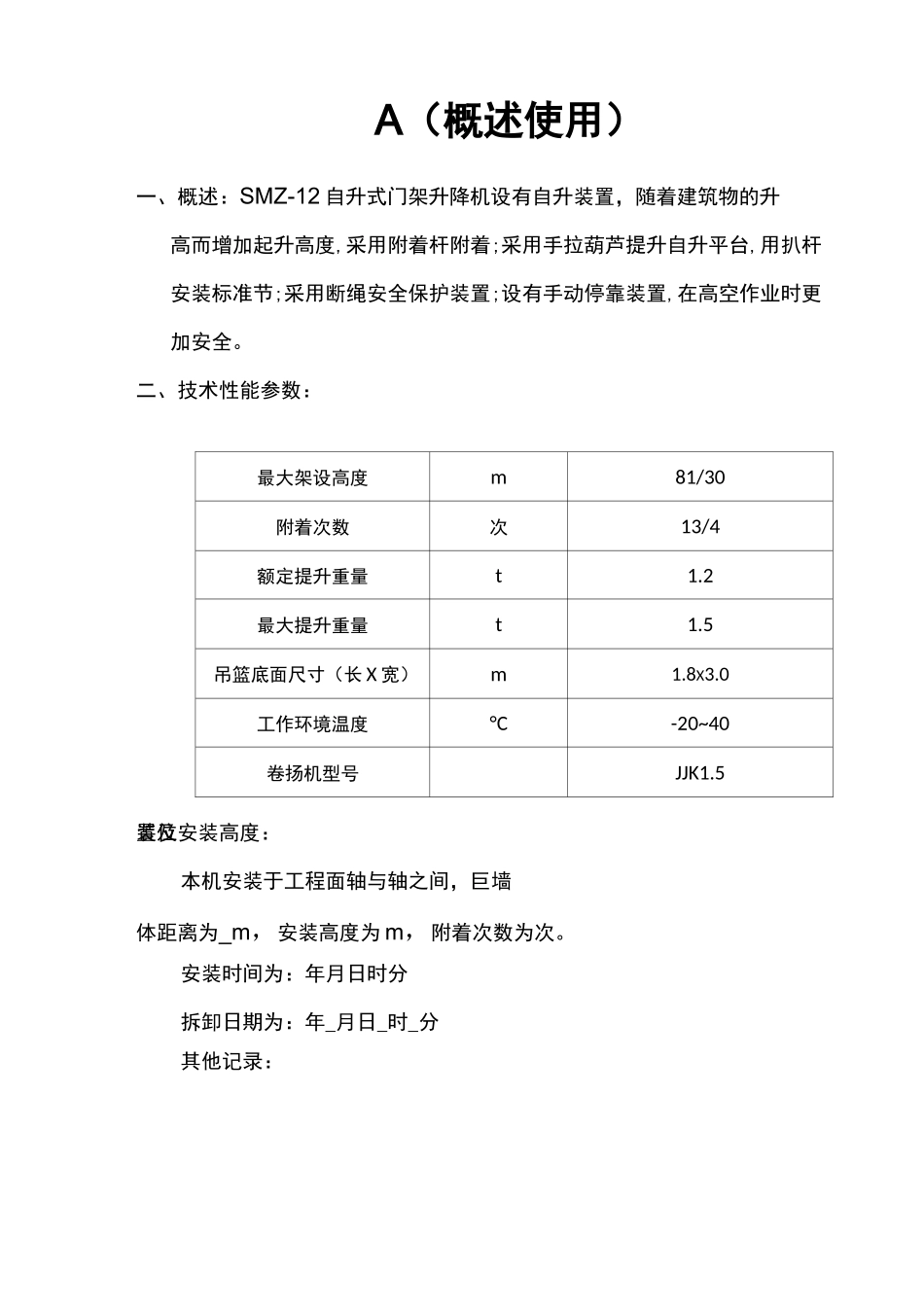

二、技术性能参数:最大架设高度m81/30附着次数次13/4额定提升重量t1
2最大提升重量t1
5吊篮底面尺寸(长X宽)m1
0工作环境温度°C-20~40卷扬机型号JJK1
5装位置及安装高度:本机安装于工程面轴与轴之间,巨墙体距离为_m,安装高度为m,附着次数为次
安装时间为:年月日时分拆卸日期为:年_月日_时_分其他记录:SMZ150B(安拆步骤)中的有关要求安装:一、架设要求及注意事项:1、在安装过程中,工作人员须戴安全帽,登高人员身体必须经检查合格,高空作业时还应穿防滑胶鞋,佩戴安全带
2、开口锁必须张长到规定程度,轴端挡板(或U型卡)、螺栓强卡螺栓、钢丝绳压板螺栓及其他各连接螺栓必须紧固可靠
3、本机所配用的JJK15卷扬机必须有产品合格证,并制动灵活、可靠
4、升降机安装在专用的混凝土基础上;基础图附后
5、安装场地应平整、无杂物及障碍,场地上空无输电线,操作棚须视野开阔,有防雨措施
二、安装的顺序及要求:1、安装底架:将底架放置在混凝土基础上,并用水平仪测量,其水平差值不得大于1mm,然后用设置的地脚螺栓紧固
2、将升降台放在安装好的底架上
3、安装基础节左右各一节
4、安装吊杆
5、在两个基础节的顶部各安装一个专用的支架
6、将两个手拉葫芦装在专用支架上,并各挂住升降台的一边
7、拉动手拉葫芦将升降台提升到基础节上部,并使升降台上的卡板将升降台固定在基础节间
8、取下二个专用支架
