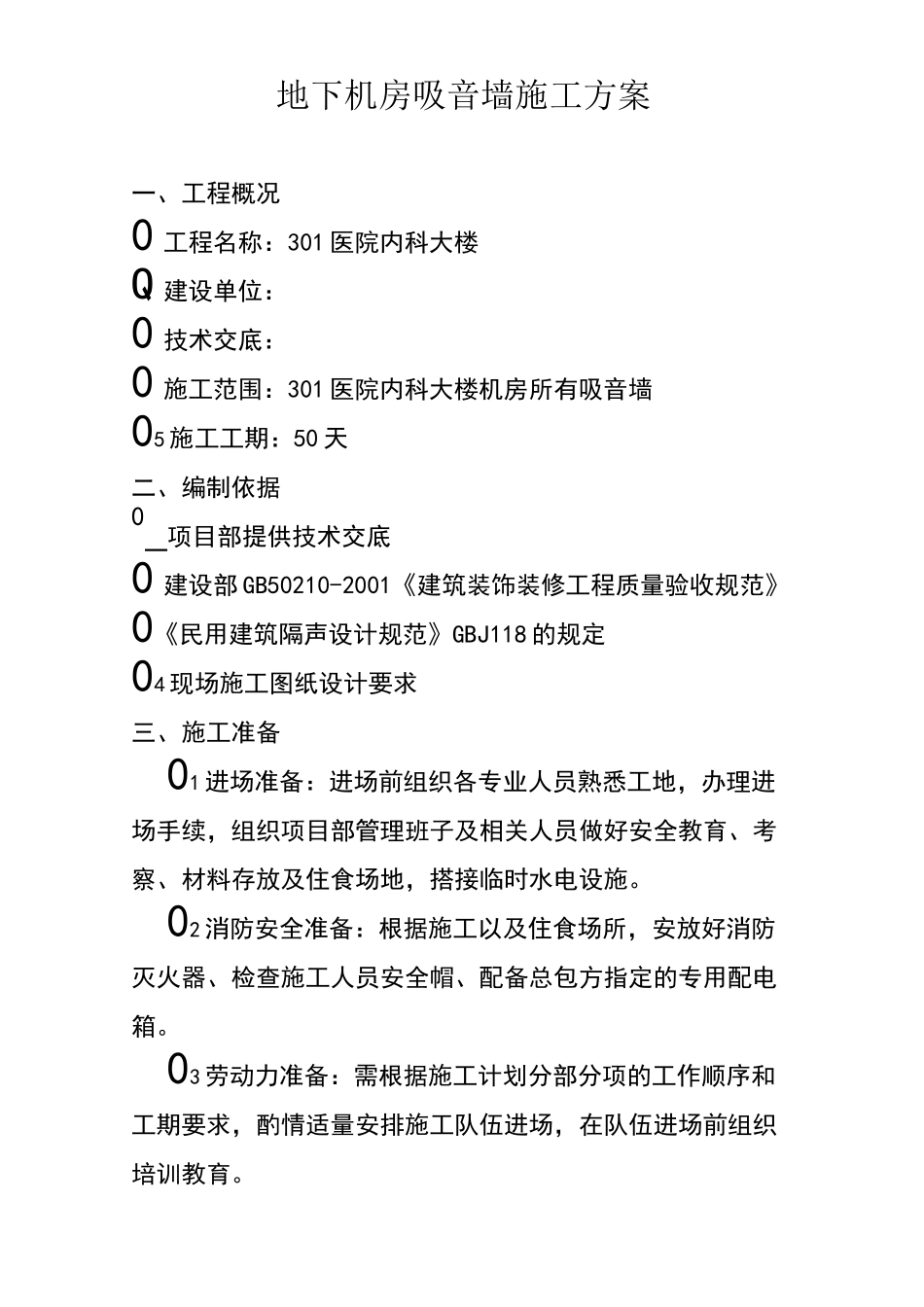

地下机房吸音墙施工方案一、工程概况0工程名称:301医院内科大楼Q建设单位:0技术交底:0施工范围:301医院内科大楼机房所有吸音墙05施工工期:50天二、编制依据0_项目部提供技术交底0建设部GB50210-2001《建筑装饰装修工程质量验收规范》0《民用建筑隔声设计规范》GBJ118的规定04现场施工图纸设计要求三、施工准备01进场准备:进场前组织各专业人员熟悉工地,办理进场手续,组织项目部管理班子及相关人员做好安全教育、考察、材料存放及住食场地,搭接临时水电设施
02消防安全准备:根据施工以及住食场所,安放好消防灭火器、检查施工人员安全帽、配备总包方指定的专用配电箱
03劳动力准备:需根据施工计划分部分项的工作顺序和工期要求,酌情适量安排施工队伍进场,在队伍进场前组织培训教育

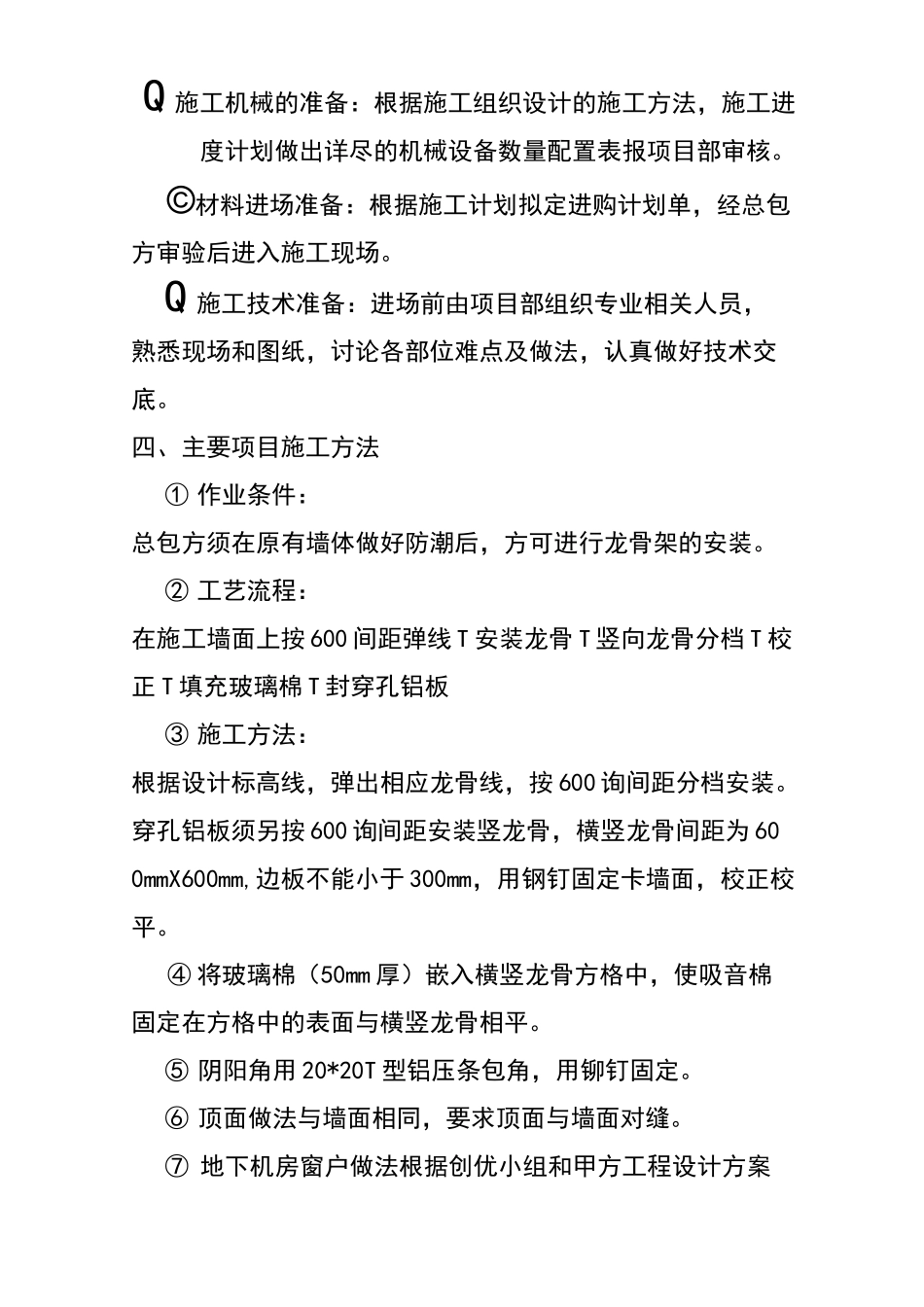

Q施工机械的准备:根据施工组织设计的施工方法,施工进度计划做出详尽的机械设备数量配置表报项目部审核
©材料进场准备:根据施工计划拟定进购计划单,经总包方审验后进入施工现场
Q施工技术准备:进场前由项目部组织专业相关人员,熟悉现场和图纸,讨论各部位难点及做法,认真做好技术交底
四、主要项目施工方法①作业条件:总包方须在原有墙体做好防潮后,方可进行龙骨架的安装
②工艺流程:在施工墙面上按600间距弹线T安装龙骨T竖向龙骨分档T校正T填充玻璃棉T封穿孔铝板③施工方法:根据设计标高线,弹出相应龙骨线,按600询间距分档安装
穿孔铝板须另按600询间距安装竖龙骨,横竖龙骨间距为600mmX600mm,边板不能小于300mm,用钢钉固定卡墙面,校正校平
④将玻璃棉(50mm厚)嵌入横竖龙骨方格中,使吸音棉固定在方格中的表面与横竖龙骨相平
⑤阴阳角用20*20T型铝压条包角,用铆钉固定
⑥顶面做法与墙面相同,要求顶面与墙面对缝
⑦地下机房窗户做法根据创优小组和甲方工程设计方案来施工

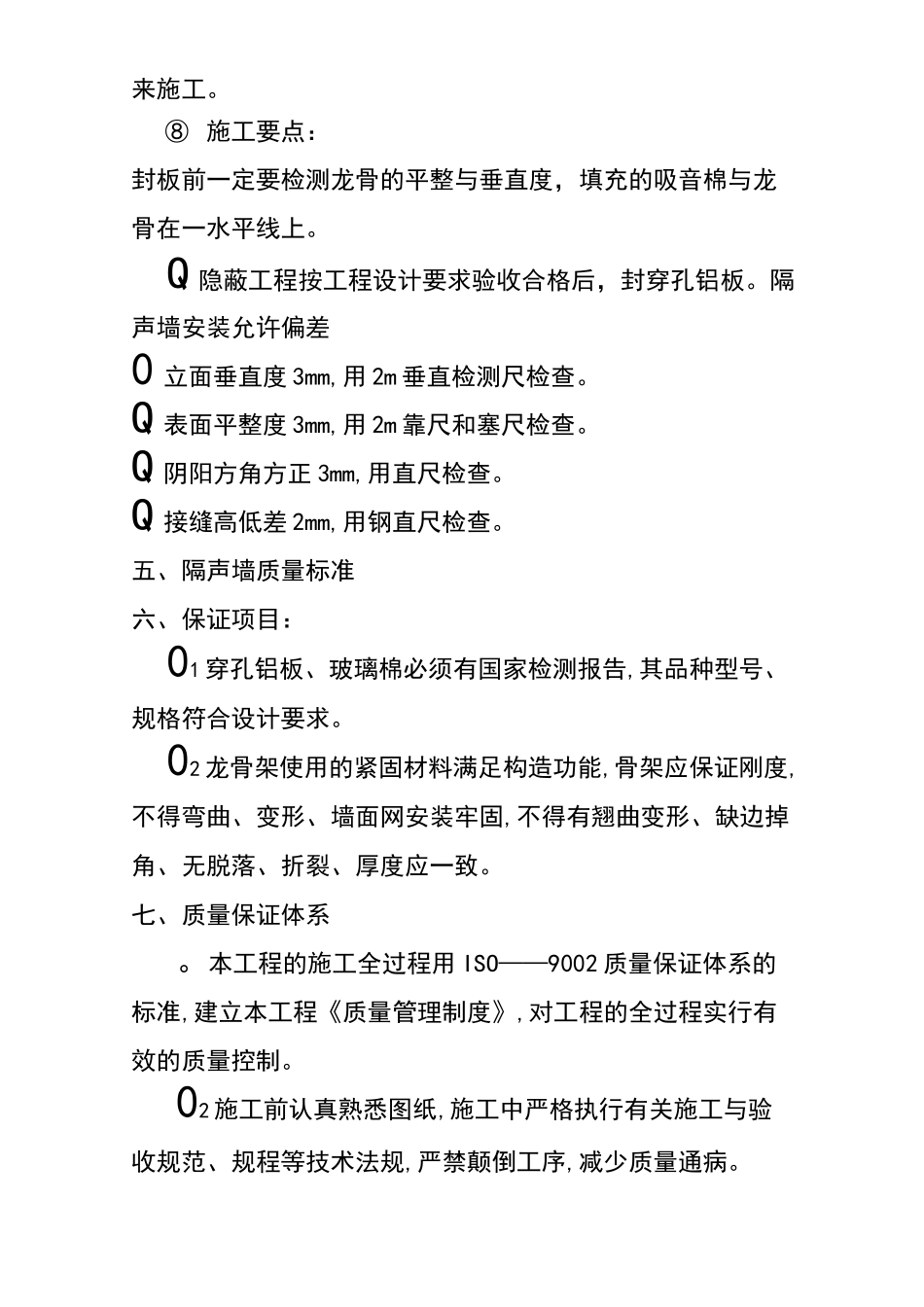

⑧施工要点:封板前一定要检
