钢结构厂房承台柱基础施工方案S1D审批人:审批日期:福建省盛达建设有限公司年月日钢结构厂房承台柱基础施工方案1
1《惠州万盛兴五金制品有限公司厂房B工程钢结构施工图》
2《惠州万盛兴五金制品有限公司厂房B工程地质勘查报告》
3《惠州万盛兴五金制品有限公司厂房B工程施工组织设计》1
3现行国家建筑施工及验收规范、规程
4本公司类似工程施工经验

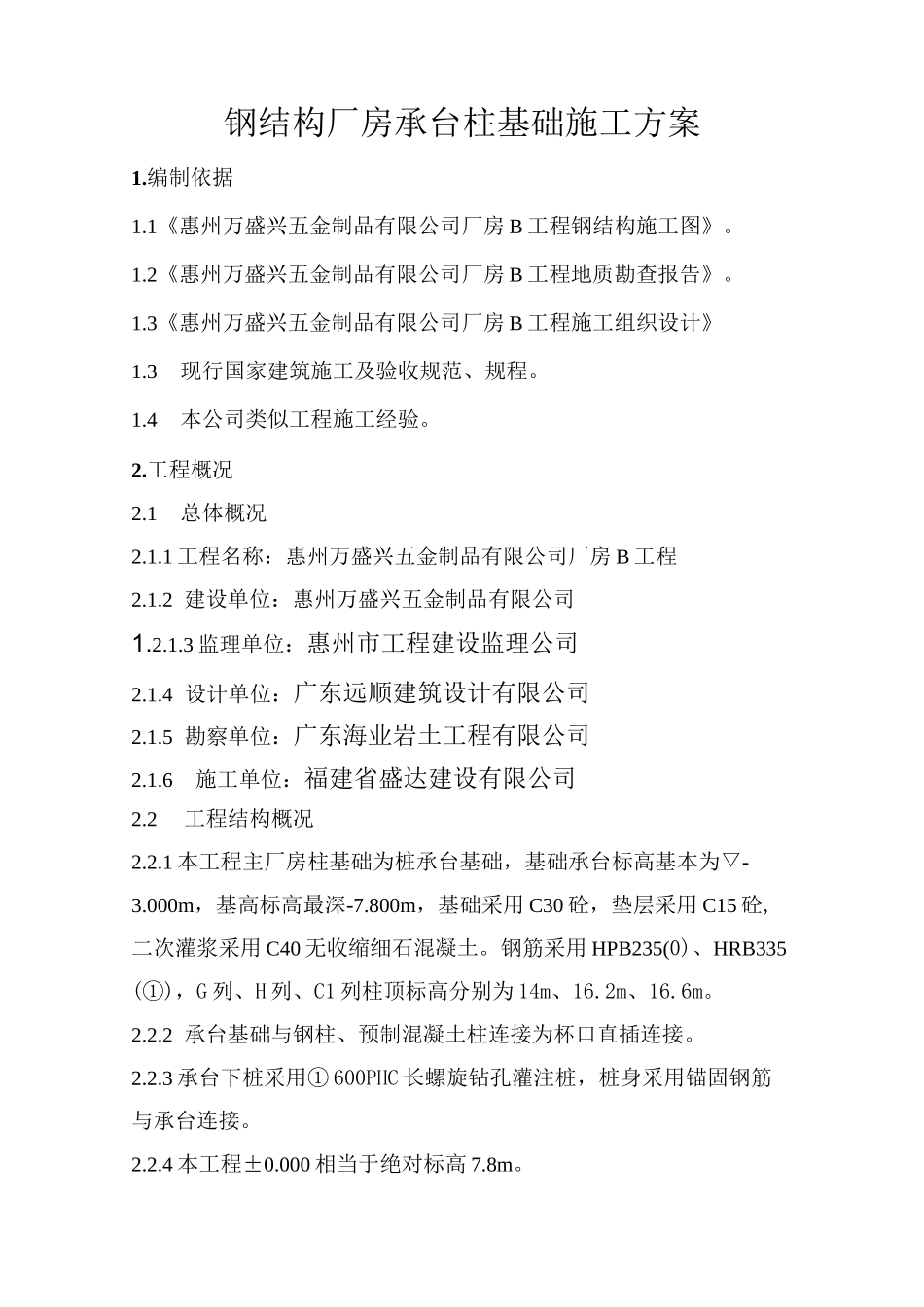

1总体概况2
1工程名称:惠州万盛兴五金制品有限公司厂房B工程2
2建设单位:惠州万盛兴五金制品有限公司1
3监理单位:惠州市工程建设监理公司2
4设计单位:广东远顺建筑设计有限公司2
5勘察单位:广东海业岩土工程有限公司2
6施工单位:福建省盛达建设有限公司2
2工程结构概况2
1本工程主厂房柱基础为桩承台基础,基础承台标高基本为▽-3
000m,基高标高最深-7
800m,基础采用C30砼,垫层采用C15砼,二次灌浆采用C40无收缩细石混凝土
钢筋采用HPB235(0)、HRB335(①),G列、H列、C1列柱顶标高分别为14m、16
2承台基础与钢柱、预制混凝土柱连接为杯口直插连接
3承台下桩采用①600PHC长螺旋钻孔灌注桩,桩身采用锚固钢筋与承台连接
4本工程±0
000相当于绝对标高7

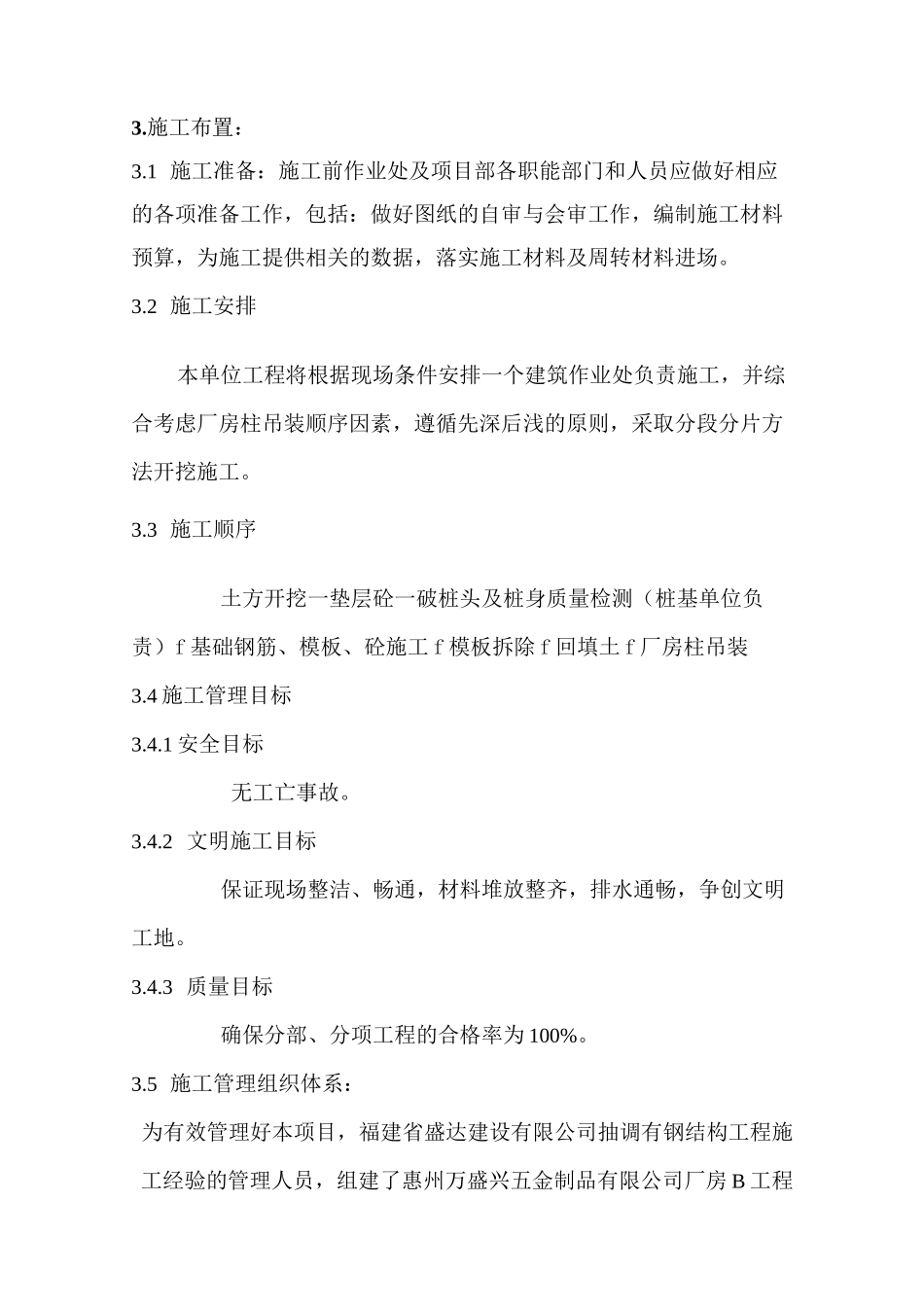

施工布置:3
1施工准备:施工前作业处及项目部各职能部门和人员应做好相应的各项准备工作,包括:做好图纸的自审与会审工作,编制施工材料预算,为施工提供相关的数据,落实施工材料及周转材料进场
2施工安排本单位工程将根据现场条件安排一个建筑作业处负责施工,并综合考虑厂房柱吊装顺序因素,遵循先深后浅的原则,采取分段分片方法开挖施工
3施工顺序土方开挖一垫层砼一破桩头及桩身质量检测(桩基单位负责)f基础钢筋、模板、砼施工f
