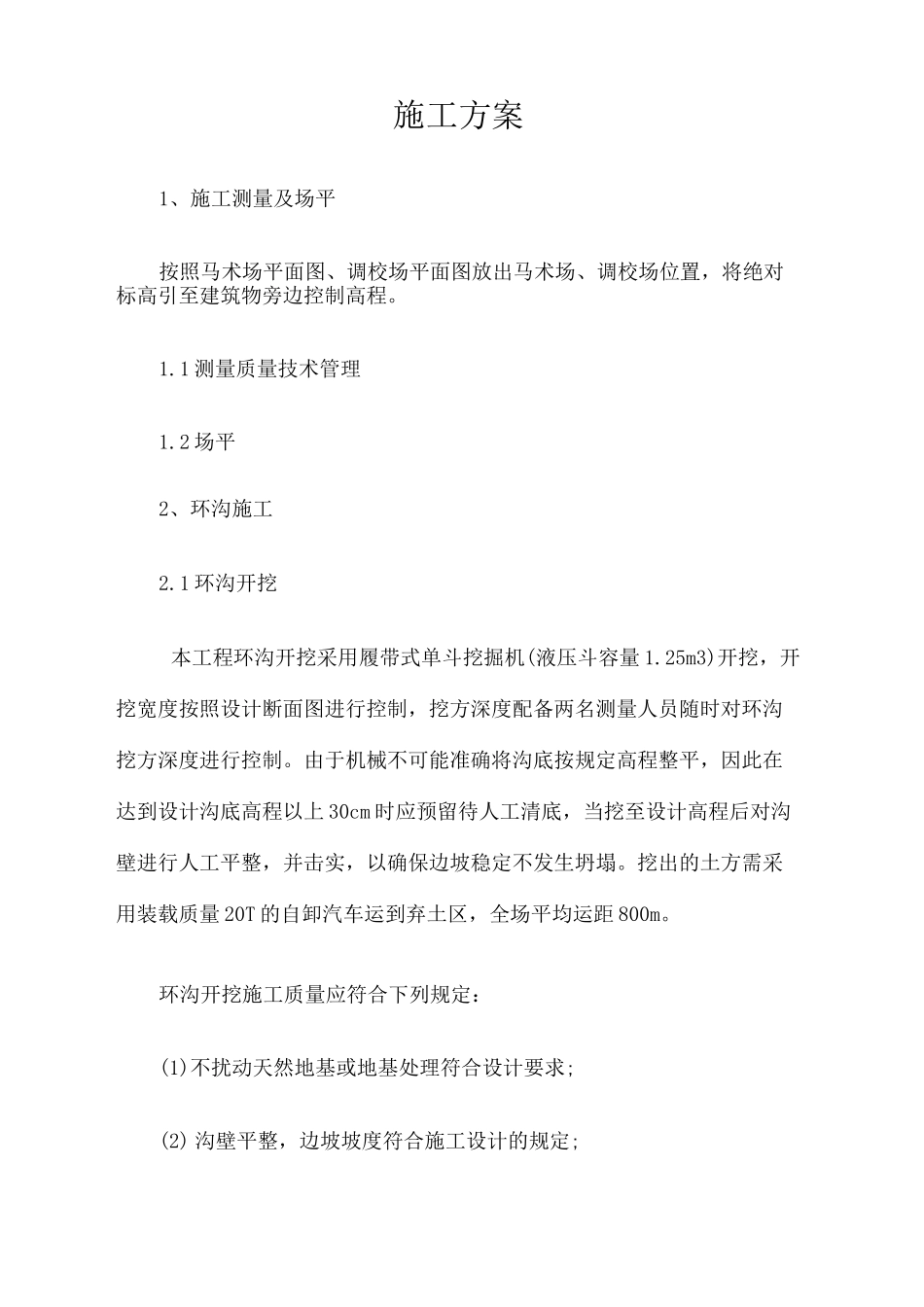

马术场地工艺文稿归稿存档编号:[KKUY-KKIO69-OTM243-OLUI129-G00I-FDQS58-施工方案1、施工测量及场平按照马术场平面图、调校场平面图放出马术场、调校场位置,将绝对标高引至建筑物旁边控制高程
1测量质量技术管理1
2场平2、环沟施工2
1环沟开挖本工程环沟开挖采用履带式单斗挖掘机(液压斗容量1
25m3)开挖,开挖宽度按照设计断面图进行控制,挖方深度配备两名测量人员随时对环沟挖方深度进行控制
由于机械不可能准确将沟底按规定高程整平,因此在达到设计沟底高程以上30cm时应预留待人工清底,当挖至设计高程后对沟壁进行人工平整,并击实,以确保边坡稳定不发生坍塌
挖出的土方需采用装载质量20T的自卸汽车运到弃土区,全场平均运距800m

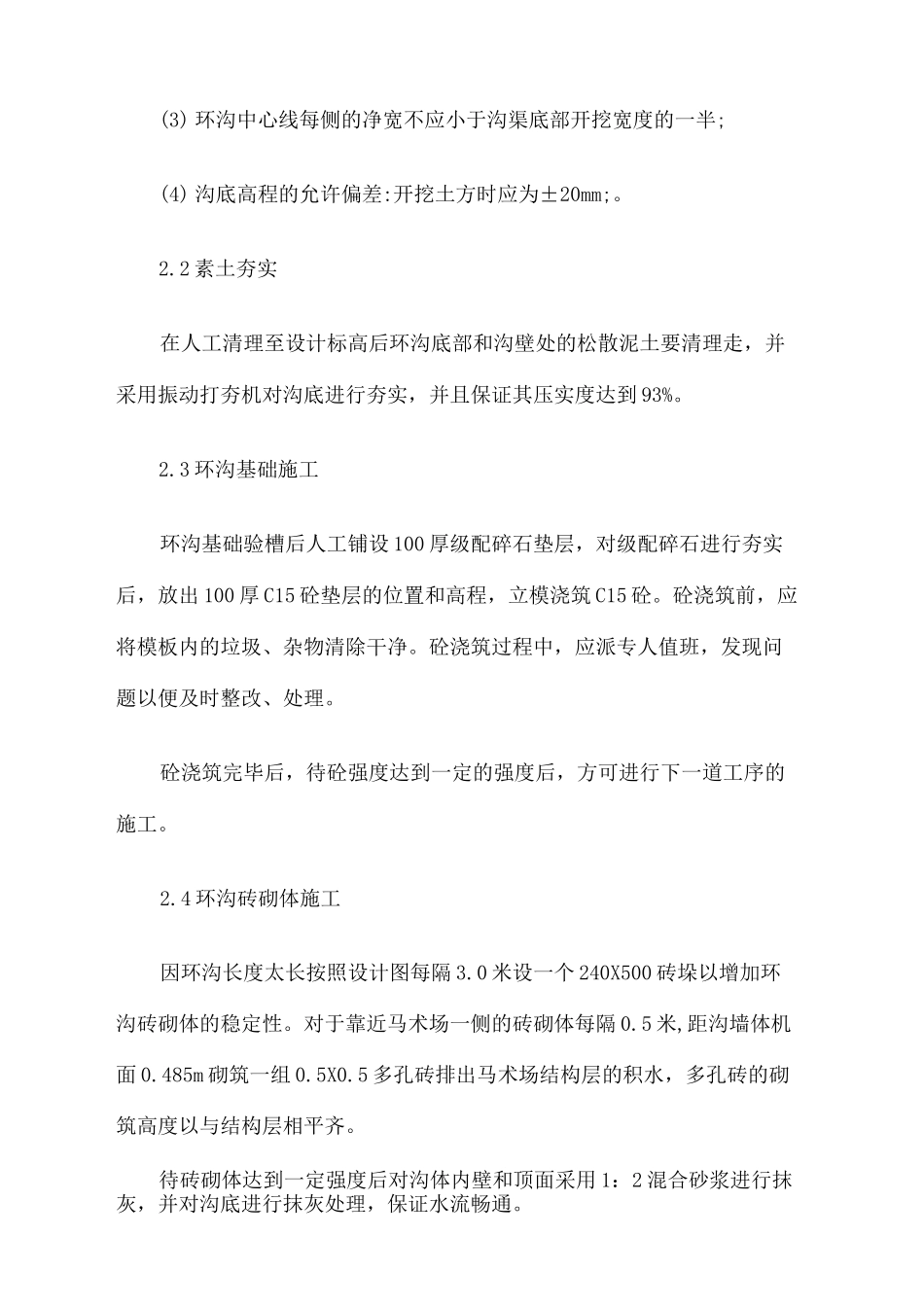

环沟开挖施工质量应符合下列规定:(1)不扰动天然地基或地基处理符合设计要求;(2)沟壁平整,边坡坡度符合施工设计的规定;(3)环沟中心线每侧的净宽不应小于沟渠底部开挖宽度的一半;(4)沟底高程的允许偏差:开挖土方时应为±20mm;
2素土夯实在人工清理至设计标高后环沟底部和沟壁处的松散泥土要清理走,并采用振动打夯机对沟底进行夯实,并且保证其压实度达到93%
3环沟基础施工环沟基础验槽后人工铺设100厚级配碎石垫层,对级配碎石进行夯实后,放出100厚C15砼垫层的位置和高程,立模浇筑C15砼
砼浇筑前,应将模板内的垃圾、杂物清除干净
砼浇筑过程中,应派专人值班,发现问题以便及时整改、处理
砼浇筑完毕后,待砼强度达到一定的强度后,方可进行下一道工序的施工
4环沟砖砌体施工因环沟长度太长按照设计图每隔3
0米设一个240X500砖垛以增加环沟砖砌体的稳定性
对于靠近马术场一侧的砖砌体每隔0
5米,距沟墙体机面0
485m砌筑一组0
5多孔砖排出马术场结构层的积水,多孔砖的砌筑高度以与结构层相平齐
