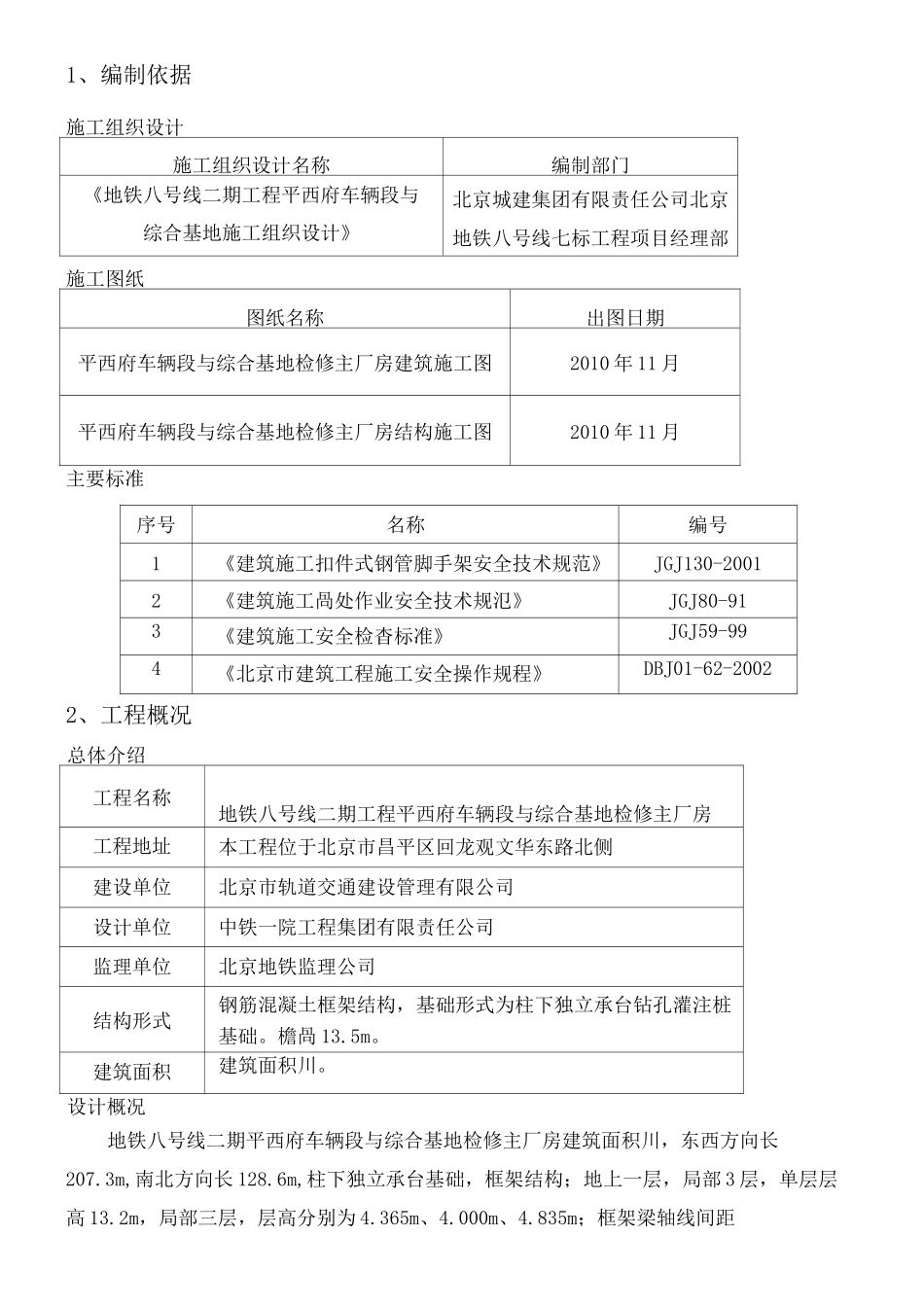

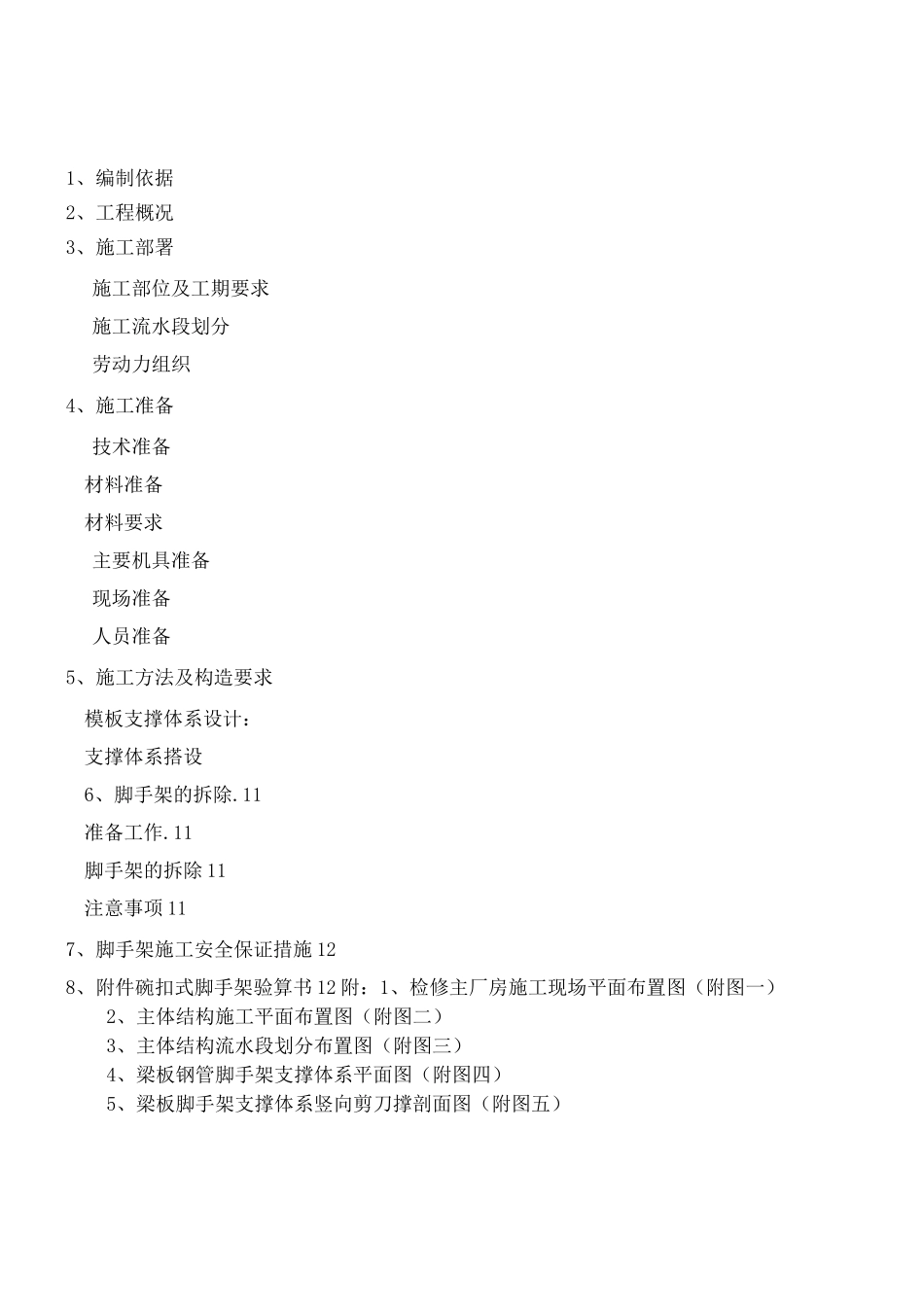

1、编制依据2、工程概况3、施工部署施工部位及工期要求施工流水段划分劳动力组织4、施工准备技术准备材料准备材料要求主要机具准备现场准备人员准备5、施工方法及构造要求模板支撑体系设计:支撑体系搭设6、脚手架的拆除
11准备工作
11脚手架的拆除11注意事项117、脚手架施工安全保证措施128、附件碗扣式脚手架验算书12附:1、检修主厂房施工现场平面布置图(附图一)2、主体结构施工平面布置图(附图二)3、主体结构流水段划分布置图(附图三)4、梁板钢管脚手架支撑体系平面图(附图四)5、梁板脚手架支撑体系竖向剪刀撑剖面图(附图五)1、编制依据施工组织设计施工组织设计名称编制部门《地铁八号线二期工程平西府车辆段与综合基地施工组织设计》北京城建集团有限责任公司北京地铁八号线七标工程项目经理部施工图纸图纸名称出图日期平西府车辆段与综合基地检修主厂房建筑施工图2010年11月平西府车辆段与综合基地检修主厂房结构施工图2010年11月主要标准序号名称编号1《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-20012《建筑施工咼处作业安全技术规氾》JGJ80-913《建筑施工安全检杳标准》JGJ59-994《北京市建筑工程施工安全操作规程》DBJ01-62-20022、工程概况总体介绍工程名称地铁八号线二期工程平西府车辆段与综合基地检修主厂房工程地址本工程位于北京市昌平区回龙观文华东路北侧建设单位北京市轨道交通建设管理有限公司设计单位中铁一院工程集团有限责任公司监理单位北京地铁监理公司结构形式钢筋混凝土框架结构,基础形式为柱下独立承台钻孔灌注桩基础
建筑面积建筑面积川
设计概况地铁八号线二期平西府车辆段与综合基地检修主厂房建筑面积川,东西方向长207
3m,南北方向长128
6m,柱下独立承台基础,框架结构;地上一层,局部3层,单层层高13
2m,局部三层,层高分别为4
