电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

地下管线及其他地上地下设施保护加固措施VIP免费

地下管线及其他地上地下设施保护加固措施_第1页
1/6
地下管线及其他地上地下设施保护加固措施_第2页
2/6
地下管线及其他地上地下设施保护加固措施_第3页
3/6

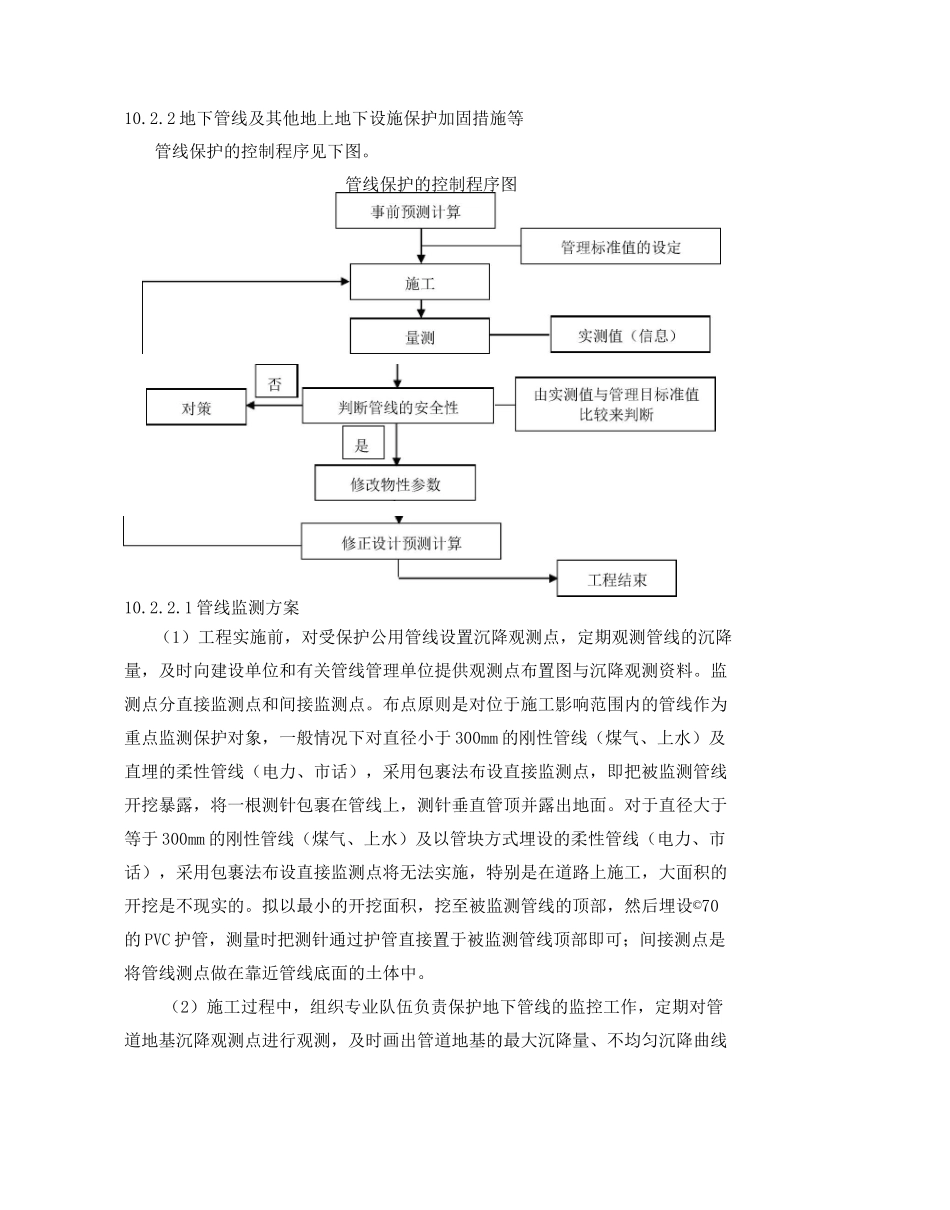

10.2.2地下管线及其他地上地下设施保护加固措施等管线保护的控制程序见下图。管线保护的控制程序图10.2.2.1管线监测方案(1)工程实施前,对受保护公用管线设置沉降观测点,定期观测管线的沉降量,及时向建设单位和有关管线管理单位提供观测点布置图与沉降观测资料。监测点分直接监测点和间接监测点。布点原则是对位于施工影响范围内的管线作为重点监测保护对象,一般情况下对直径小于300mm的刚性管线(煤气、上水)及直埋的柔性管线(电力、市话),采用包裹法布设直接监测点,即把被监测管线开挖暴露,将一根测针包裹在管线上,测针垂直管顶并露出地面。对于直径大于等于300mm的刚性管线(煤气、上水)及以管块方式埋设的柔性管线(电力、市话),采用包裹法布设直接监测点将无法实施,特别是在道路上施工,大面积的开挖是不现实的。拟以最小的开挖面积,挖至被监测管线的顶部,然后埋设©70的PVC护管,测量时把测针通过护管直接置于被监测管线顶部即可;间接测点是将管线测点做在靠近管线底面的土体中。(2)施工过程中,组织专业队伍负责保护地下管线的监控工作,定期对管道地基沉降观测点进行观测,及时画出管道地基的最大沉降量、不均匀沉降曲线测量管顶沉降的标以及相邻沉降(约5m)的沉降坡度差△[,当接近控制指标时,即进行跟踪注浆,以控制沉降量及曲率不超过管道所允许的数值。10.2.2.2管线保护方案(1)工程开工前进一步探清施工区域内各种公用管线的分布情况(包括标高、埋深、走向、规格、容量、用途、性质、完好程度等),必要时可采用开挖样洞或物探技术进行调查,请地下管线的管理单位监护人员到现场进行交底,查明管线的确切位置,做好记录,并填写公用管线施工配合业务联系单,向有关管线单位提出监护的书面申请,办妥地下管线监护交底卡。(2)在编制施工组织设计时,把保护公用管线作为主要内容之一,对于重点保护的或保护有难度的公用管线,制定针对性的更为详细的技术措施进行保护,并将保护措施报管线监护单位和监理工程师批准。(3)工程实施前,把施工现场地下管线的详细情况和制定的管线保护措施向现场施工技术负责人、工地主管、班组长直至每一位操作工人作层层安全交底填写管线交底卡,并建立“保护公用事业管线责任制”,明确各级人员的责任。(4)在煤气管道区域施工前,事先按动火作业审批制度提出“动用明火报告”,办妥审批手续,并落实消防设备,否则不准施工。(5)在施工前应和管线主管单位现场落实位置,以样洞形式开挖或进行物探,确保管线位置勘查正确,没有遗漏。发现的管线应根据距离的远近和施工方法来决定保护方法,施工中加强监测,布置监测点,随着工程的进展进行跟踪监测,确保施工安全,发现有沉降、位移等不良现象,需及时采用有效措施—如隔施工影响范围内管线监测测点布置示意标志测量管底处土体沉降的]25a槽与槽钢螺栓连接牢]「250①20钢吊断、悬吊、压密注浆加固和基础托换等法保护。管线上部的土方,采用人工开挖,管线暴露后,立即对管线进行支托和吊挂保护。在管线保护后,才开始进行管线下部的土方开挖。管线下部的土方开挖仍采用人工开挖。开挖高度和宽度控制在机械施工时不会撞碰到地下管线为准。被悬吊管线均外裹50cm厚石棉板,其外再包裹纤维玻璃布,防止管线破坏。如果在施工中确需进行小范围移动时,在取得有关部门同意后再移动,否则支托(悬吊)保护后决不准移动,在支托保护的地方做好标识,如:“危险,请勿靠近”等字样,以引起全体人员的高度重视,防止意外事故的发生,其支托(悬吊)方案如图“管线支托(悬吊)保护示意图”所示。如有需用特殊保护方法进行保护的管线,我们将严格按相关部门的专门要求对管线进行保护。管线支托(悬吊)保护示意图C30冠梁C30围护桩被悬吊的柔性管线管线外包640〜50mm石棉板+彩条布防冻保护A-A剖面6)对上水管、煤气管、电力电缆、通讯电缆及光缆等管线进行重点保护。7)架空线保护对于高压架空电力及通信电缆等架空线,拟采取如下措施:尽可能采用高度较低的机械设备,保证设备与高压线间有足够的安全距离;保护高压线的主要措施是在高压线下方设置一隔离防护网,防止吊车...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

地下管线及其他地上地下设施保护加固措施

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
