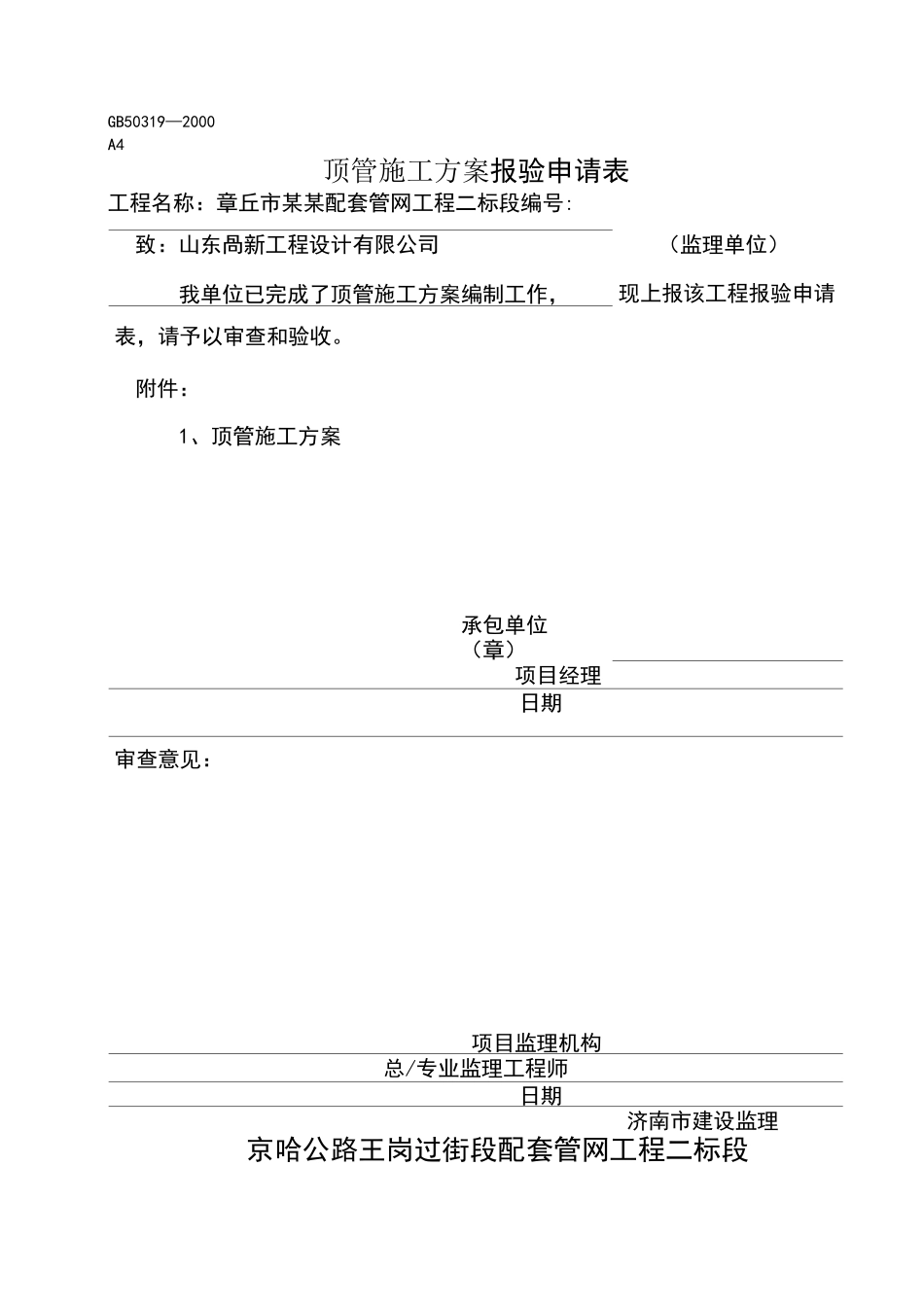

GB50319—2000A4顶管施工方案报验申请表工程名称:章丘市某某配套管网工程二标段编号:致:山东咼新工程设计有限公司我单位已完成了顶管施工方案编制工作,(监理单位)现上报该工程报验申请表,请予以审查和验收

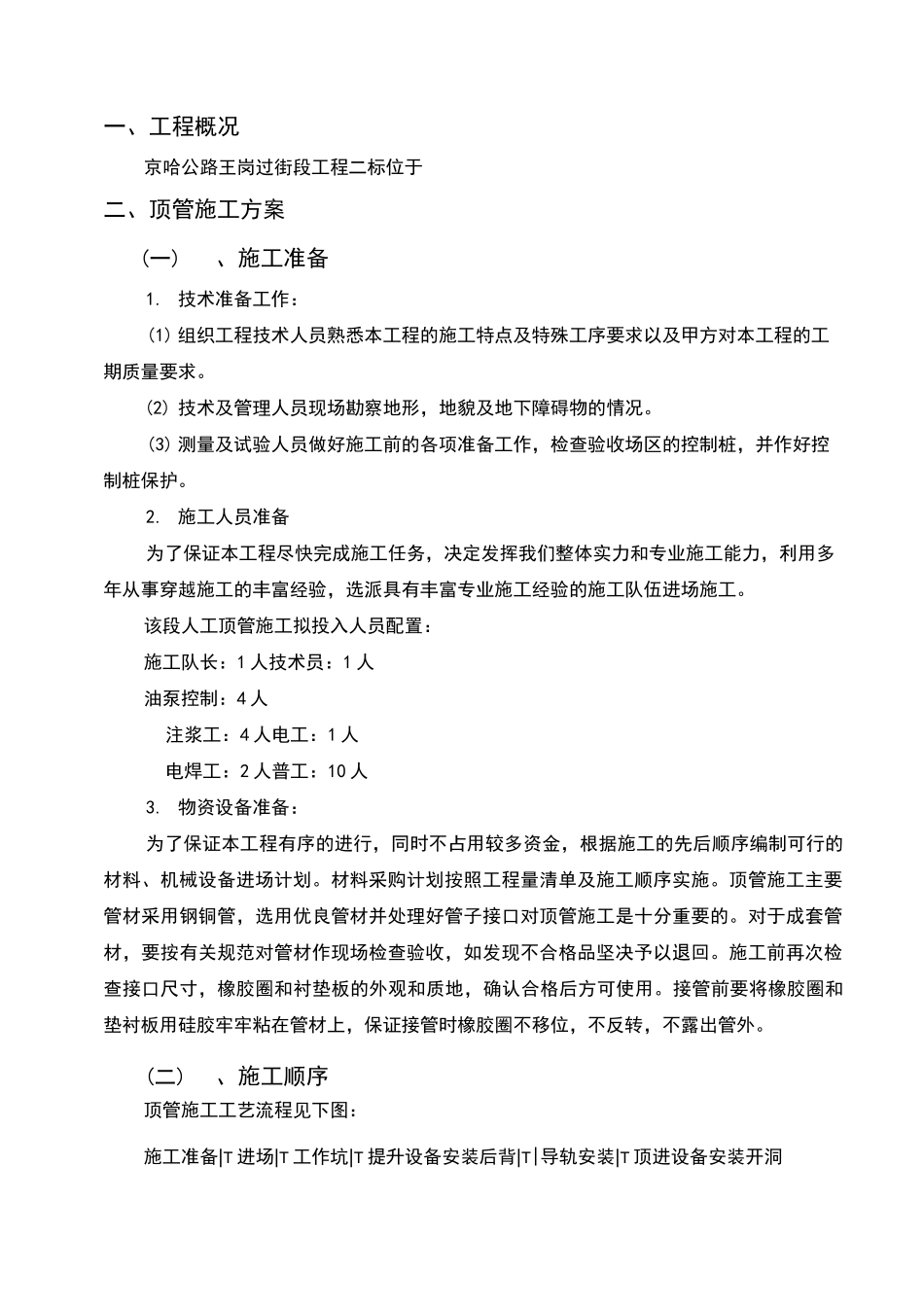

附件:1、顶管施工方案承包单位(章)项目经理日期审查意见:项目监理机构总/专业监理工程师日期济南市建设监理京哈公路王岗过街段配套管网工程二标段顶管施工方案编制单位:编制日期:一、工程概况京哈公路王岗过街段工程二标位于二、顶管施工方案(一)、施工准备1
技术准备工作:(1)组织工程技术人员熟悉本工程的施工特点及特殊工序要求以及甲方对本工程的工期质量要求
(2)技术及管理人员现场勘察地形,地貌及地下障碍物的情况
(3)测量及试验人员做好施工前的各项准备工作,检查验收场区的控制桩,并作好控制桩保护
施工人员准备为了保证本工程尽快完成施工任务,决定发挥我们整体实力和专业施工能力,利用多年从事穿越施工的丰富经验,选派具有丰富专业施工经验的施工队伍进场施工
该段人工顶管施工拟投入人员配置:施工队长:1人技术员:1人油泵控制:4人注浆工:4人电工:1人电焊工:2人普工:10人3
物资设备准备:为了保证本工程有序的进行,同时不占用较多资金,根据施工的先后顺序编制可行的材料、机械设备进场计划
材料采购计划按照工程量清单及施工顺序实施
顶管施工主要管材采用钢铜管,选用优良管材并处理好管子接口对顶管施工是十分重要的
对于成套管材,要按有关规范对管材作现场检查验收,如发现不合格品坚决予以退回
施工前再次检查接口尺寸,橡胶圈和衬垫板的外观和质地,确认合格后方可使用
接管前要将橡胶圈和垫衬板用硅胶牢牢粘在管材上,保证接管时橡胶圈不移位,不反转,不露出管外
(二)、施工顺序顶管施工工艺流程见下图:施工准备|T进场|T工作坑|T提升设备安装后背|T|导轨安装|T顶进设备安装开洞门及圭寸闭环安装
