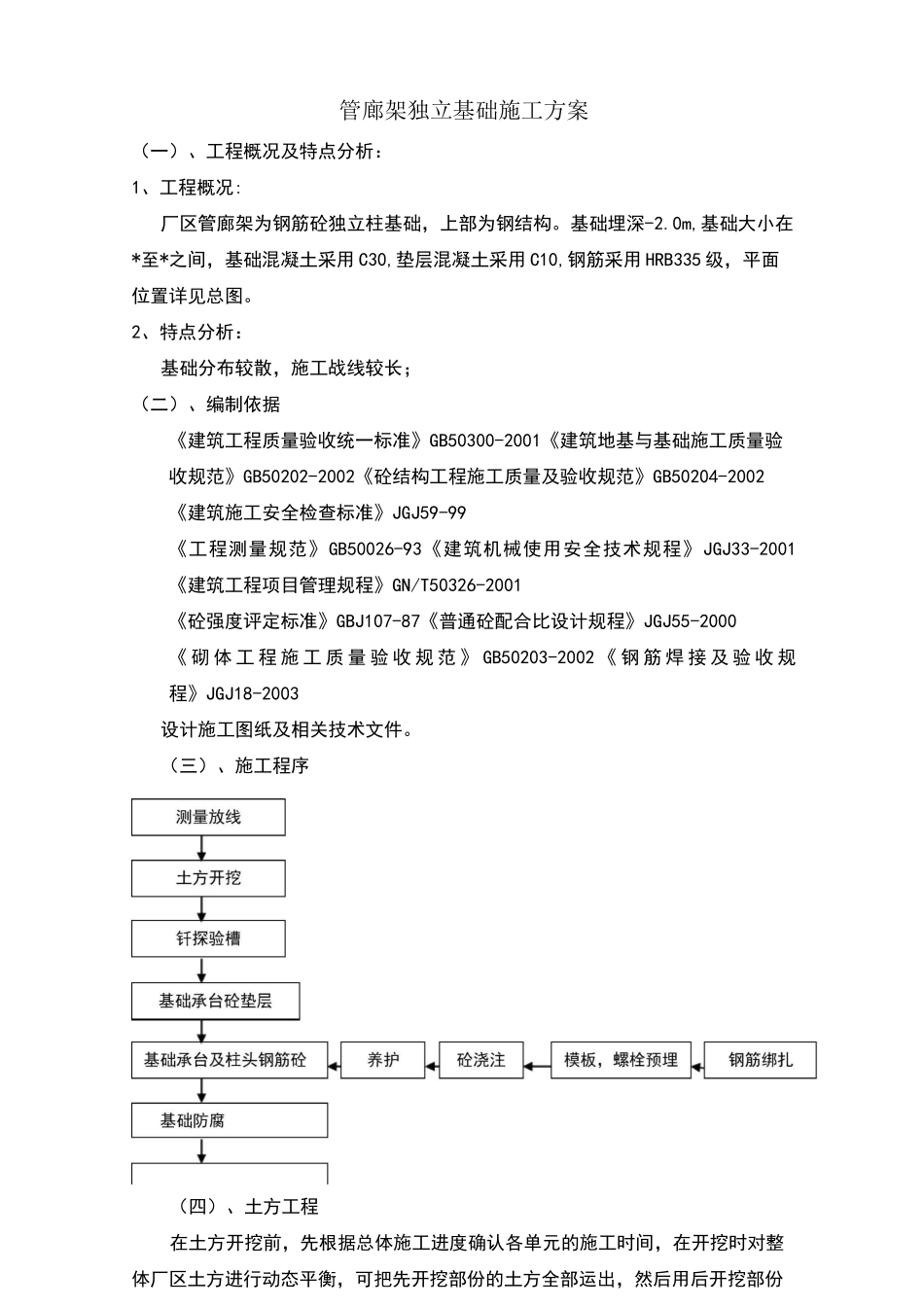

管廊架独立基础施工方案(一)、工程概况及特点分析:1、工程概况:厂区管廊架为钢筋砼独立柱基础,上部为钢结构
基础埋深-2
0m,基础大小在*至*之间,基础混凝土采用C30,垫层混凝土采用C10,钢筋采用HRB335级,平面位置详见总图
2、特点分析:基础分布较散,施工战线较长;(二)、编制依据《建筑工程质量验收统一标准》GB50300-2001《建筑地基与基础施工质量验收规范》GB50202-2002《砼结构工程施工质量及验收规范》GB50204-2002《建筑施工安全检查标准》JGJ59-99《工程测量规范》GB50026-93《建筑机械使用安全技术规程》JGJ33-2001《建筑工程项目管理规程》GN/T50326-2001《砼强度评定标准》GBJ107-87《普通砼配合比设计规程》JGJ55-2000《砌体工程施工质量验收规范》GB50203-2002《钢筋焊接及验收规程》JGJ18-2003设计施工图纸及相关技术文件

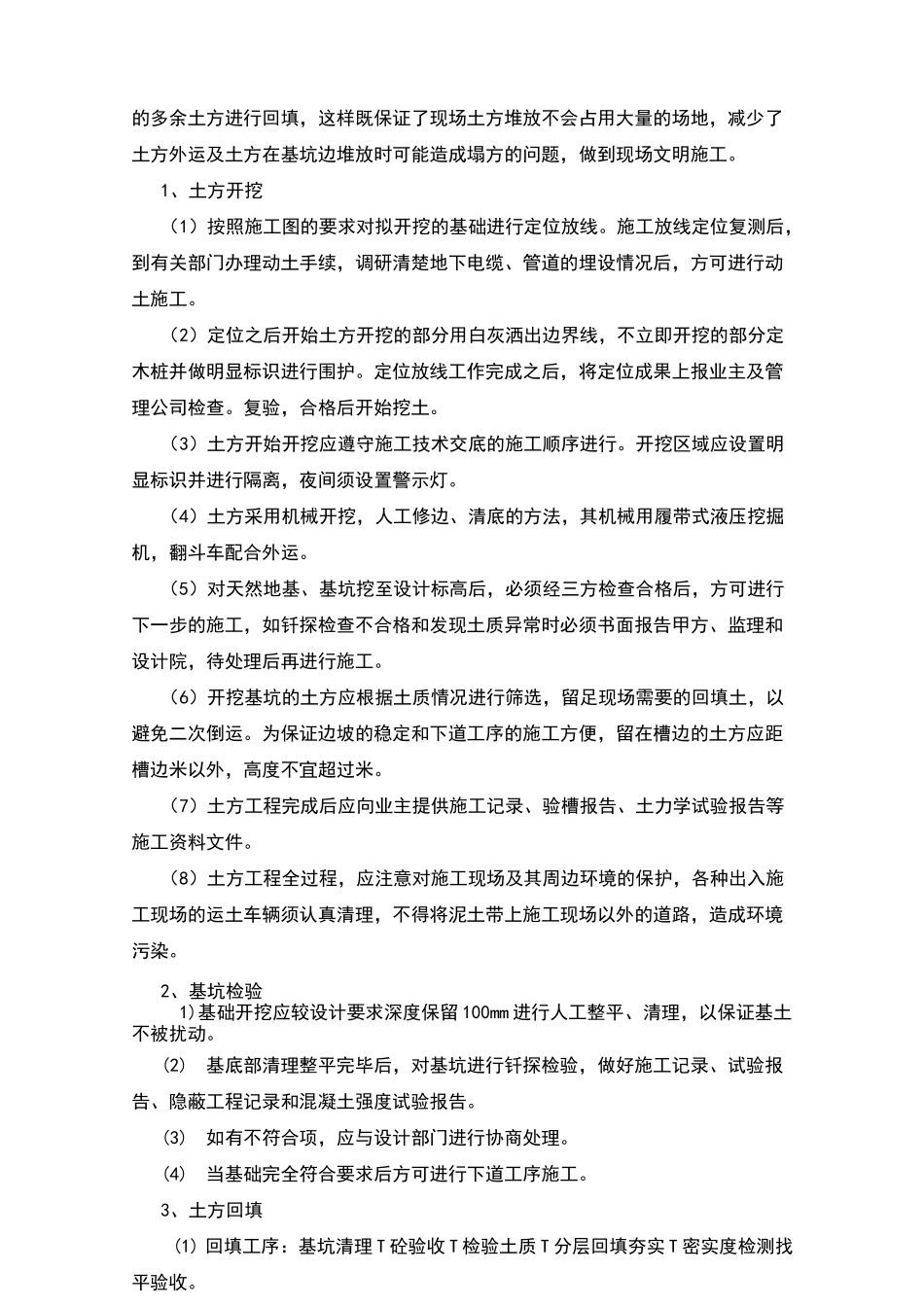

(三)、施工程序(四)、土方工程在土方开挖前,先根据总体施工进度确认各单元的施工时间,在开挖时对整体厂区土方进行动态平衡,可把先开挖部份的土方全部运出,然后用后开挖部份的多余土方进行回填,这样既保证了现场土方堆放不会占用大量的场地,减少了土方外运及土方在基坑边堆放时可能造成塌方的问题,做到现场文明施工
1、土方开挖(1)按照施工图的要求对拟开挖的基础进行定位放线
施工放线定位复测后,到有关部门办理动土手续,调研清楚地下电缆、管道的埋设情况后,方可进行动土施工
(2)定位之后开始土方开挖的部分用白灰洒出边界线,不立即开挖的部分定木桩并做明显标识进行围护
定位放线工作完成之后,将定位成果上报业主及管理公司检查
复验,合格后开始挖土
(3)土方开始开挖应遵守施工技术交底的施工顺序进行
开挖区域应设置明显标识并进行隔离,夜间须设置警示灯
(4)土方采用机械开挖
