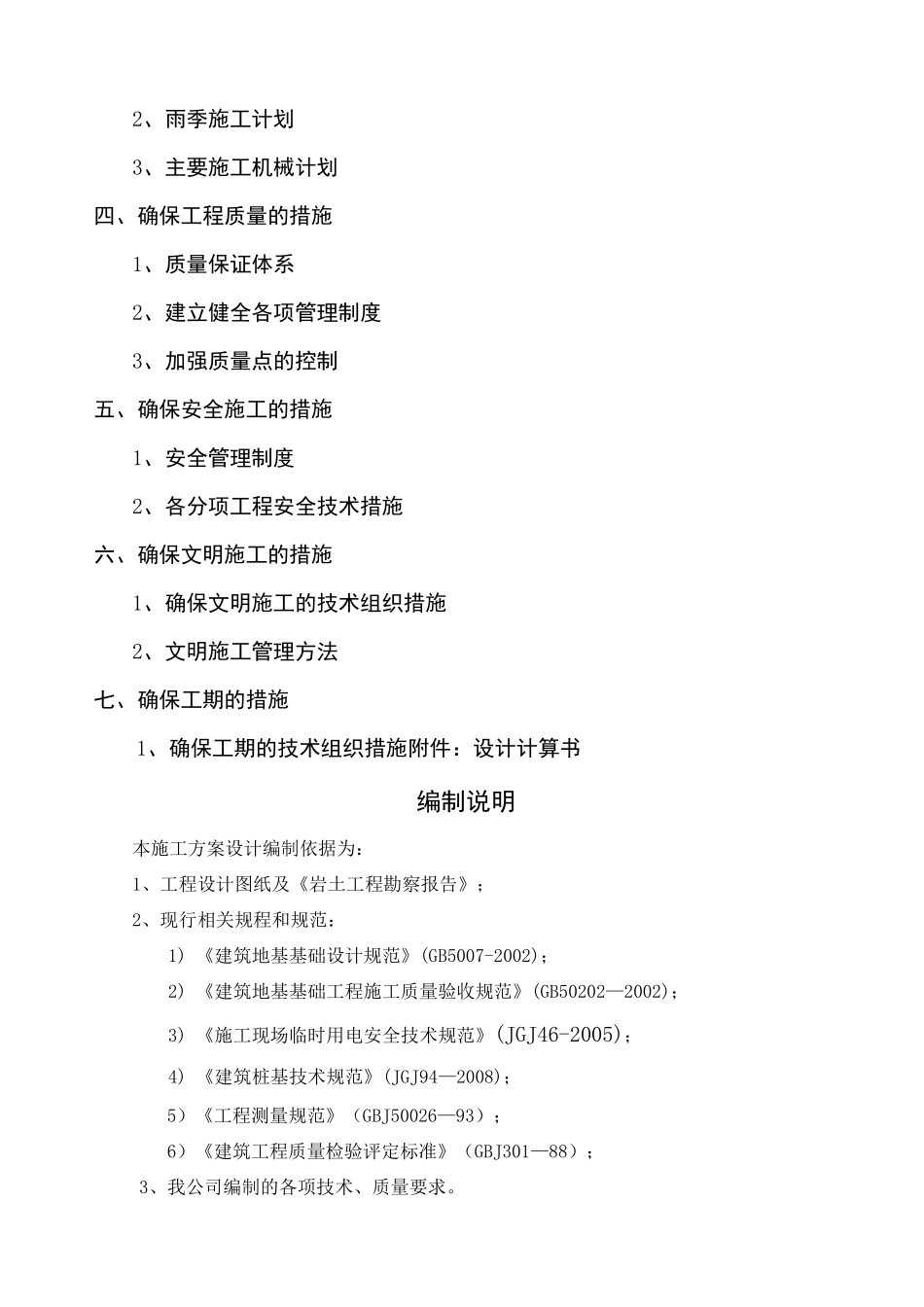

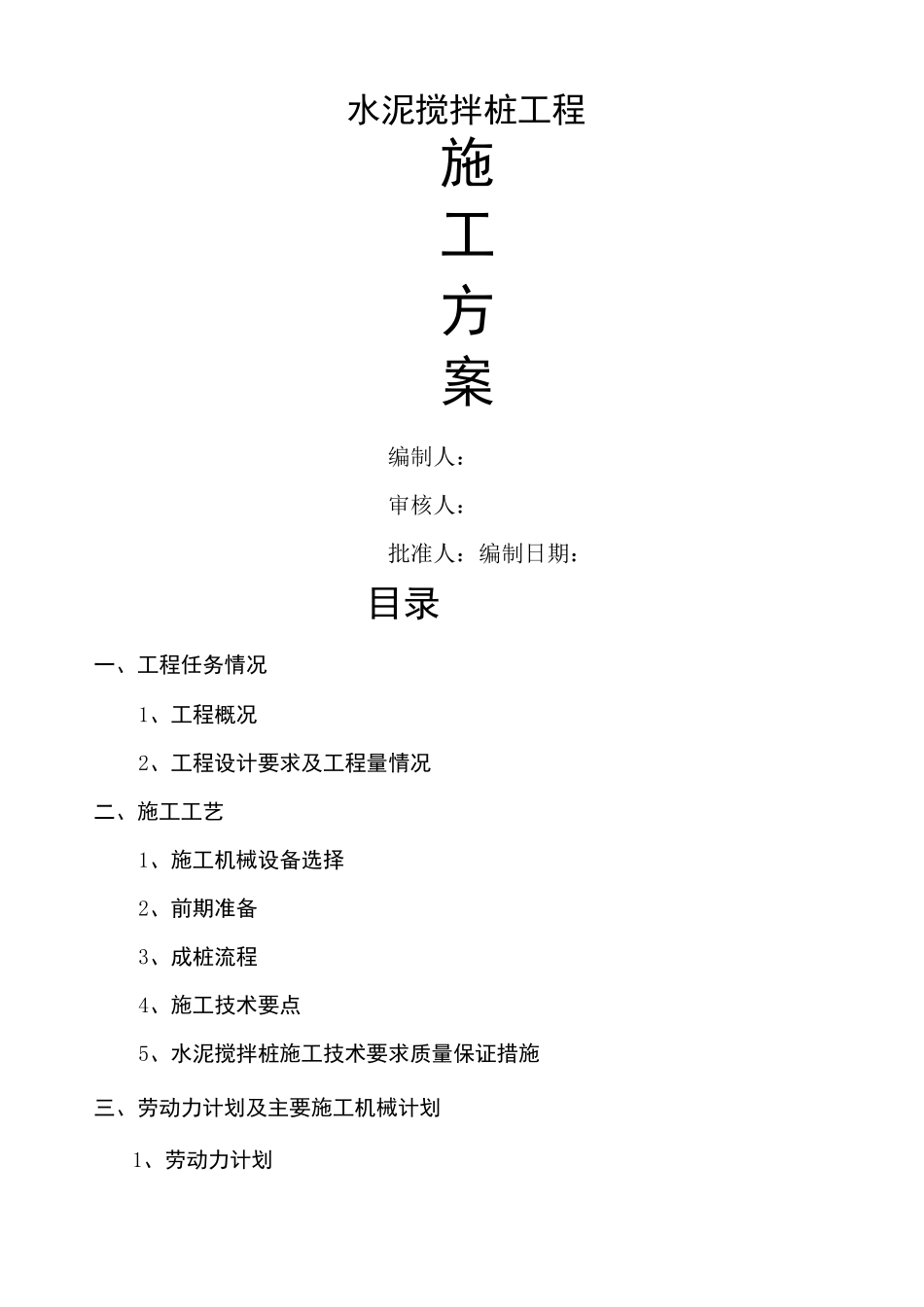

水泥搅拌桩工程施工方案编制人:审核人:批准人:编制日期:目录一、工程任务情况1、工程概况2、工程设计要求及工程量情况二、施工工艺1、施工机械设备选择2、前期准备3、成桩流程4、施工技术要点5、水泥搅拌桩施工技术要求质量保证措施三、劳动力计划及主要施工机械计划1、劳动力计划2、雨季施工计划3、主要施工机械计划四、确保工程质量的措施1、质量保证体系2、建立健全各项管理制度3、加强质量点的控制五、确保安全施工的措施1、安全管理制度2、各分项工程安全技术措施六、确保文明施工的措施1、确保文明施工的技术组织措施2、文明施工管理方法七、确保工期的措施1、确保工期的技术组织措施附件:设计计算书编制说明本施工方案设计编制依据为:1、工程设计图纸及《岩土工程勘察报告》;2、现行相关规程和规范:1)《建筑地基基础设计规范》(GB5007-2002);2)《建筑地基基础工程施工质量验收规范》(GB50202—2002);3)《施工现场临时用电安全技术规范》(JGJ46-2005);4)《建筑桩基技术规范》(JGJ94—2008);5)《工程测量规范》(GBJ50026—93);6)《建筑工程质量检验评定标准》(GBJ301—88);3、我公司编制的各项技术、质量要求

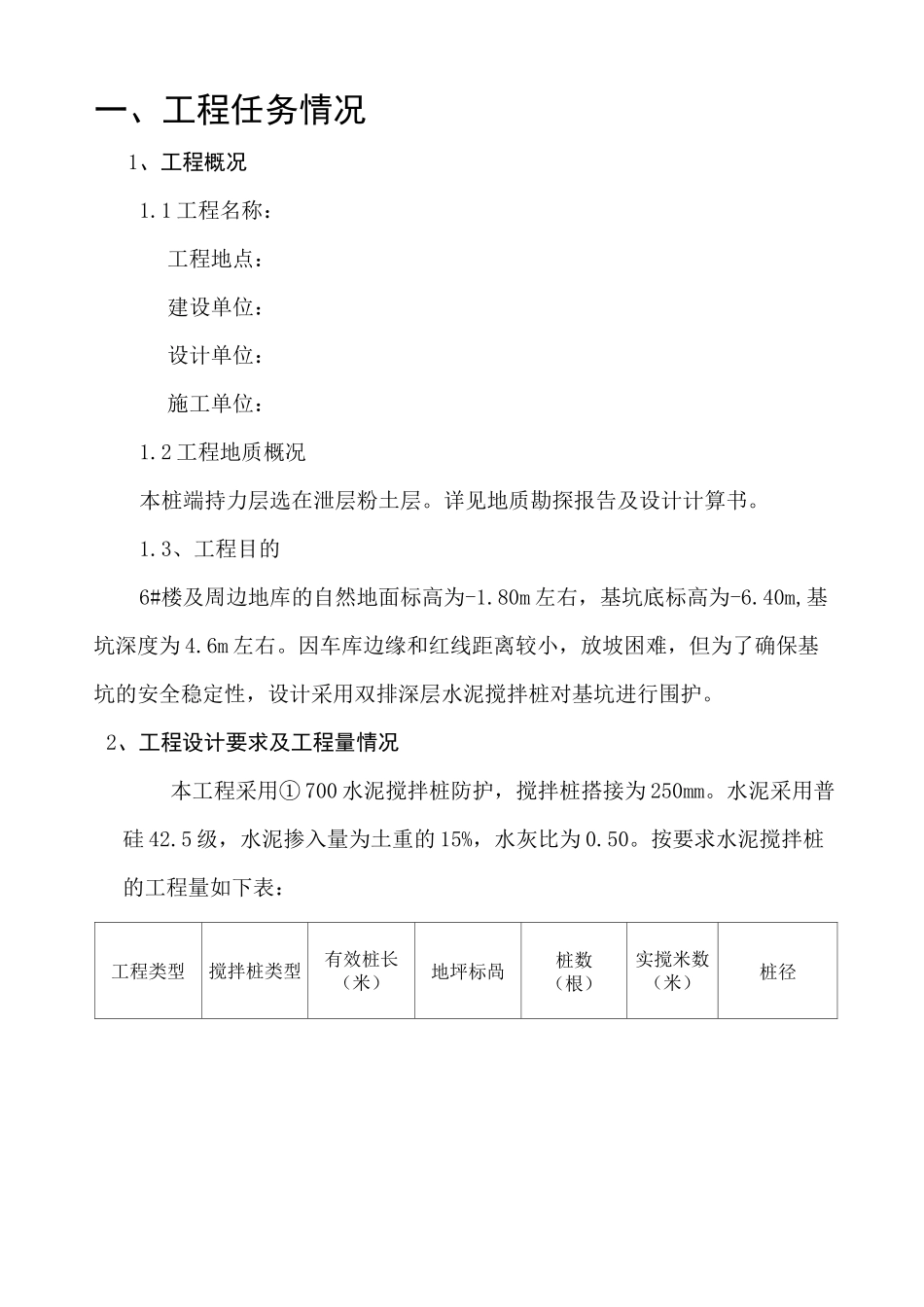

一、工程任务情况1、工程概况1
1工程名称:工程地点:建设单位:设计单位:施工单位:1
2工程地质概况本桩端持力层选在泄层粉土层
详见地质勘探报告及设计计算书
3、工程目的6#楼及周边地库的自然地面标高为-1
80m左右,基坑底标高为-6
40m,基坑深度为4
因车库边缘和红线距离较小,放坡困难,但为了确保基坑的安全稳定性,设计采用双排深层水泥搅拌桩对基坑进行围护
2、工程设计要求及工程量情况本工程采用①700水泥搅拌桩防护,搅拌桩搭接为250mm
水泥采用普硅42
5级,水泥掺入量为土重的15%,水灰比为0
