悬挑硬质防护施工方案一、工程概况xxxxxxx工程由地下两层、地上三栋超高层主楼组成,其中5#楼为43层、建筑高度133
1m;6#楼为44层、建筑高度为134
本工程北侧为施工主要通道,且临xx,西侧为二期工程,为保证施工安全,避免因高空坠物造成人员意外伤害,拟在本工程5#楼、6#楼北侧搭设悬挑硬质水平防护挑网

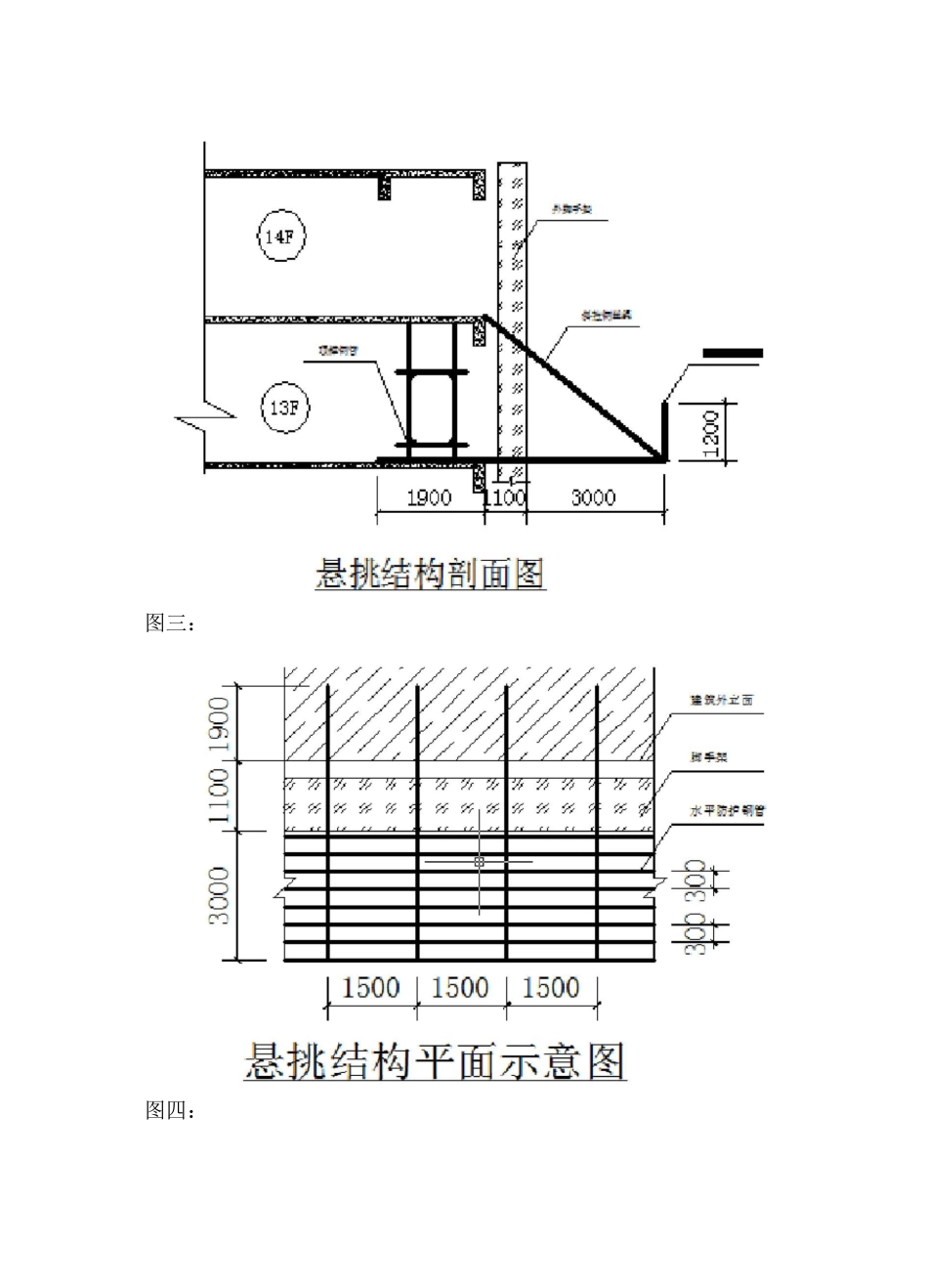

二、编制依据1、xxxxxxx工程项目施工组织设计2、xxxxxxx工程项目施工图纸3、建筑施工安全检查标准4、建筑施工高处作业安全技术规范5、建筑施工扣件式钢管脚手架安全技术规范(JGJ130-2011)6、建筑施工手册7、钢结构设计规范(GB50017-2003)三、施工部署根据施工现场情况,在5号楼、6号楼的13层以及28层北侧及东西侧山墙处搭设一道水平硬挑防护,外挑长度3000
详见下图一:1、材料准备搭设挑防护的主梁采用①48*2
7钢管,长度6米
次梁采用①48*2
7钢管,用扣件固定,钢丝绳采用直径14的钢丝绳
次梁上铺设钢丝网片和密目网
主梁锚固采用钢管顶撑,并与相邻锚固连接形成整体
钢丝绳拉环为直径20圆钢,根据计算,拉环的实际拉力远小于极限承载力,所以两根斜拉钢丝绳可共用一个拉环
所有材料必须有材质合格证明,钢管不得有裂纹及变形
材料进场必须经过监理单位验收合格后方可投入使用
3、机械准备使用的机械主要有塔机、施工电梯、钢筋弯曲机、截断机、扳手、力矩扳手、焊机等
4、人员准备架工进场后必须先进行安全教育,必须持证上岗,搭设过程中注意人员固定,不得随意更换
4、其他准备搭设前要做好预留预埋工作,尤其是钢管穿剪力墙的位置,要注意预留套筒的保护,防止钢管不能穿过
四、悬挑硬防护做法1、悬挑做法利用6m的钢管从楼面悬挑出4
1m,钢管通过顶撑钢管与主体结构的板面或梁固定,主梁钢管间距1
5m,主梁钢管上铺上水平钢管作为次梁,次梁间距0
