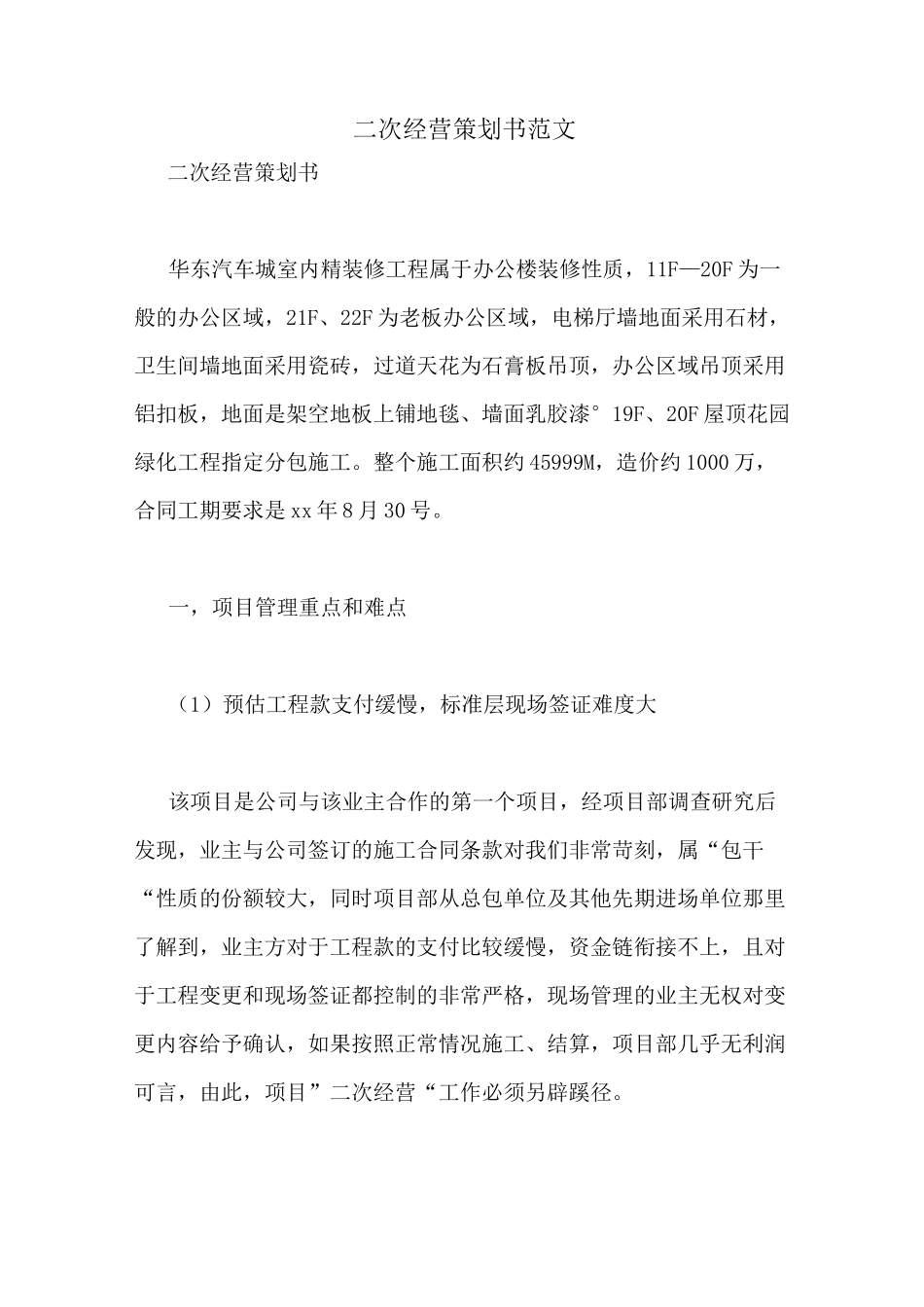

二次经营策划书范文二次经营策划书华东汽车城室内精装修工程属于办公楼装修性质,11F—20F为一般的办公区域,21F、22F为老板办公区域,电梯厅墙地面采用石材,卫生间墙地面采用瓷砖,过道天花为石膏板吊顶,办公区域吊顶采用铝扣板,地面是架空地板上铺地毯、墙面乳胶漆°19F、20F屋顶花园绿化工程指定分包施工
整个施工面积约45999M,造价约1000万,合同工期要求是xx年8月30号
一,项目管理重点和难点(1)预估工程款支付缓慢,标准层现场签证难度大该项目是公司与该业主合作的第一个项目,经项目部调查研究后发现,业主与公司签订的施工合同条款对我们非常苛刻,属“包干“性质的份额较大,同时项目部从总包单位及其他先期进场单位那里了解到,业主方对于工程款的支付比较缓慢,资金链衔接不上,且对于工程变更和现场签证都控制的非常严格,现场管理的业主无权对变更内容给予确认,如果按照正常情况施工、结算,项目部几乎无利润可言,由此,项目”二次经营“工作必须另辟蹊径

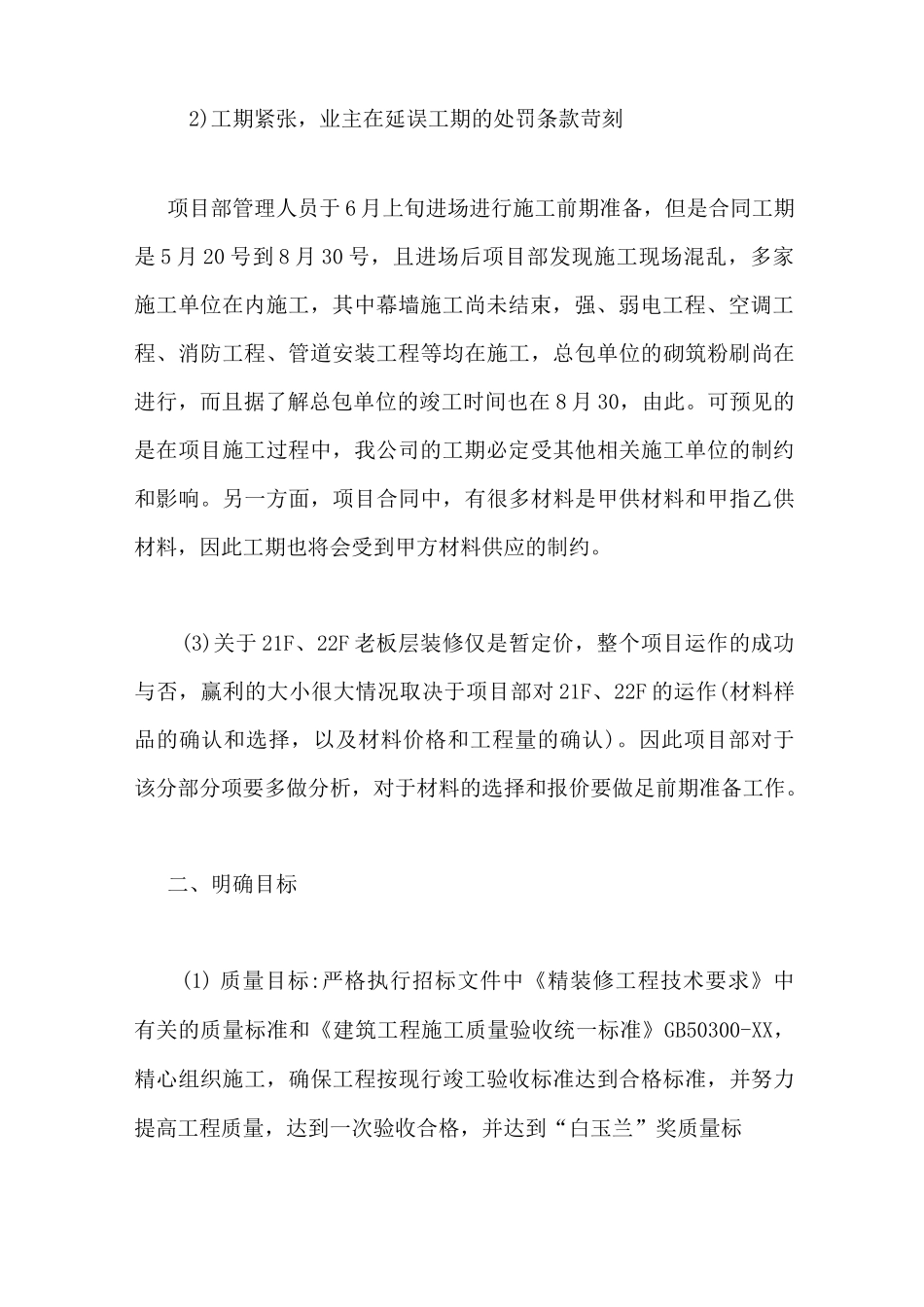

2)工期紧张,业主在延误工期的处罚条款苛刻项目部管理人员于6月上旬进场进行施工前期准备,但是合同工期是5月20号到8月30号,且进场后项目部发现施工现场混乱,多家施工单位在内施工,其中幕墙施工尚未结束,强、弱电工程、空调工程、消防工程、管道安装工程等均在施工,总包单位的砌筑粉刷尚在进行,而且据了解总包单位的竣工时间也在8月30,由此
可预见的是在项目施工过程中,我公司的工期必定受其他相关施工单位的制约和影响
另一方面,项目合同中,有很多材料是甲供材料和甲指乙供材料,因此工期也将会受到甲方材料供应的制约
(3)关于21F、22F老板层装修仅是暂定价,整个项目运作的成功与否,赢利的大小很大情况取决于项目部对21F、22F的运作(材料样品的确认和选择,以及材料价格和工程量的确认)

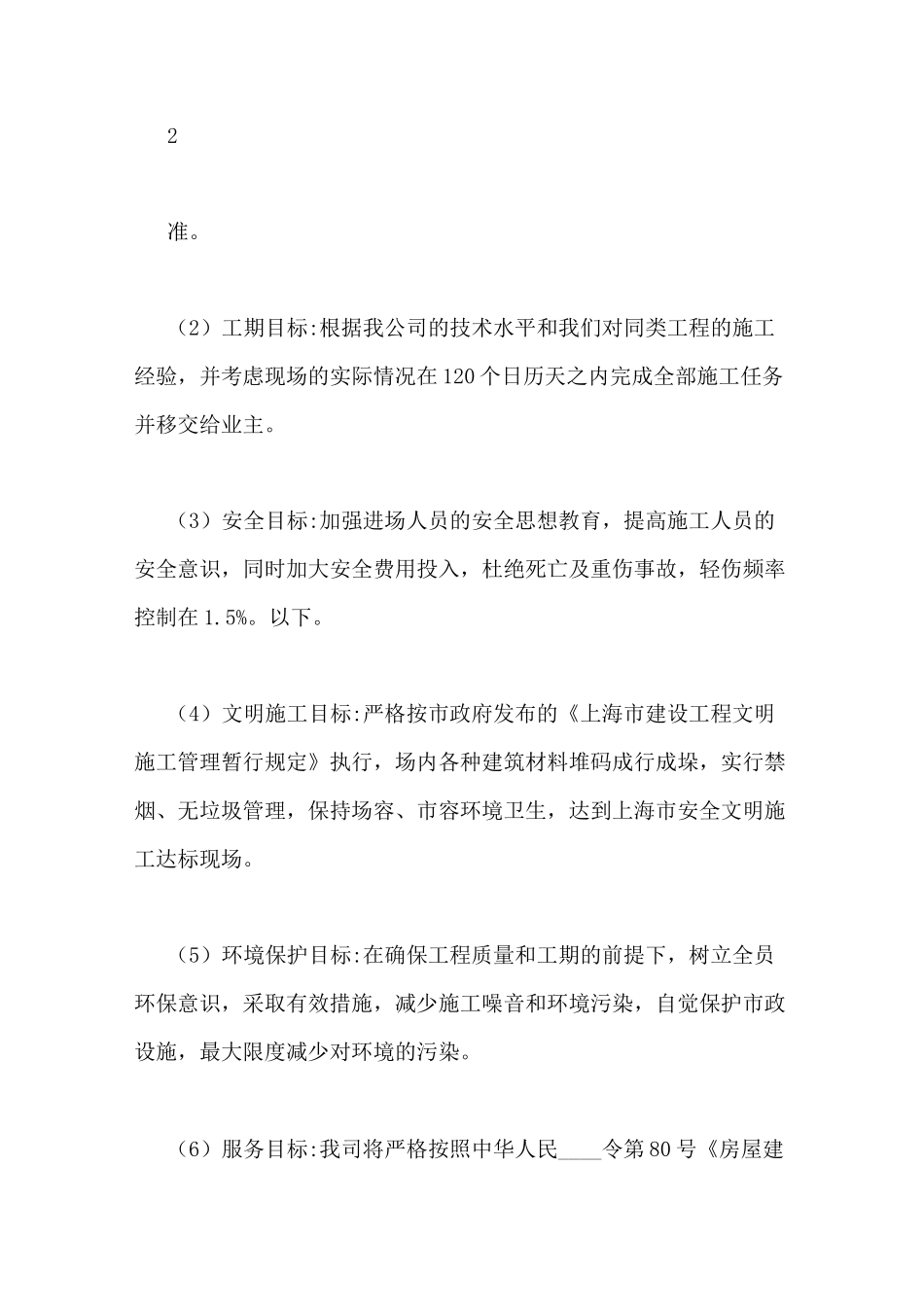

因此项目部对于该分部分项要多做分析,对于材料的选择和报价要做足
