中铁二十一局集团邯济铁路扩能改造工程第一项目部技术交底书交底单位第一项目部工程部编号工程名称过渡段回填施工日期2011年4月20日一、施工现场调查1、确认涵洞全部完工,相关内业资料规范、完整
2、现场涵洞主体防水施工竣工,沉降缝处理完善
3、台背回填施工处理范围基坑基地清理完毕,并做好平整工作
(桥涵基坑回填除桥台台后基坑回填A组土及注明者外余均回填原土)二、过渡段回填施工方法1

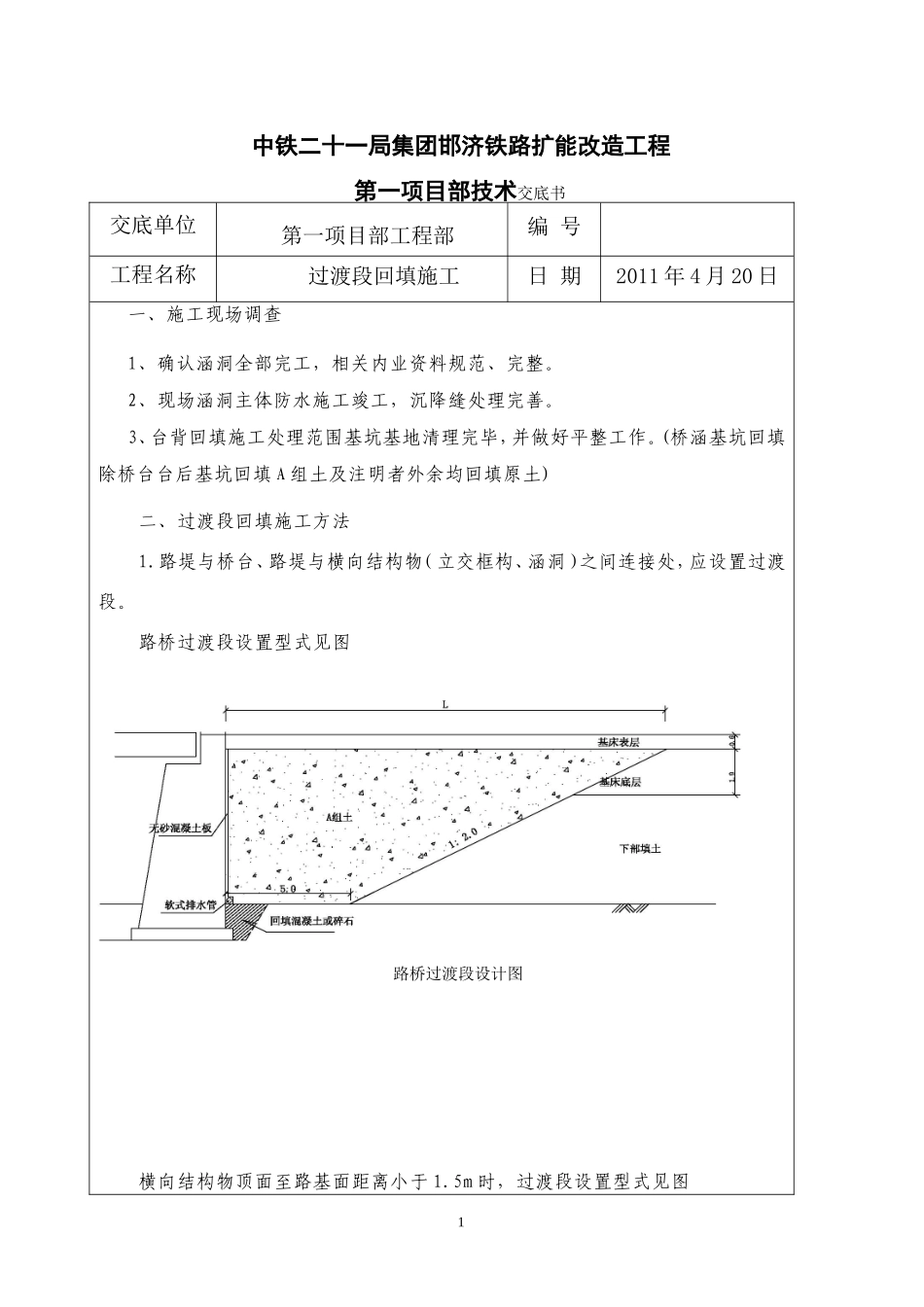

路堤与桥台、路堤与横向结构物(立交框构、涵洞)之间连接处,应设置过渡段

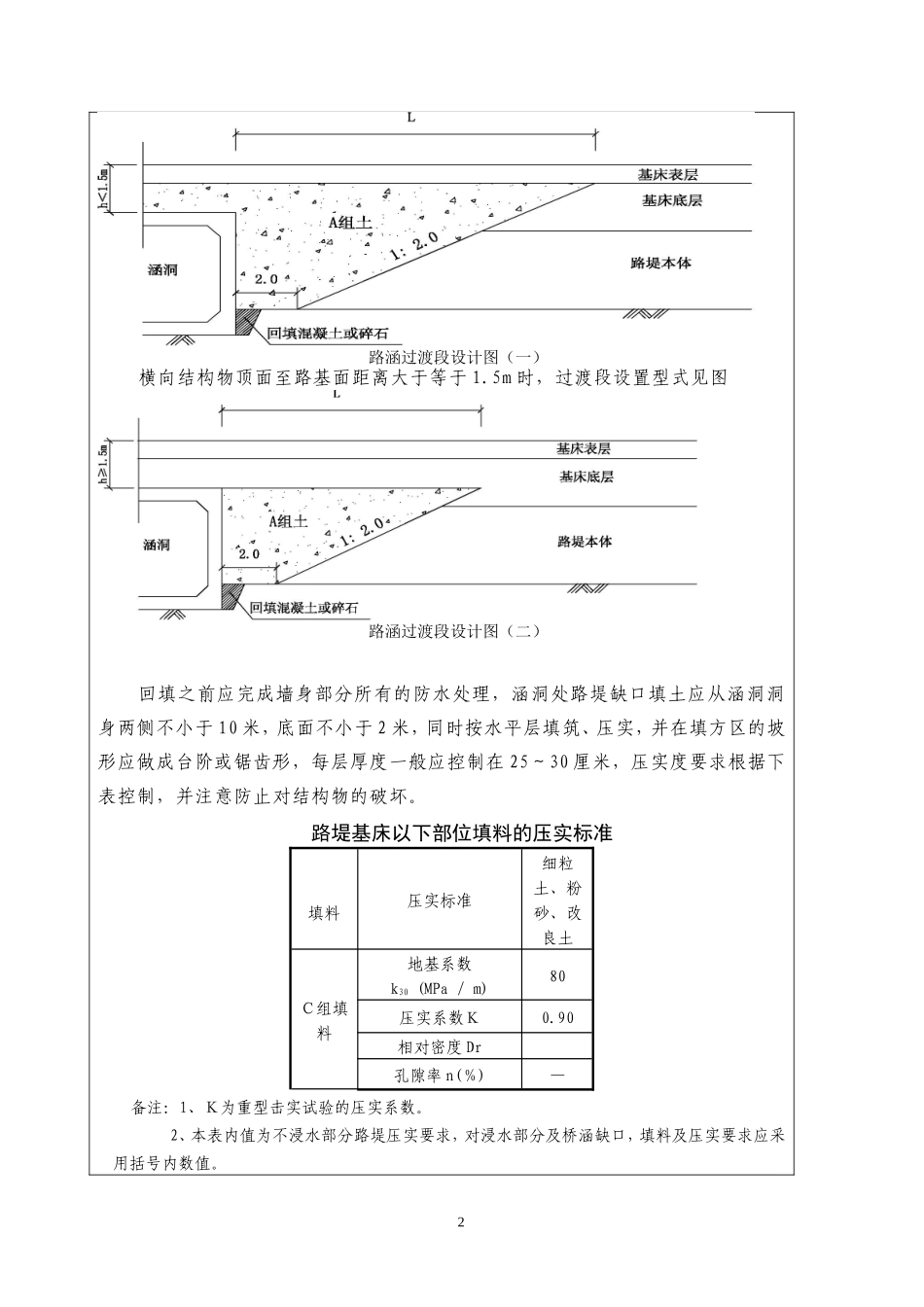

路桥过渡段设置型式见图路桥过渡段设计图横向结构物顶面至路基面距离小于1
5m时,过渡段设置型式见图1路涵过渡段设计图(一)横向结构物顶面至路基面距离大于等于1
5m时,过渡段设置型式见图路涵过渡段设计图(二)回填之前应完成墙身部分所有的防水处理,涵洞处路堤缺口填土应从涵洞洞身两侧不小于10米,底面不小于2米,同时按水平层填筑、压实,并在填方区的坡形应做成台阶或锯齿形,每层厚度一般应控制在25~30厘米,压实度要求根据下表控制,并注意防止对结构物的破坏
路堤基床以下部位填料的压实标准填料压实标准细粒土、粉砂、改良土C组填料地基系数k30(MPa/m)80压实系数K0
90相对密度Dr孔隙率n(%)—备注:1、K为重型击实试验的压实系数
2、本表内值为不浸水部分路堤压实要求,对浸水部分及桥涵缺口,填料及压实要求应采用括号内数值

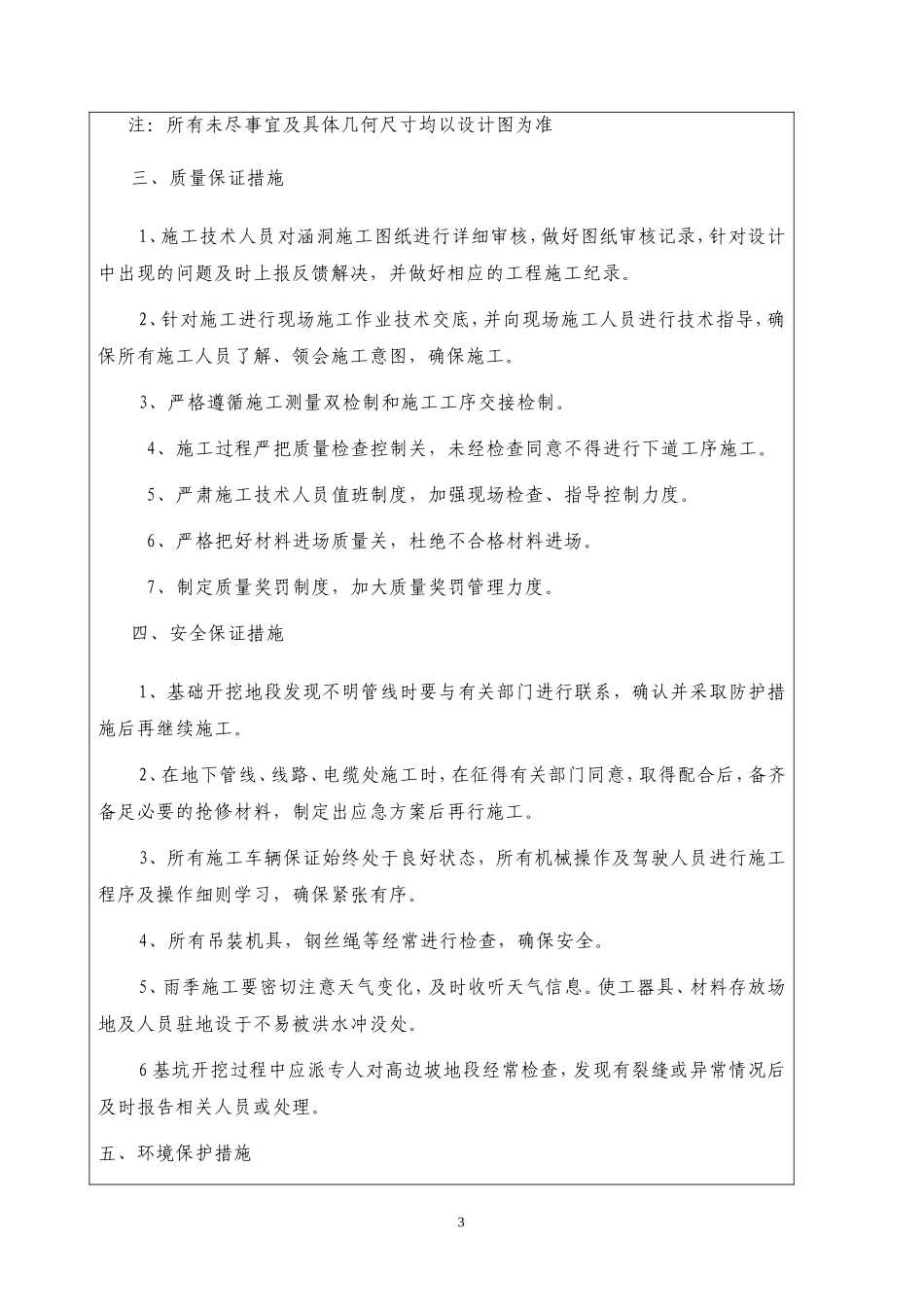

2注:所有未尽事宜及具体几何尺寸均以设计图为准三、质量保证措施1、施工技术人员对涵洞施工图纸进行详细审核,做好图纸审核记录,针对设计中出现的问题及时上报反馈解决,并做好相应的工程施工纪录
2、针对施工进行现场施工作业技术交底,并向现场施工人员进行技术指导,确保所有施工人员了解、领会施工意图,确保施工
3、严格遵循施工测量双检制和施工工序交接检制
4、施工过程严把质量检查控制关,未经检查同意不得进行下道工序施
