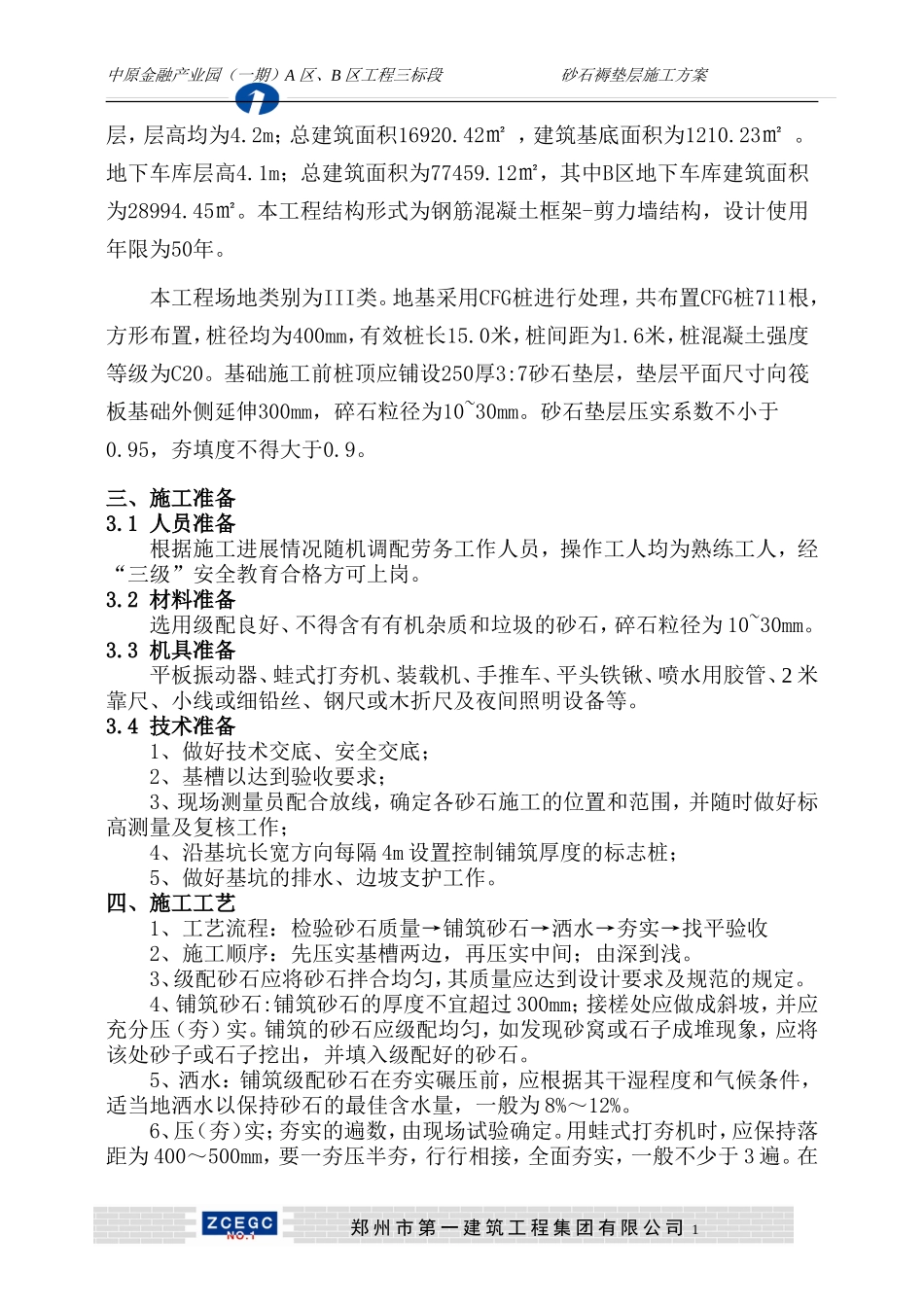

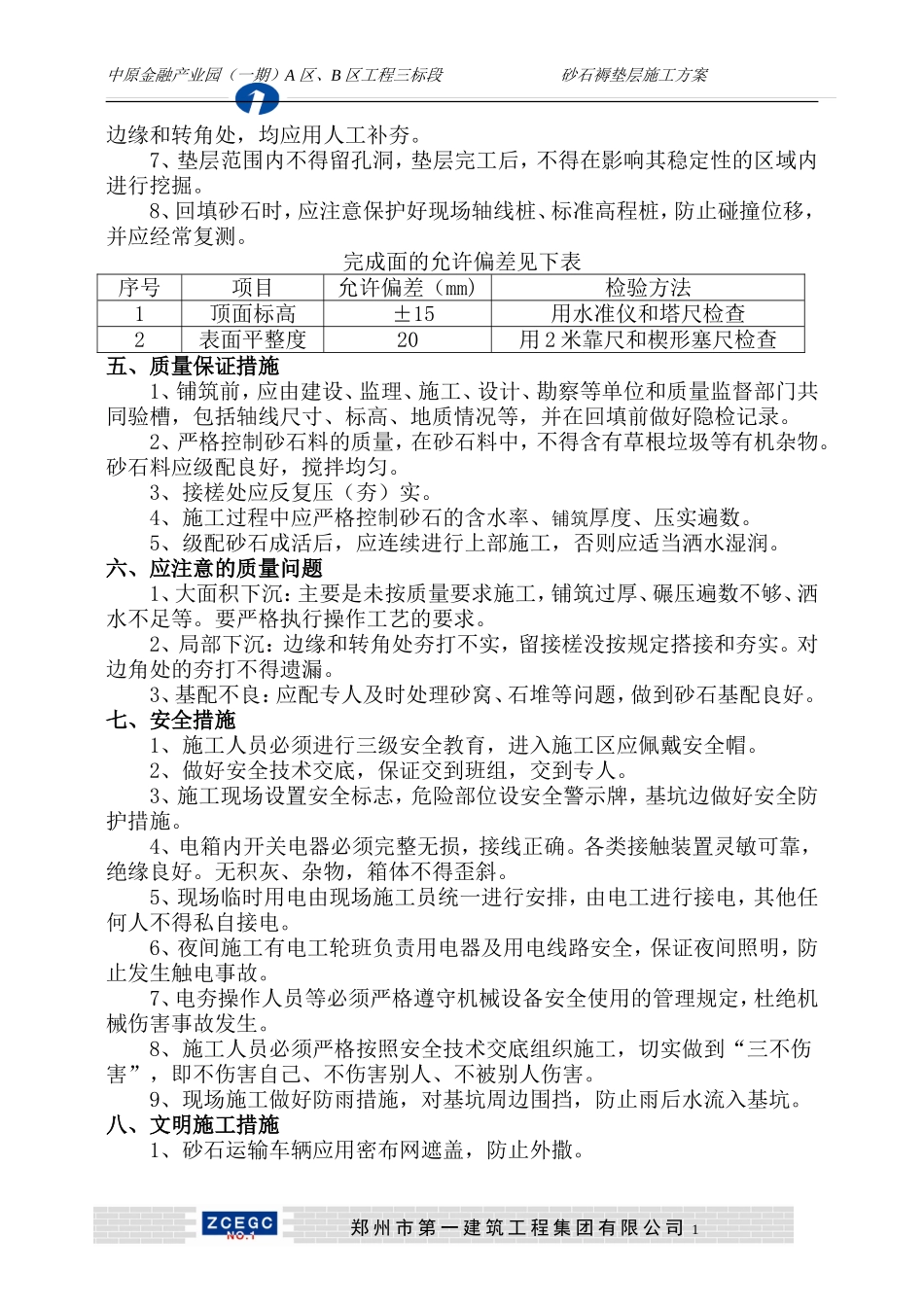

郑州市第一建筑工程集团有限公司1中原金融产业园(一期)A区、B区工程三标段砂石褥垫层施工方案目录一、编制依据....................................................2二、工程概况....................................................2三、施工准备....................................................33.1人员准备.................................................33.2材料准备.................................................33.3机具准备.................................................33.4技术准备.................................................3四、施工工艺....................................................3五、质量保证措施................................................4六、应注意的质量问题............................................5七、安全措施....................................................5八、文明施工措施................................................6砂石褥垫层施工方案一、编制依据1、中原金融产业园(一期)A区、B区工程三标段施工图纸。2、《建筑地基处理技术规范》JGJ79-2012。3、《建筑地基基础工程施工质量验收规范》GB50202-2002。4、建筑施工手册(第五版)。二、工程概况本程位于郑州市郑东新区白佛路以南、白佛南路以北、明理路以西、潭南街以东区域,主要功能为金融产业园。其中12#楼建筑高度67.500m;地下一层,层高为6m;地上16层,层高均为4.2m;总建筑面积19340.88㎡,建筑基底面积为1210.23㎡。13#楼建筑高度59.100m;地下一层,层高为6m;地上14郑州市第一建筑工程集团有限公司1中原金融产业园(一期)A区、B区工程三标段砂石褥垫层施工方案层,层高均为4.2m;总建筑面积16920.42㎡,建筑基底面积为1210.23㎡。地下车库层高4.1m;总建筑面积为77459.12㎡,其中B区地下车库建筑面积为28994.45㎡。本工程结构形式为钢筋混凝土框架-剪力墙结构,设计使用年限为50年。本工程场地类别为III类。地基采用CFG桩进行处理,共布置CFG桩711根,方形布置,桩径均为400mm,有效桩长15.0米,桩间距为1.6米,桩混凝土强度等级为C20。基础施工前桩顶应铺设250厚3:7砂石垫层,垫层平面尺寸向筏板基础外侧延伸300mm,碎石粒径为10~30mm。砂石垫层压实系数不小于0.95,夯填度不得大于0.9。三、施工准备3.1人员准备根据施工进展情况随机调配劳务工作人员,操作工人均为熟练工人,经“三级”安全教育合格方可上岗。3.2材料准备选用级配良好、不得含有有机杂质和垃圾的砂石,碎石粒径为10~30mm。3.3机具准备平板振动器、蛙式打夯机、装载机、手推车、平头铁锹、喷水用胶管、2米靠尺、小线或细铅丝、钢尺或木折尺及夜间照明设备等。3.4技术准备1、做好技术交底、安全交底;2、基槽以达到验收要求;3、现场测量员配合放线,确定各砂石施工的位置和范围,并随时做好标高测量及复核工作;4、沿基坑长宽方向每隔4m设置控制铺筑厚度的标志桩;5、做好基坑的排水、边坡支护工作。四、施工工艺1、工艺流程:检验砂石质量→铺筑砂石→洒水→夯实→找平验收2、施工顺序:先压实基槽两边,再压实中间;由深到浅。3、级配砂石应将砂石拌合均匀,其质量应达到设计要求及规范的规定。4、铺筑砂石:铺筑砂石的厚度不宜超过300mm;接槎处应做成斜坡,并应充分压(夯)实。铺筑的砂石应级配均匀,如发现砂窝或石子成堆现象,应将该处砂子或石子挖出,并填入级配好的砂石。5、洒水:铺筑级配砂石在夯实碾压前,应根据其干湿程度和气候条件,适当地洒水以保持砂石的最佳含水量,一般为8%~12%。6、压(夯)实;夯实的遍数,由现场试验确定。用蛙式打夯机时,应保持落距为400~500mm,要一夯压半夯,行行相接,全面夯实,一般不少于3遍。在郑州市第一建筑工程集团有限公司1中原金融产业园(一期)A区、B区工程三标段砂石褥垫层施工方案边缘和转角处,均应用人工补夯。7、垫层范围内不得留孔洞,垫层完工后,不得在影响其稳定性的区域内进行挖掘。8、回填砂石时,应注意保护好现场轴线桩、标准高程桩,防止碰撞位移,并应经常复测。完成面...
