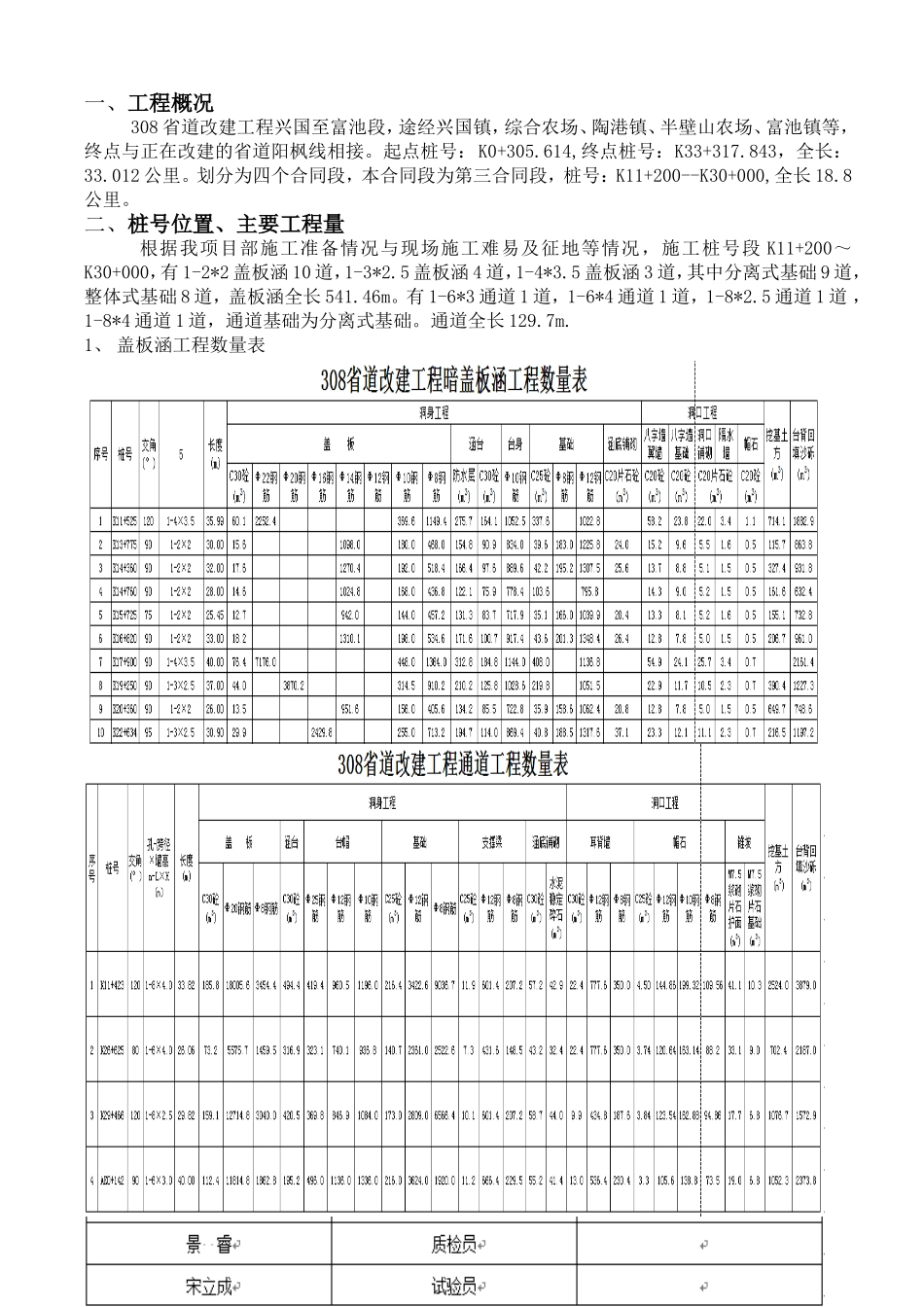

一、工程概况308省道改建工程兴国至富池段,途经兴国镇,综合农场、陶港镇、半壁山农场、富池镇等,终点与正在改建的省道阳枫线相接
起点桩号:K0+305
614,终点桩号:K33+317
843,全长:33
划分为四个合同段,本合同段为第三合同段,桩号:K11+200--K30+000,全长18
二、桩号位置、主要工程量根据我项目部施工准备情况与现场施工难易及征地等情况,施工桩号段K11+200~K30+000,有1-2*2盖板涵10道,1-3*2
5盖板涵4道,1-4*3
5盖板涵3道,其中分离式基础9道,整体式基础8道,盖板涵全长541
有1-6*3通道1道,1-6*4通道1道,1-8*2
5通道1道,1-8*4通道1道,通道基础为分离式基础
通道全长129

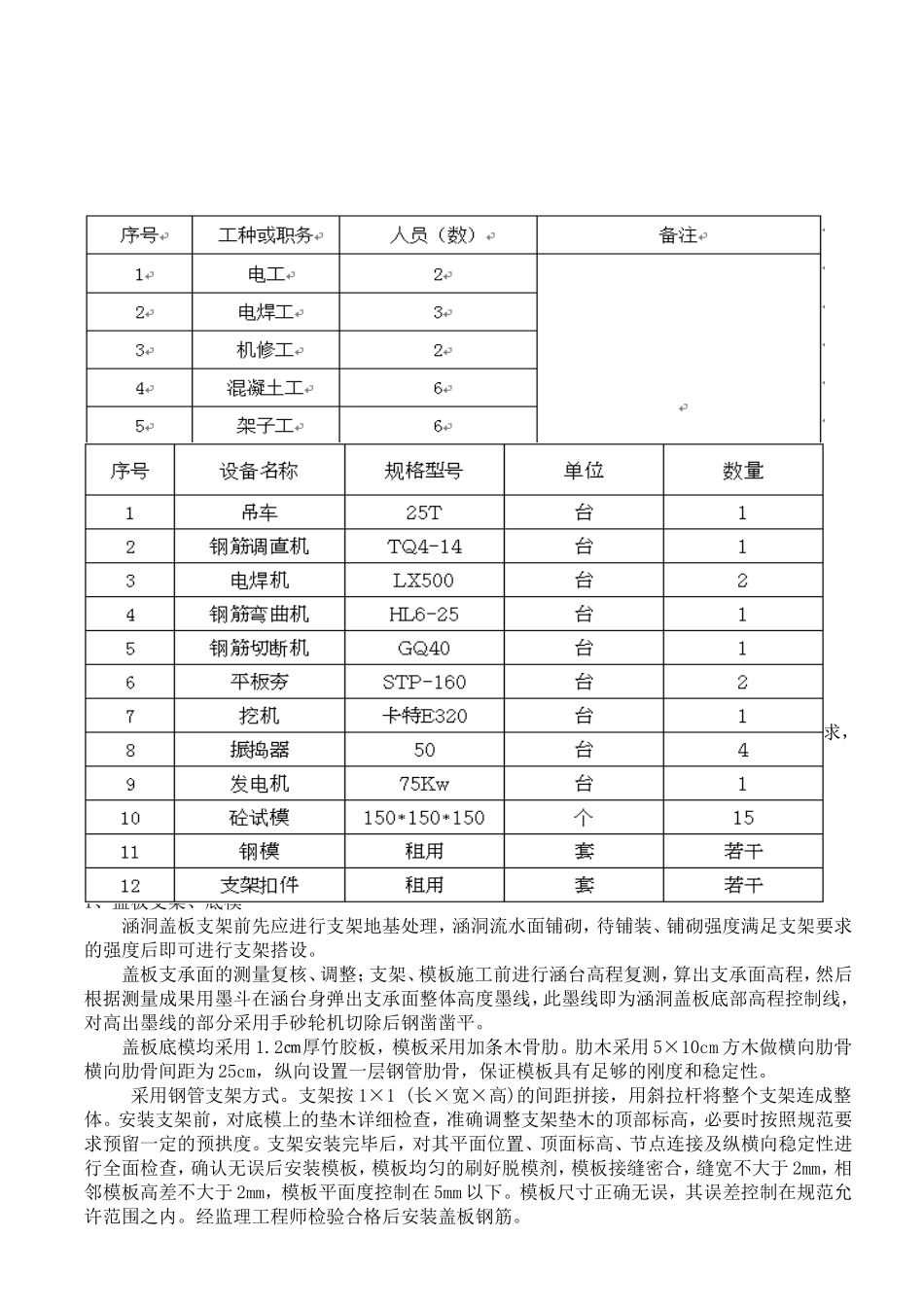

1、盖板涵工程数量表2、通道工程数量表三、人员、机械配置1、人员配置2、机械配置四、基本要求1、混凝土所用的水泥、砂、碎石、水、外加剂及拌和料的质量和规格必须符合有关技术规范要求,按规定的配合比施工
2、浇注前涵台、墩及支承面检验必须合格,板与支承面必须密合
3、分块施工时接缝应与沉降缝吻合
4、板体不得出现露筋和空洞现象
5、板与板之间接缝填充材料的规格和强度应符合设计要求,并与沉降缝吻合

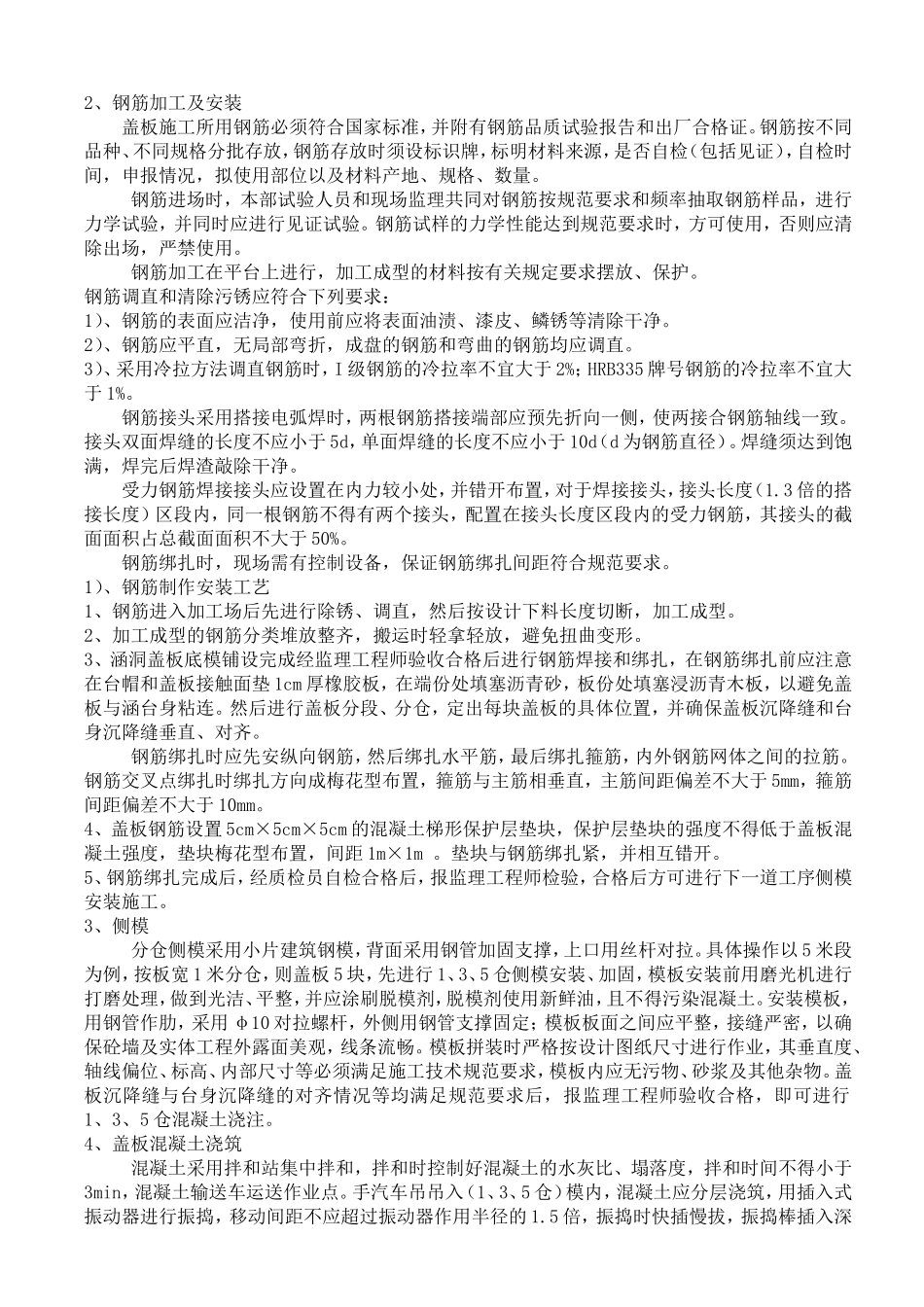

五、施工工艺1、盖板支架、底模涵洞盖板支架前先应进行支架地基处理,涵洞流水面铺砌,待铺装、铺砌强度满足支架要求的强度后即可进行支架搭设
盖板支承面的测量复核、调整;支架、模板施工前进行涵台高程复测,算出支承面高程,然后根据测量成果用墨斗在涵台身弹出支承面整体高度墨线,此墨线即为涵洞盖板底部高程控制线,对高出墨线的部分采用手砂轮机切除后钢凿凿平
盖板底模均采用1
2㎝厚竹胶板,模板采用加条木骨肋
肋木采用5×10cm方木做横向肋骨横向肋骨间距为25cm,纵向设置一层钢管肋骨,保证模板具有足够的刚度
