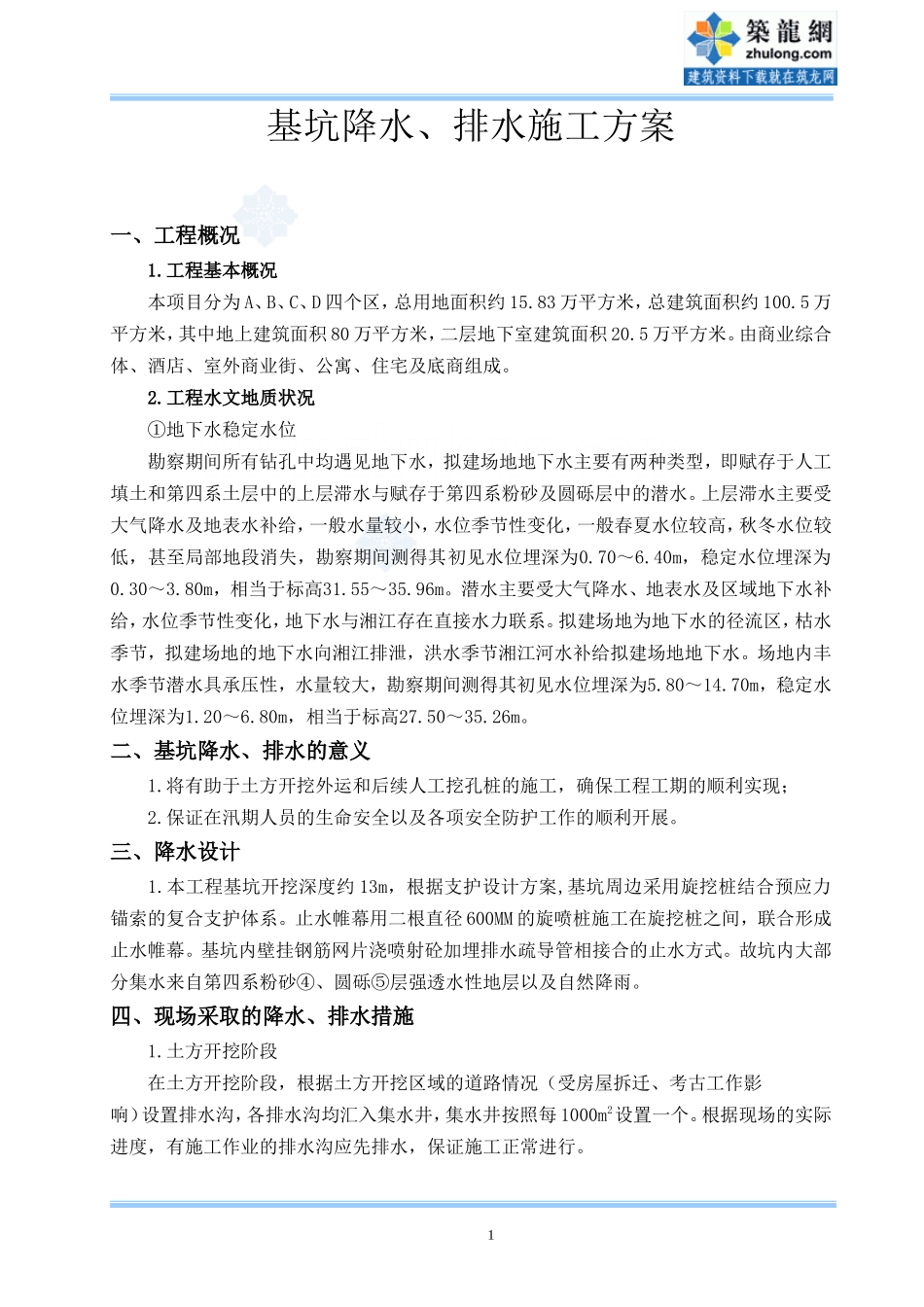

基坑降水、排水施工方案一、工程概况1
工程基本概况本项目分为A、B、C、D四个区,总用地面积约15
83万平方米,总建筑面积约100
5万平方米,其中地上建筑面积80万平方米,二层地下室建筑面积20
由商业综合体、酒店、室外商业街、公寓、住宅及底商组成
工程水文地质状况①地下水稳定水位勘察期间所有钻孔中均遇见地下水,拟建场地地下水主要有两种类型,即赋存于人工填土和第四系土层中的上层滞水与赋存于第四系粉砂及圆砾层中的潜水
上层滞水主要受大气降水及地表水补给,一般水量较小,水位季节性变化,一般春夏水位较高,秋冬水位较低,甚至局部地段消失,勘察期间测得其初见水位埋深为0
40m,稳定水位埋深为0
80m,相当于标高31
潜水主要受大气降水、地表水及区域地下水补给,水位季节性变化,地下水与湘江存在直接水力联系
拟建场地为地下水的径流区,枯水季节,拟建场地的地下水向湘江排泄,洪水季节湘江河水补给拟建场地地下水
场地内丰水季节潜水具承压性,水量较大,勘察期间测得其初见水位埋深为5
70m,稳定水位埋深为1
80m,相当于标高27
二、基坑降水、排水的意义1
将有助于土方开挖外运和后续人工挖孔桩的施工,确保工程工期的顺利实现;2
保证在汛期人员的生命安全以及各项安全防护工作的顺利开展
三、降水设计1
本工程基坑开挖深度约13m,根据支护设计方案,基坑周边采用旋挖桩结合预应力锚索的复合支护体系
止水帷幕用二根直径600MM的旋喷桩施工在旋挖桩之间,联合形成止水帷幕
基坑内壁挂钢筋网片浇喷射砼加埋排水疏导管相接合的止水方式
故坑内大部分集水来自第四系粉砂④、圆砾⑤层强透水性地层以及自然降雨
四、现场采取的降水、排水措施1

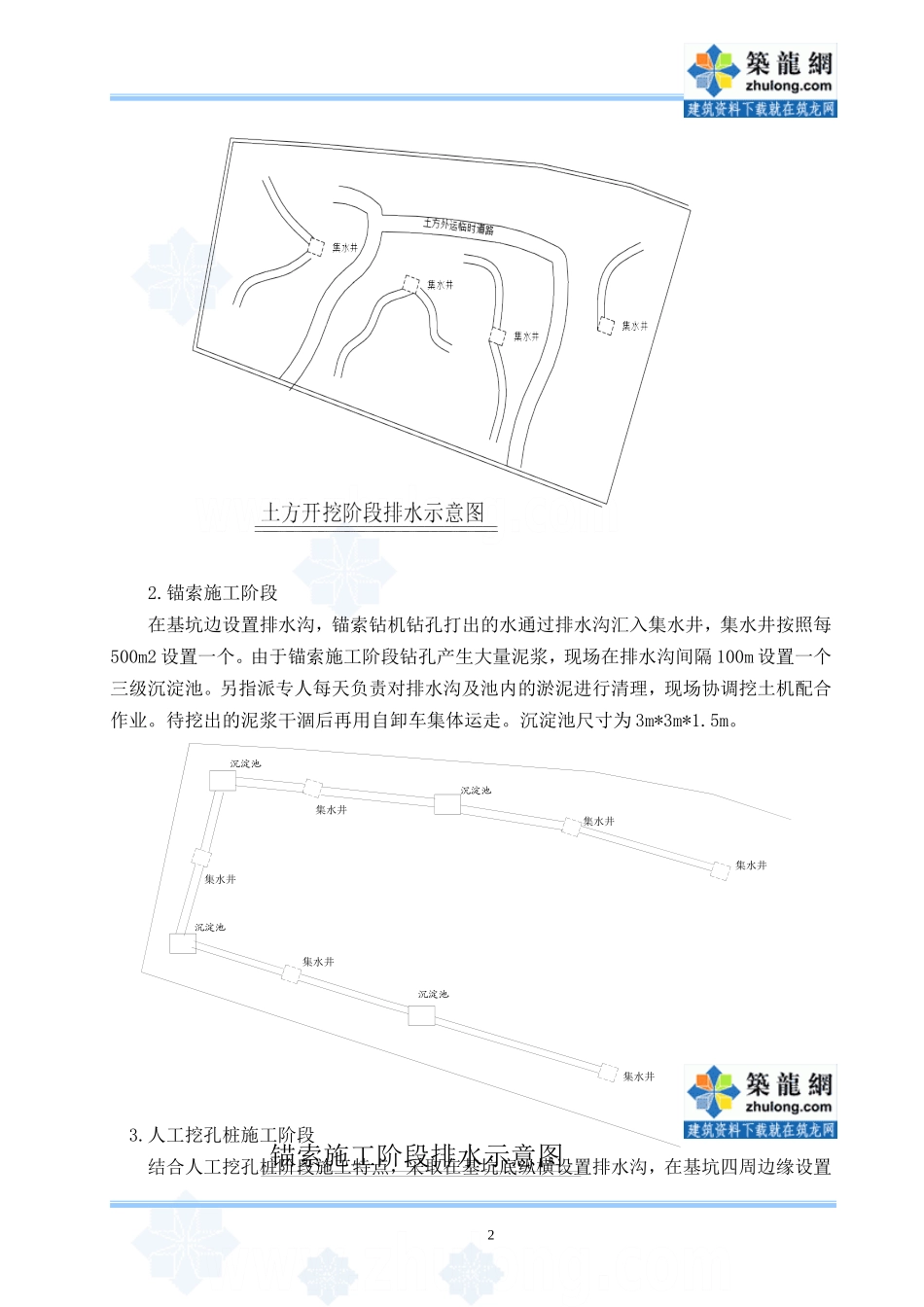

土方开挖阶段在土方开挖阶段,根据土方开挖区域的道路情况(受房屋拆迁、考古工
