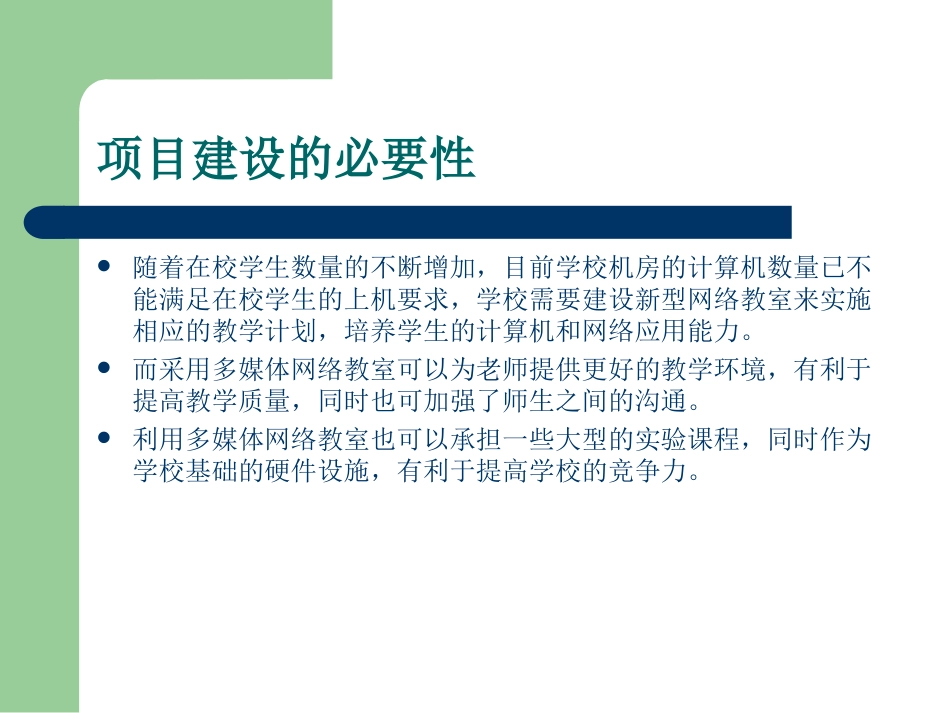

工程项目管理案例项目名称:西安邮电学院多媒体网络教室建设项目项目建设的必要性随着在校学生数量的不断增加,目前学校机房的计算机数量已不能满足在校学生的上机要求,学校需要建设新型网络教室来实施相应的教学计划,培养学生的计算机和网络应用能力
而采用多媒体网络教室可以为老师提供更好的教学环境,有利于提高教学质量,同时也可加强了师生之间的沟通
利用多媒体网络教室也可以承担一些大型的实验课程,同时作为学校基础的硬件设施,有利于提高学校的竞争力

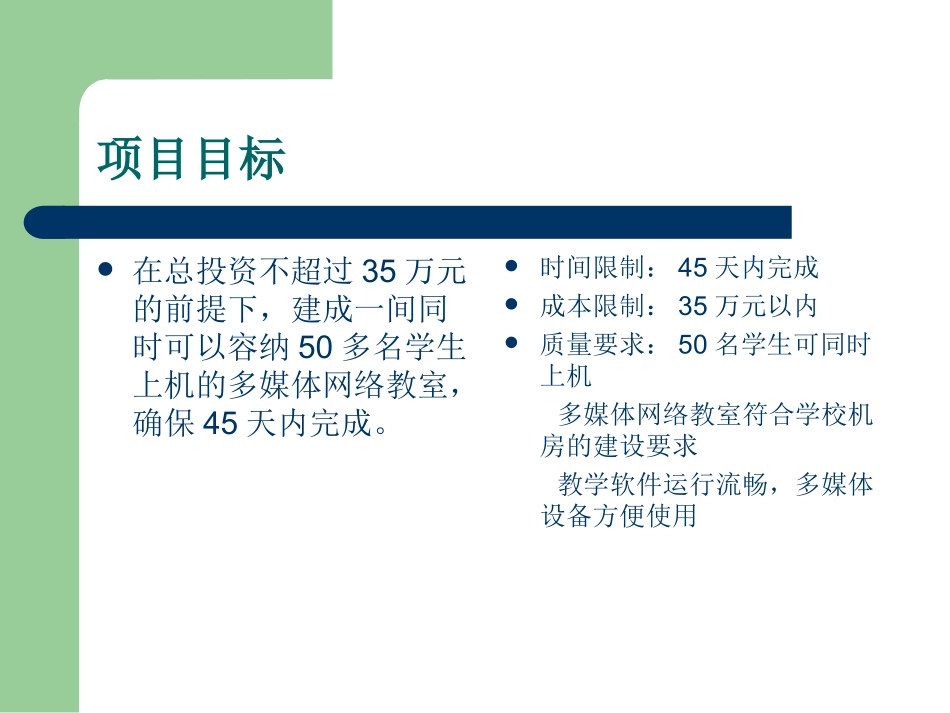

项目目标在总投资不超过35万元的前提下,建成一间同时可以容纳50多名学生上机的多媒体网络教室,确保45天内完成
时间限制:45天内完成成本限制:35万元以内质量要求:50名学生可同时上机多媒体网络教室符合学校机房的建设要求教学软件运行流畅,多媒体设备方便使用项目范围的概述①教室装修②招标购买电脑桌椅、多媒体设备、教室配套设施、相关网络设备等③对所有硬件设施进行安装,调试④验收交接工作项目总体的进度计划项目开始时间:2011年1月5日项目完成时间:2011年2月20日主要的里程碑事件:教室装修完毕各种设施招标购买完毕完成系统的组装完成系统测试项目验收项目总体预算项目总体预算35万元,若项目成本超出35万元,需要追加投资时,需向业主申请,并说明原因
情况合理时最多可追加到40万元人民币
具体内容编写项目关系人登记册,并在此基础上编制本项目的组织结构模式定义项目的范围,创建工作分解结构,并形成工作分解结构说明表定义项目的活动,在项目活动的基础上形成项目活动清单表估算活动持续的时间,编制项目的进度计划编制项目的成本计划估计项目的风险,并在此基础上形成风险清单项目组织结构模式设计项目组织结构模式设计步骤:识别全部潜在的关系人识别每个关系人的需求、对项目所产生的影响对关系人进行分类制作关系人登记册在此基
