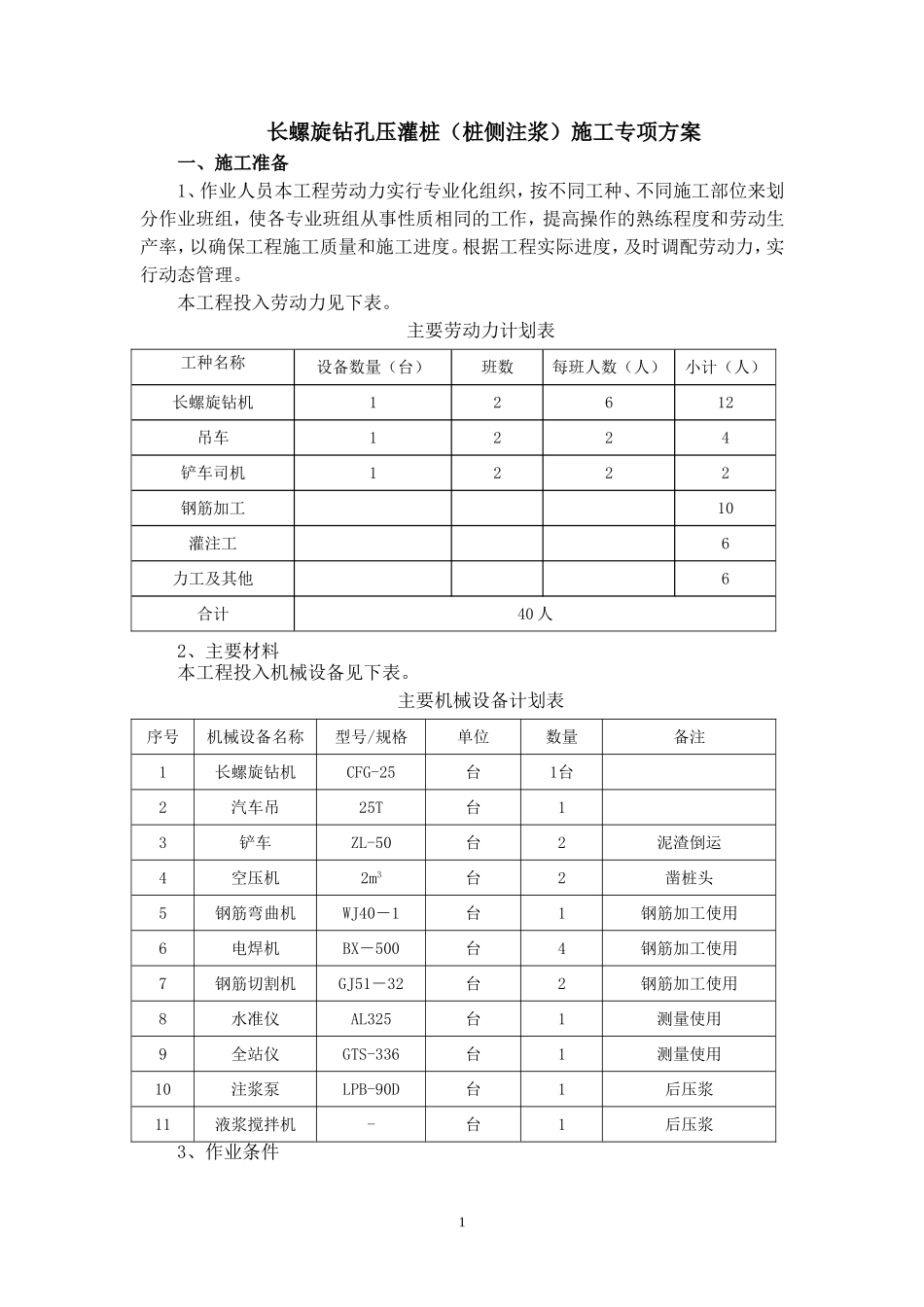

长螺旋钻孔压灌桩(桩侧注浆)施工专项方案一、施工准备1、作业人员本工程劳动力实行专业化组织,按不同工种、不同施工部位来划分作业班组,使各专业班组从事性质相同的工作,提高操作的熟练程度和劳动生产率,以确保工程施工质量和施工进度
根据工程实际进度,及时调配劳动力,实行动态管理
本工程投入劳动力见下表
主要劳动力计划表工种名称设备数量(台)班数每班人数(人)小计(人)长螺旋钻机12612吊车1224铲车司机1222钢筋加工10灌注工6力工及其他6合计40人2、主要材料本工程投入机械设备见下表

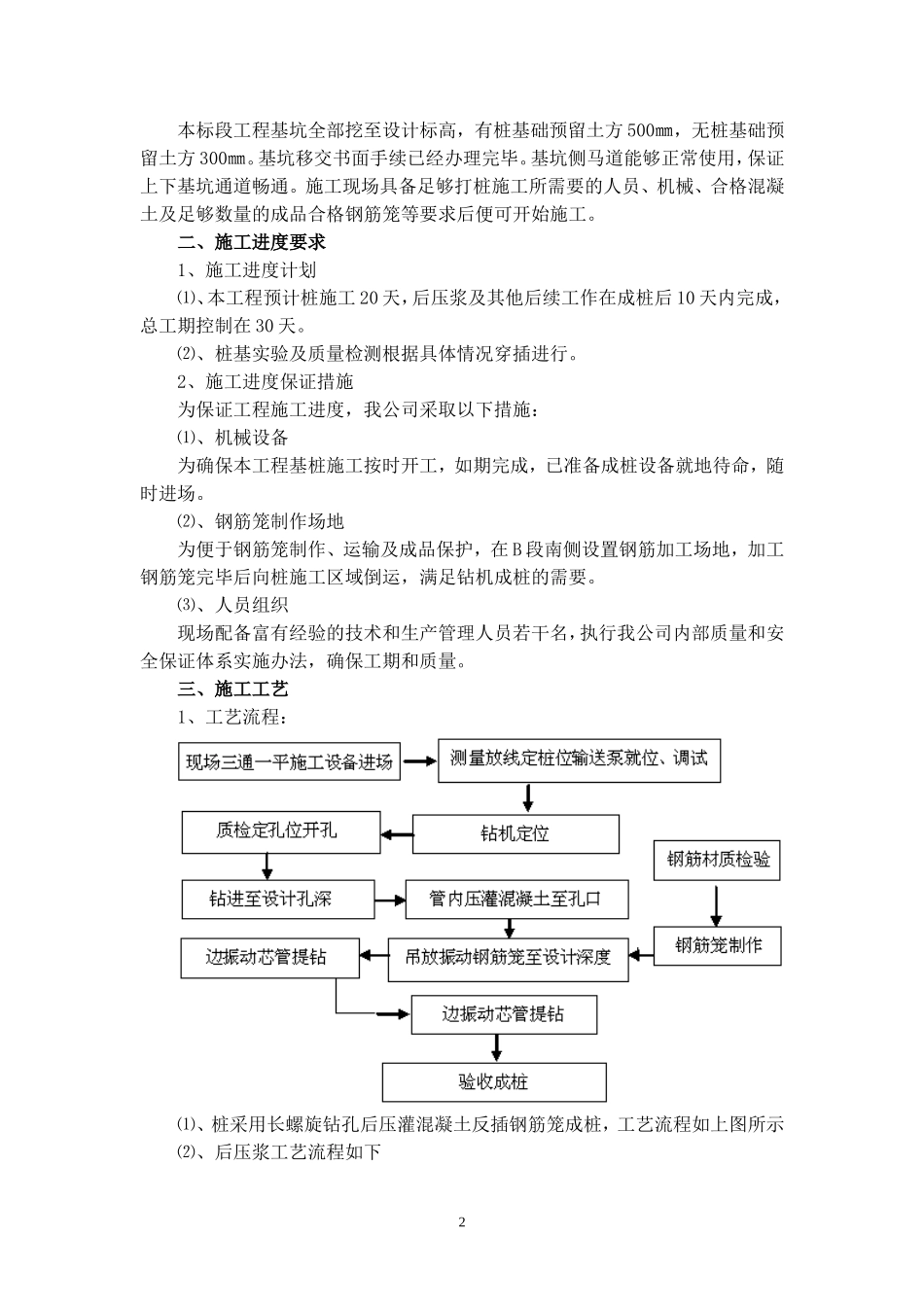

主要机械设备计划表序号机械设备名称型号/规格单位数量备注1长螺旋钻机CFG-25台1台2汽车吊25T台13铲车ZL-50台2泥渣倒运4空压机2m3台2凿桩头5钢筋弯曲机WJ40-1台1钢筋加工使用6电焊机BX-500台4钢筋加工使用7钢筋切割机GJ51-32台2钢筋加工使用8水准仪AL325台1测量使用9全站仪GTS-336台1测量使用10注浆泵LPB-90D台1后压浆11液浆搅拌机-台1后压浆3、作业条件1本标段工程基坑全部挖至设计标高,有桩基础预留土方500㎜,无桩基础预留土方300㎜
基坑移交书面手续已经办理完毕
基坑侧马道能够正常使用,保证上下基坑通道畅通
施工现场具备足够打桩施工所需要的人员、机械、合格混凝土及足够数量的成品合格钢筋笼等要求后便可开始施工
二、施工进度要求1、施工进度计划⑴、本工程预计桩施工20天,后压浆及其他后续工作在成桩后10天内完成,总工期控制在30天
⑵、桩基实验及质量检测根据具体情况穿插进行
2、施工进度保证措施为保证工程施工进度,我公司采取以下措施:⑴、机械设备为确保本工程基桩施工按时开工,如期完成,已准备成桩设备就地待命,随时进场
⑵、钢筋笼制作场地为便于钢筋笼制作、运输及成品保护,在B段南侧设置钢筋加工场地,加工钢筋笼完毕后向桩施工区域倒运,满足钻机
