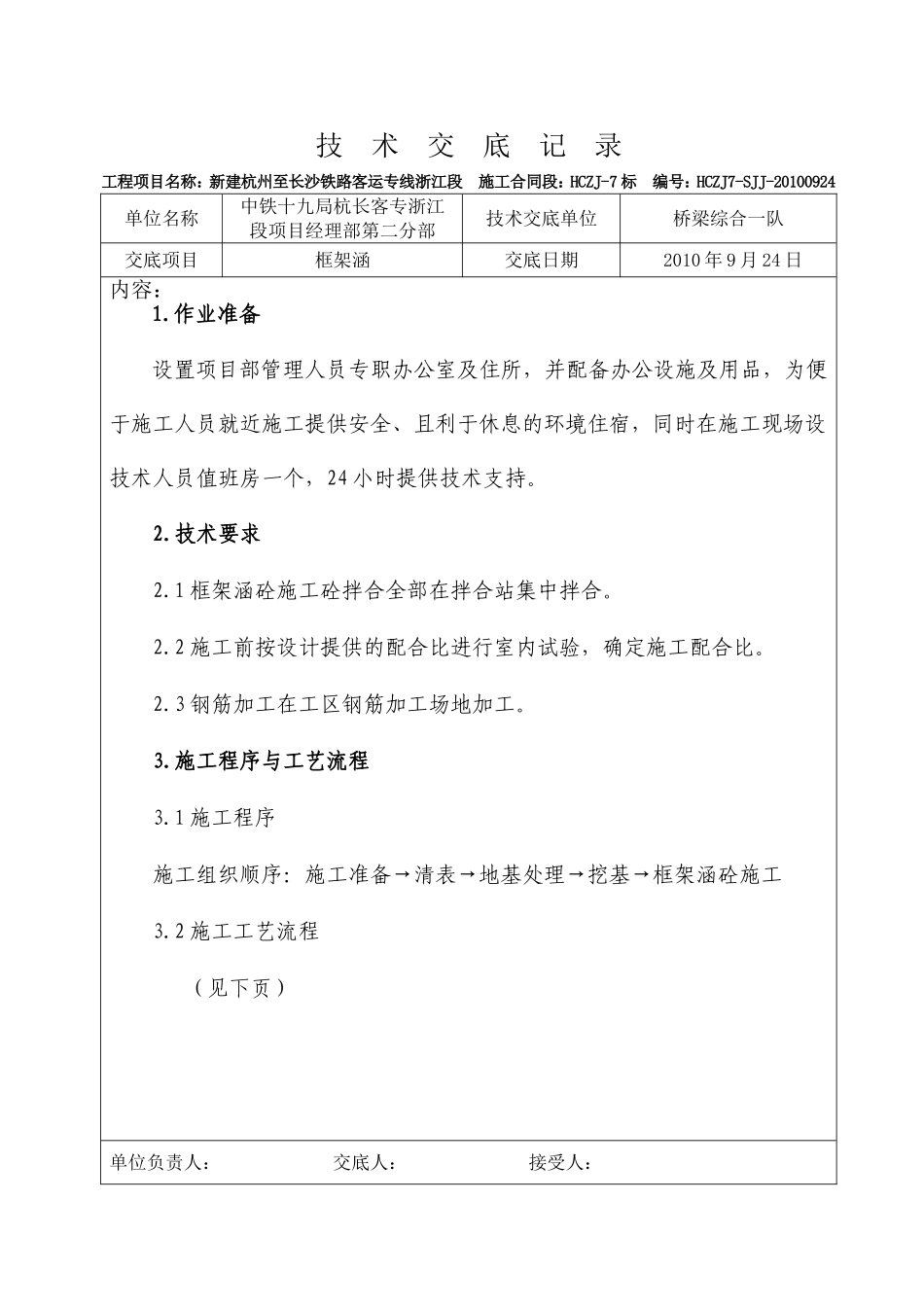

技术交底记录工程项目名称:新建杭州至长沙铁路客运专线浙江段施工合同段:HCZJ-7标编号:HCZJ7-SJJ-20100924单位名称中铁十九局杭长客专浙江段项目经理部第二分部技术交底单位桥梁综合一队交底项目框架涵交底日期2010年9月24日内容:1
作业准备设置项目部管理人员专职办公室及住所,并配备办公设施及用品,为便于施工人员就近施工提供安全、且利于休息的环境住宿,同时在施工现场设技术人员值班房一个,24小时提供技术支持
1框架涵砼施工砼拌合全部在拌合站集中拌合
2施工前按设计提供的配合比进行室内试验,确定施工配合比
3钢筋加工在工区钢筋加工场地加工
施工程序与工艺流程3
1施工程序施工组织顺序:施工准备→清表→地基处理→挖基→框架涵砼施工3
2施工工艺流程(见下页)单位负责人:交底人:接受人:技术交底记录工程项目名称:新建杭州至长沙铁路客运专线浙江段施工合同段:HCZJ-7标编号:HCZJ7-SJJ-20100924单位名称中铁十九局杭长客专浙江段项目经理部第二分部技术交底单位桥梁综合一队交底项目框架涵交底日期2010年9月24日内容:4
1施工准备测定基坑中心线、方向和高程;按地质、水文资料环保要求,结合现场情况,制定施工方案,确定开挖范围、开挖坡度、支护方案、弃土位置和防、涵体砼浇筑涵体钢筋绑扎防水层施作垫层和基础施工模板安装加固施工准备旋喷桩施工涵体钢筋绑扎台背回填砼的拌合、运输砼的拌合、运输单位负责人:交底人:接受人:技术交底记录工程项目名称:新建杭州至长沙铁路客运专线浙江段施工合同段:HCZJ-7标编号:HCZJ7-SJJ-20100924单位名称中铁十九局杭长客专浙江段项目经理部第二分部技术交底单位桥梁综合一队交底项目框架涵交底日期2010年9月24日内容:排水等措施

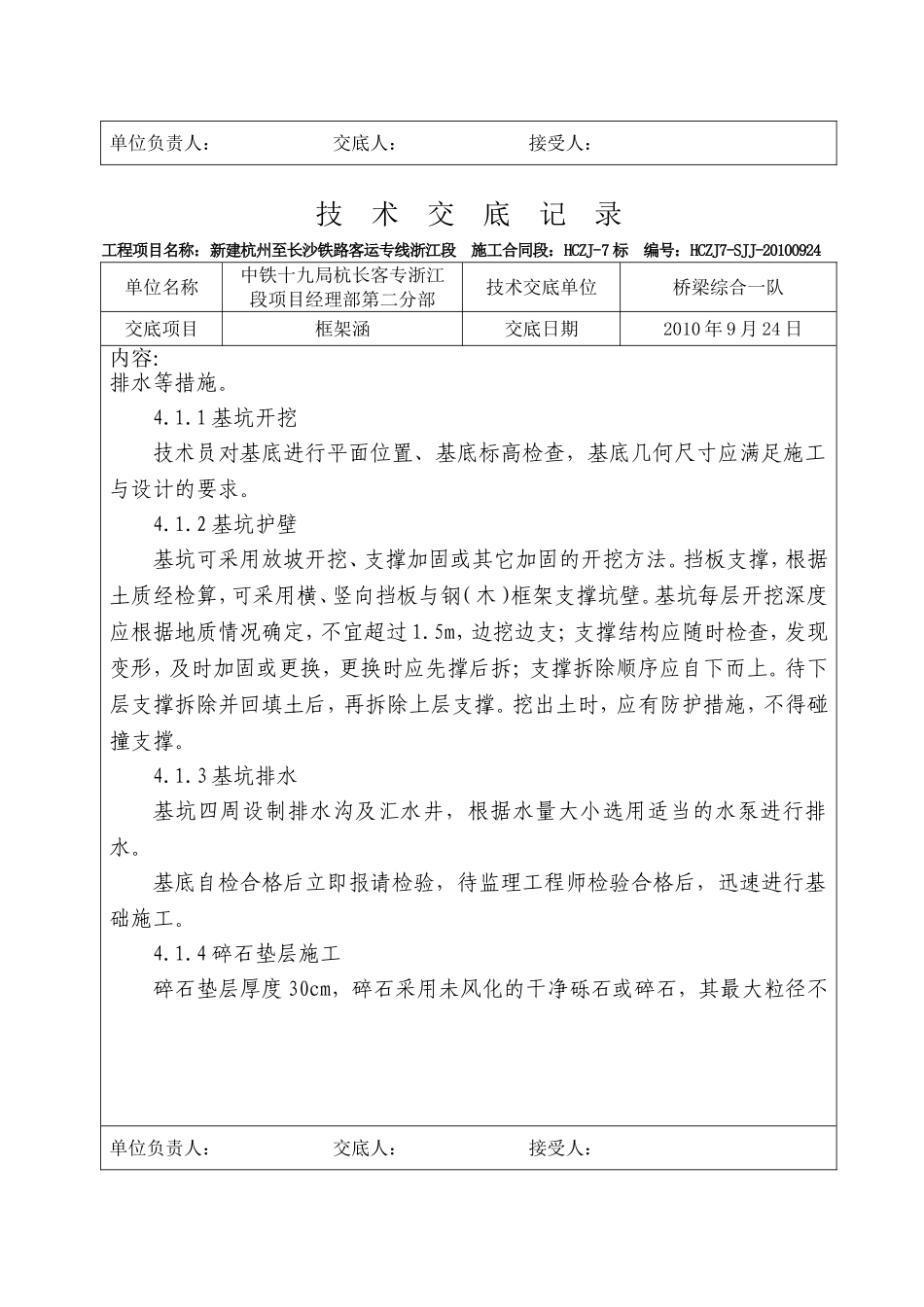

1基坑开挖技术员对基底进行平面位置、基底
