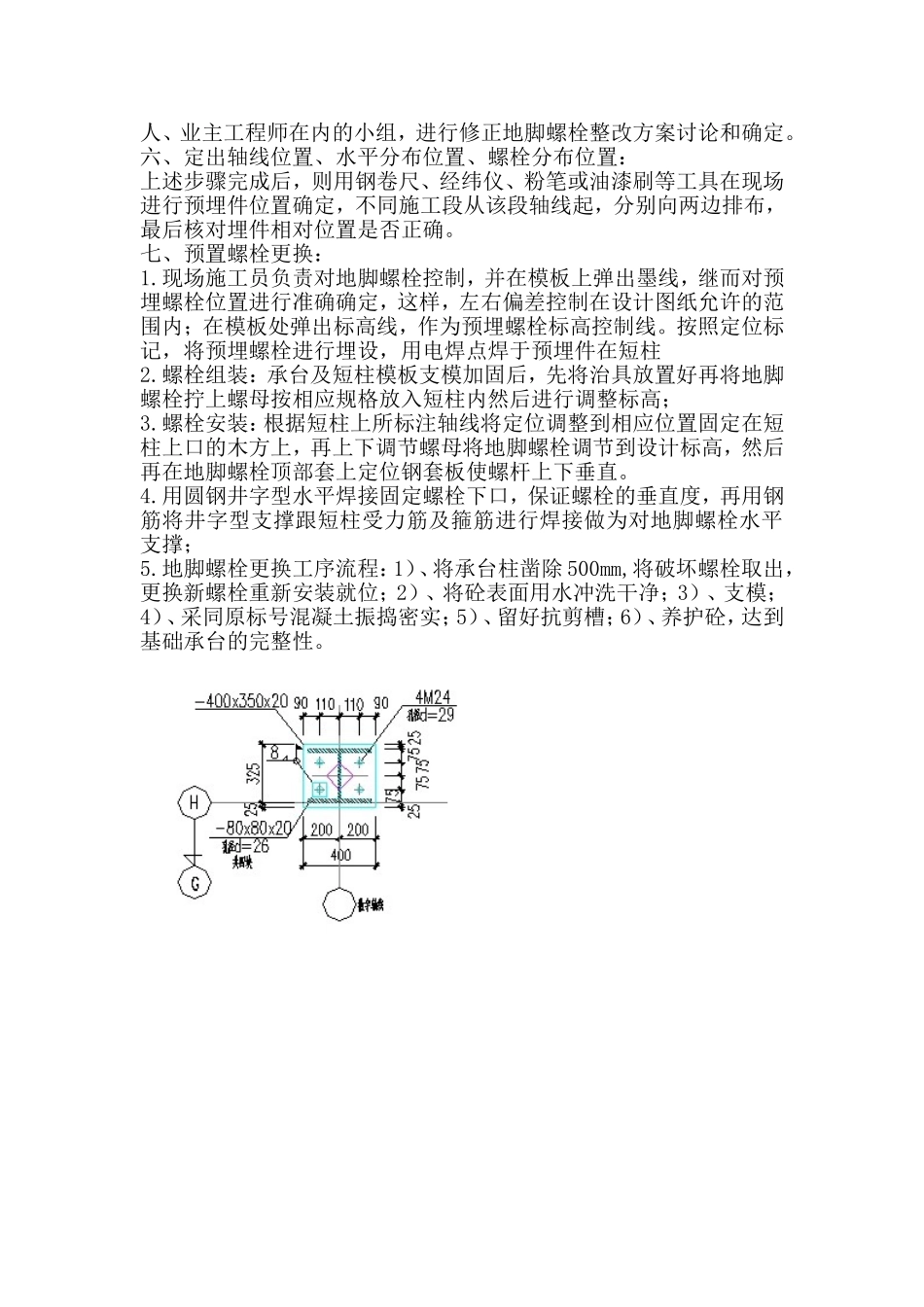

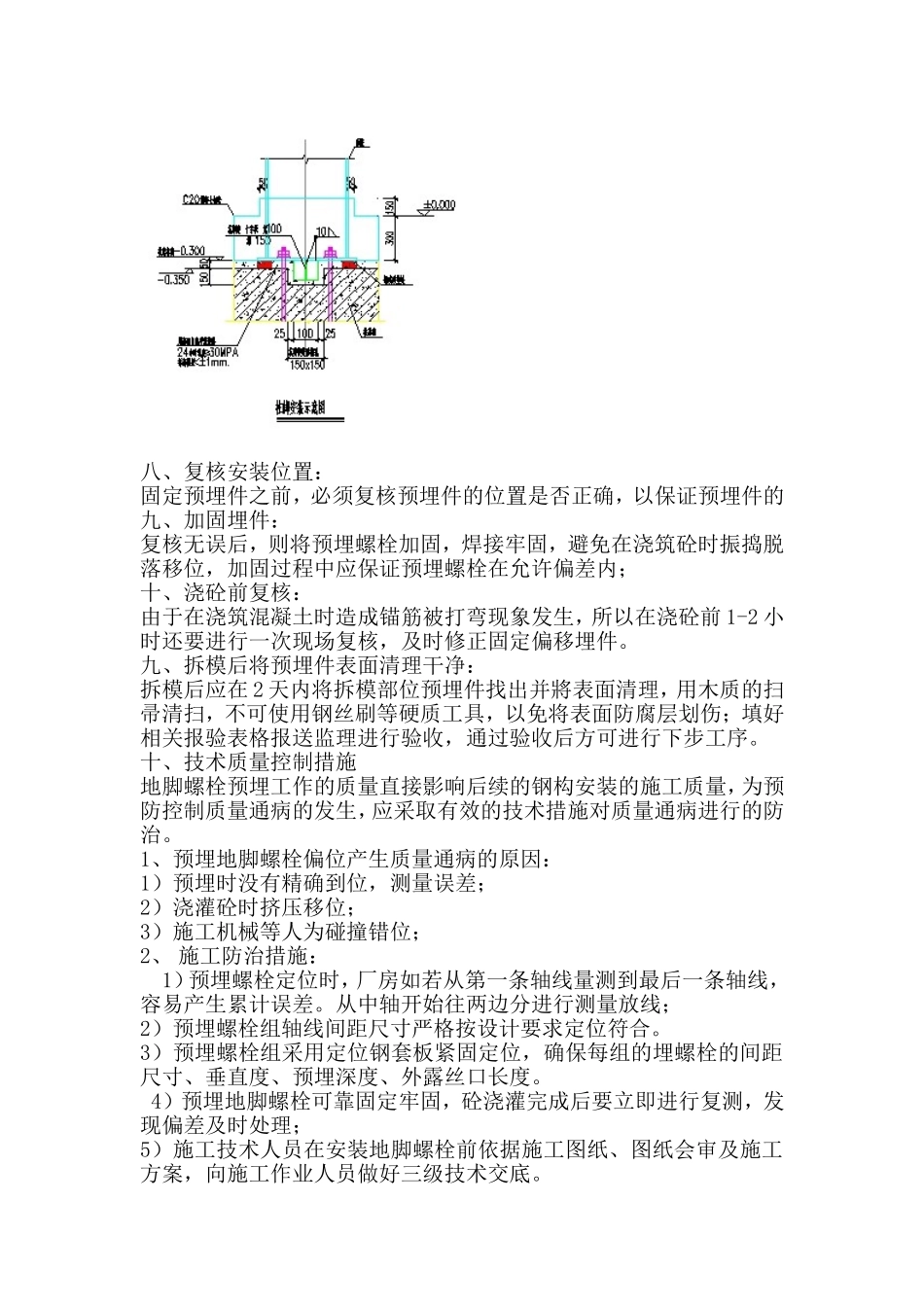

总装准备车间预埋螺栓损坏整改方案工程名称:上海大众汽车有限公司CPC总装准备车间土建与安装工程地脚螺栓预埋工程概况:本工程第一步工作主要以钢结构地脚螺栓预埋为主要工作之一也是后期钢结构吊装的前期重要工作之一,预埋螺栓全部为材质Q235,M24圆钢制成;一、编制说明由于该工程需预埋大量的钢构地脚螺栓预埋,是施工现场的重点工作项目,因现场地脚螺栓损坏影响施工后续工程进度,特编制此地脚螺栓损坏整改方案;二、掌握现场施工条件:8/H承台预埋M24螺栓,基础回填时未即时做好标志,挖机司机没有发现,造成预埋螺栓压弯,把损坏的地脚螺栓承台短柱处将进行凿除后取出,并支好模板再进行后续工作,1
在施工准备阶段,首先施工图与预埋件施工图纸,结合现场土建施工状况,了解本工程的地脚螺栓的分布、形式以及依据本工程的施工特点制定预埋螺栓整改方案、技术交底等
在这个阶段要全面掌握了解现场的实际施工情况,找出预埋螺栓损坏整改的难点、易混淆的部位,在交底中进行专项说明,并召集工人开专门的工作重点交底会议,要让操作人员掌握操作要领和技术要求
三、制定预埋螺栓整改施工方案:针对本工程的具体情况,积极与总包单位技术部门交流,掌握预埋螺栓整改重点、难点的处理,在结合我司的施工组织计划,制定出合理的预埋螺栓整改施工计划,包括材料计划、劳动力组织、机械设备计划、施工工序安排、施工段划分、进度与跟踪、质量保证措施等
1、质量要求1、材料要求地脚螺栓的品种、规格、性能等应符合现行国家产品标准和设计要求
2、安装允许偏差地脚螺栓位置允许偏差(MM)项目允许偏差支承面标高±3
0水平度L/1000地脚螺栓螺栓中心偏移5
0垂直度H/1000四、在施工段找出定位轴线:根据图纸,在现场找出损坏的预埋部位附近的建筑定位轴线与水平轴线位置并进行复核,参考其它轴线来划分水平分布尺寸,找出各轴线后,然后对损坏的地脚螺栓测量轴线定位,及
