DLTJ-03电缆井作业指导书1适用范围本节适用于35kV及以下配网工程电缆沟、管工程配套的电缆工井、检查井、过渡井的施工2编写依据表2-1编写依据序号引用资料名称1GB50204-2002《混凝土结构工程施工质量验收规范》2GB50204-2002《建筑装饰装修工程质量验收规范》3GB50203-2002《砌体工程施工质量验收规范》4GB50202-2002《建筑地基基础工程施工质量验收规范》5Q/CSG11105-2008《南方电网工程施工工艺控制规范》6《中国南方电网有限责任公司基建工程质量控制作业标准(WHS)》3作业流程图4安全风险辨析与预控4
1电缆井作业前,施工项目部根据该项目作业任务、施工条件,参照《电网建设施工安全基准风险指南》(下简称《指南》)开展针对性安全风险评估工作,形成该任务的风险分析表
2按《指南》中与电缆井作业相关联的《电网建设安全施工作业票》(编码:DLTJ-03-01/01),Y施工条件施工准备质量检验下接试验工序主要作业内容土方开挖YYYN图3-1作业流程图DLTJ-03电缆井作业指导书结合现场实际情况进行差异化分析,确定风险等级,现场技术员填写安全施工作业票,安全员审核,施工负责人签发
3施工负责人核对风险控制措施,并在日站班会上对全体作业人员进行安全交底,接受交底的作业人员负责将安全措施落实到各作业任务和步骤中
4安全施工作业票由施工负责人现场持有,工作内容、地点不变时可连续使用10天,超过10天须重新办理作业票,在工作完成后上交项目部保存备查

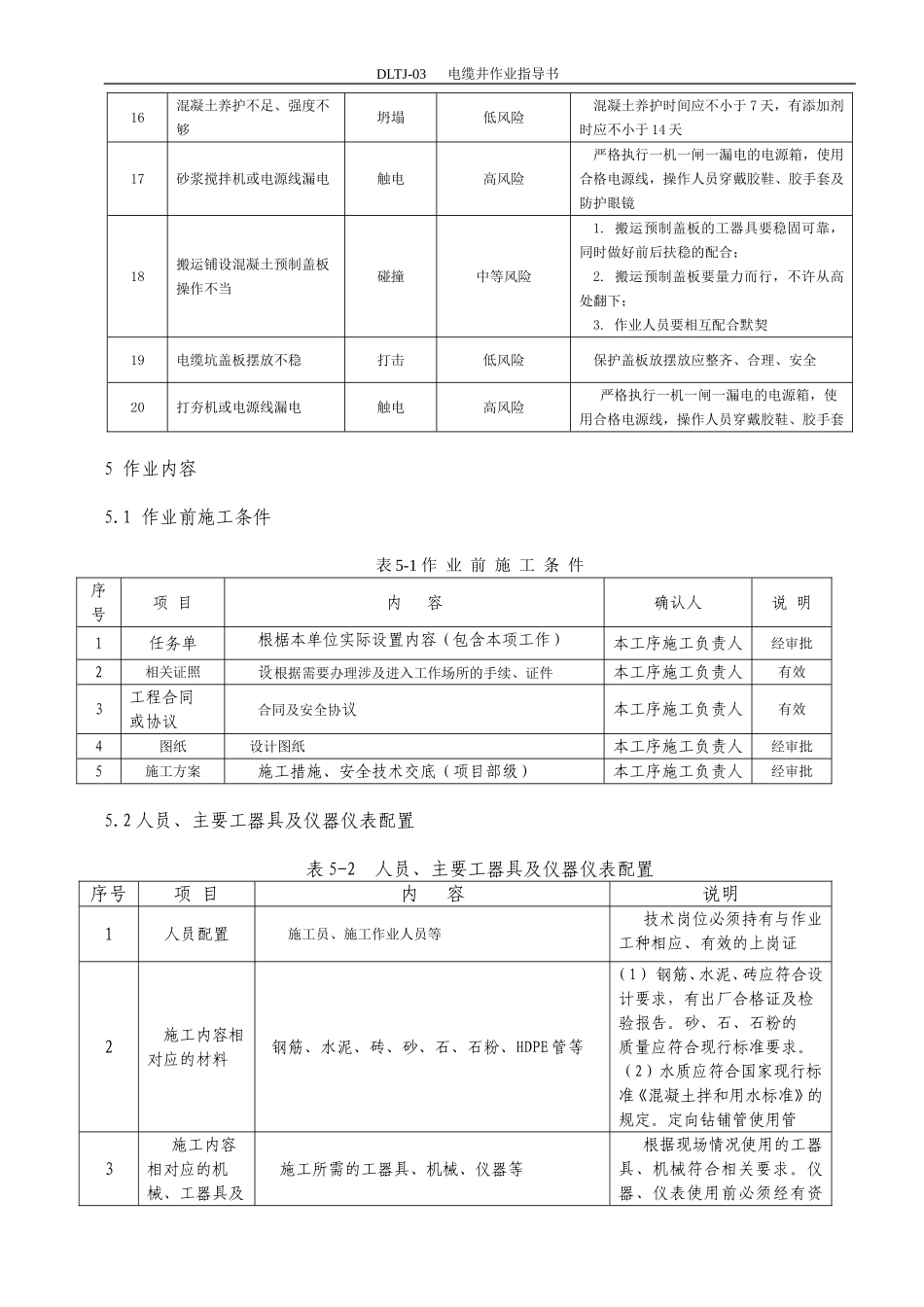

1作业任务安全基准风险指南序号危害名称风险种类风险等级风险控制措施1施工区域安全围蔽措施不足摔绊扭伤坠落打击低风险施工区域必须做好安全围蔽及警示标志措施,晚上设置夜间警示灯,防止外人误入工作区域2作业人员前后间距不足碰撞打击低风险确保作业人员前后间距不得小于3m3挖掘机械回转
