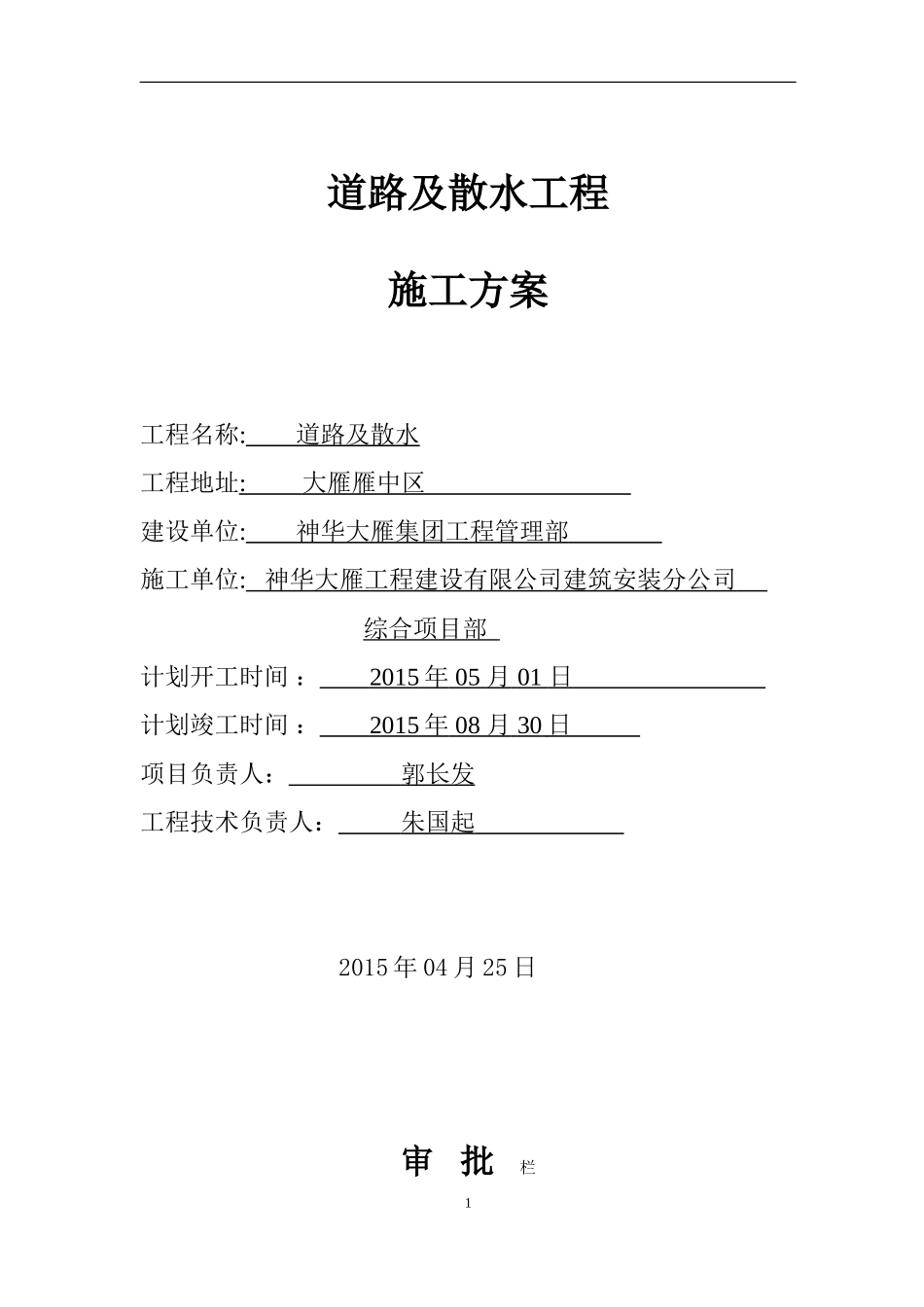

道路及散水工程施工方案工程名称:道路及散水工程地址:大雁雁中区建设单位:神华大雁集团工程管理部施工单位:神华大雁工程建设有限公司建筑安装分公司综合项目部计划开工时间:2015年05月01日计划竣工时间:2015年08月30日项目负责人:郭长发工程技术负责人:朱国起2015年04月25日审批栏1工程管理部总工程师工程技术2部一、工程概况:1、建设单位:神华大雁集团工程管理部2、建设地点:大雁雁中区

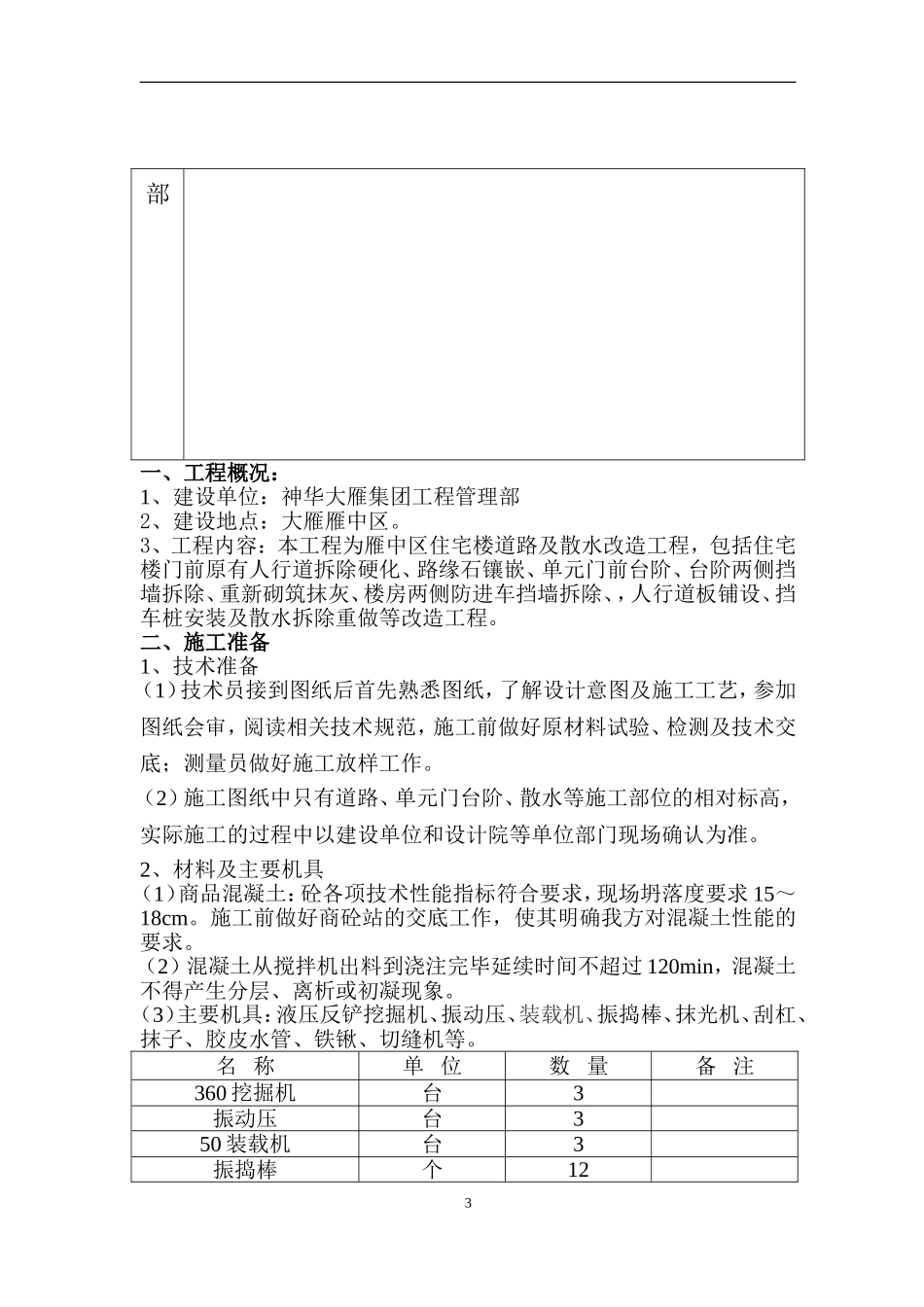

3、工程内容:本工程为雁中区住宅楼道路及散水改造工程,包括住宅楼门前原有人行道拆除硬化、路缘石镶嵌、单元门前台阶、台阶两侧挡墙拆除、重新砌筑抹灰、楼房两侧防进车挡墙拆除、,人行道板铺设、挡车桩安装及散水拆除重做等改造工程
二、施工准备1、技术准备(1)技术员接到图纸后首先熟悉图纸,了解设计意图及施工工艺,参加图纸会审,阅读相关技术规范,施工前做好原材料试验、检测及技术交底;测量员做好施工放样工作
(2)施工图纸中只有道路、单元门台阶、散水等施工部位的相对标高,实际施工的过程中以建设单位和设计院等单位部门现场确认为准
2、材料及主要机具(1)商品混凝土:砼各项技术性能指标符合要求,现场坍落度要求15~18cm
施工前做好商砼站的交底工作,使其明确我方对混凝土性能的要求
(2)混凝土从搅拌机出料到浇注完毕延续时间不超过120min,混凝土不得产生分层、离析或初凝现象
(3)主要机具:液压反铲挖掘机、振动压、装载机、振捣棒、抹光机、刮杠、抹子、胶皮水管、铁锹、切缝机等
名称单位数量备注360挖掘机台3振动压台350装载机台3振捣棒个123抹光机台6刮杠把12电缆米1000胶皮水管米300铁锹把30切缝机台33、人员准备:分三个施工组作业队,每个施工队木工6人、砼工6人、瓦工8人、力工10人
2015年人员5月6月7月8月9月瓦工2424242424木工1818181818振捣工18181
