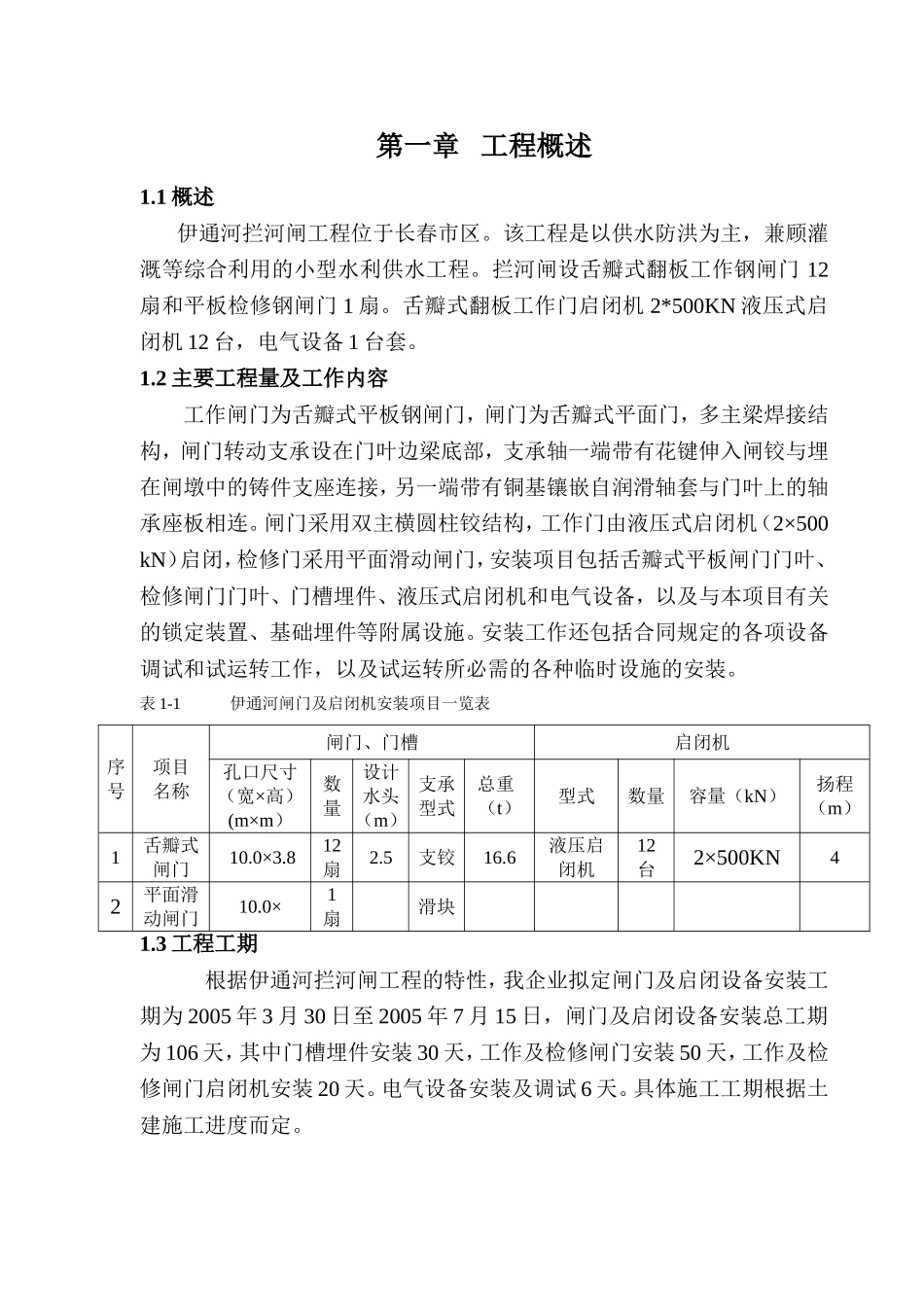

第一章工程概述1
1概述伊通河拦河闸工程位于长春市区
该工程是以供水防洪为主,兼顾灌溉等综合利用的小型水利供水工程
拦河闸设舌瓣式翻板工作钢闸门12扇和平板检修钢闸门1扇
舌瓣式翻板工作门启闭机2*500KN液压式启闭机12台,电气设备1台套
2主要工程量及工作内容工作闸门为舌瓣式平板钢闸门,闸门为舌瓣式平面门,多主梁焊接结构,闸门转动支承设在门叶边梁底部,支承轴一端带有花键伸入闸铰与埋在闸墩中的铸件支座连接,另一端带有铜基镶嵌自润滑轴套与门叶上的轴承座板相连
闸门采用双主横圆柱铰结构,工作门由液压式启闭机(2×500kN)启闭,检修门采用平面滑动闸门,安装项目包括舌瓣式平板闸门门叶、检修闸门门叶、门槽埋件、液压式启闭机和电气设备,以及与本项目有关的锁定装置、基础埋件等附属设施
安装工作还包括合同规定的各项设备调试和试运转工作,以及试运转所必需的各种临时设施的安装
表1-1伊通河闸门及启闭机安装项目一览表序号项目名称闸门、门槽启闭机孔口尺寸(宽×高)(m×m)数量设计水头(m)支承型式总重(t)型式数量容量(kN)扬程(m)1舌瓣式闸门10
6液压启闭机12台2×500KN42平面滑动闸门10
0×1扇滑块1
3工程工期根据伊通河拦河闸工程的特性,我企业拟定闸门及启闭设备安装工期为2005年3月30日至2005年7月15日,闸门及启闭设备安装总工期为106天,其中门槽埋件安装30天,工作及检修闸门安装50天,工作及检修闸门启闭机安装20天
电气设备安装及调试6天
具体施工工期根据土建施工进度而定

第二章金属结构安装施工组织2
1施工组织编制原则依据招标文件的有关合同条款、技术条款、国家部颁、行颁有关技术规范;按照完全响应招标文件的原则编制
2施工组织机构设置(见施工组织机构框图)2
3金属结构安装施工场地闸门、启闭机安装现场场地规划(
