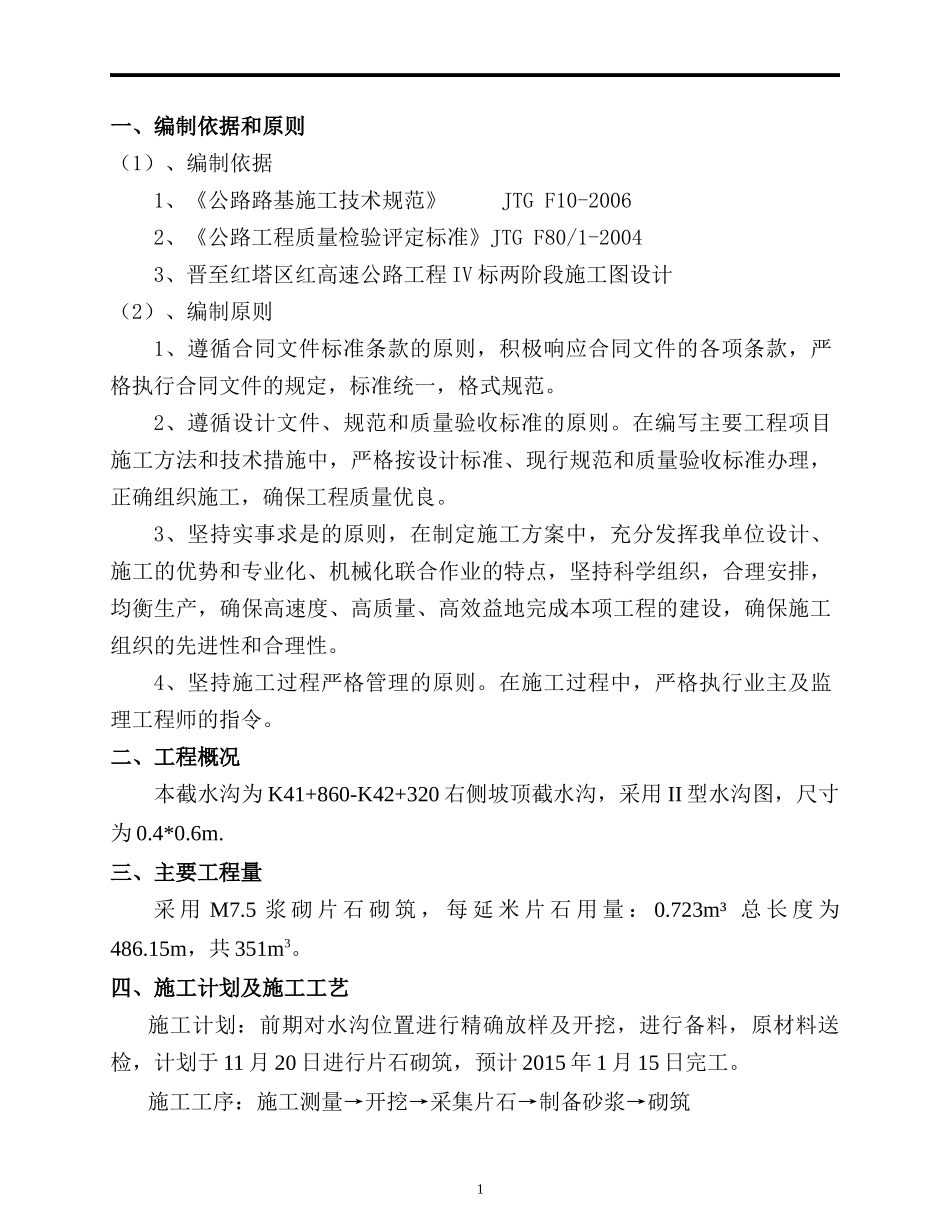

一、编制依据和原则(1)、编制依据1、《公路路基施工技术规范》JTGF10-20062、《公路工程质量检验评定标准》JTGF80/1-20043、晋至红塔区红高速公路工程IV标两阶段施工图设计(2)、编制原则1、遵循合同文件标准条款的原则,积极响应合同文件的各项条款,严格执行合同文件的规定,标准统一,格式规范
2、遵循设计文件、规范和质量验收标准的原则
在编写主要工程项目施工方法和技术措施中,严格按设计标准、现行规范和质量验收标准办理,正确组织施工,确保工程质量优良
3、坚持实事求是的原则,在制定施工方案中,充分发挥我单位设计、施工的优势和专业化、机械化联合作业的特点,坚持科学组织,合理安排,均衡生产,确保高速度、高质量、高效益地完成本项工程的建设,确保施工组织的先进性和合理性
4、坚持施工过程严格管理的原则
在施工过程中,严格执行业主及监理工程师的指令
二、工程概况本截水沟为K41+860-K42+320右侧坡顶截水沟,采用II型水沟图,尺寸为0
三、主要工程量采用M7
5浆砌片石砌筑,每延米片石用量:0
723m³总长度为486
15m,共351m3
四、施工计划及施工工艺施工计划:前期对水沟位置进行精确放样及开挖,进行备料,原材料送检,计划于11月20日进行片石砌筑,预计2015年1月15日完工

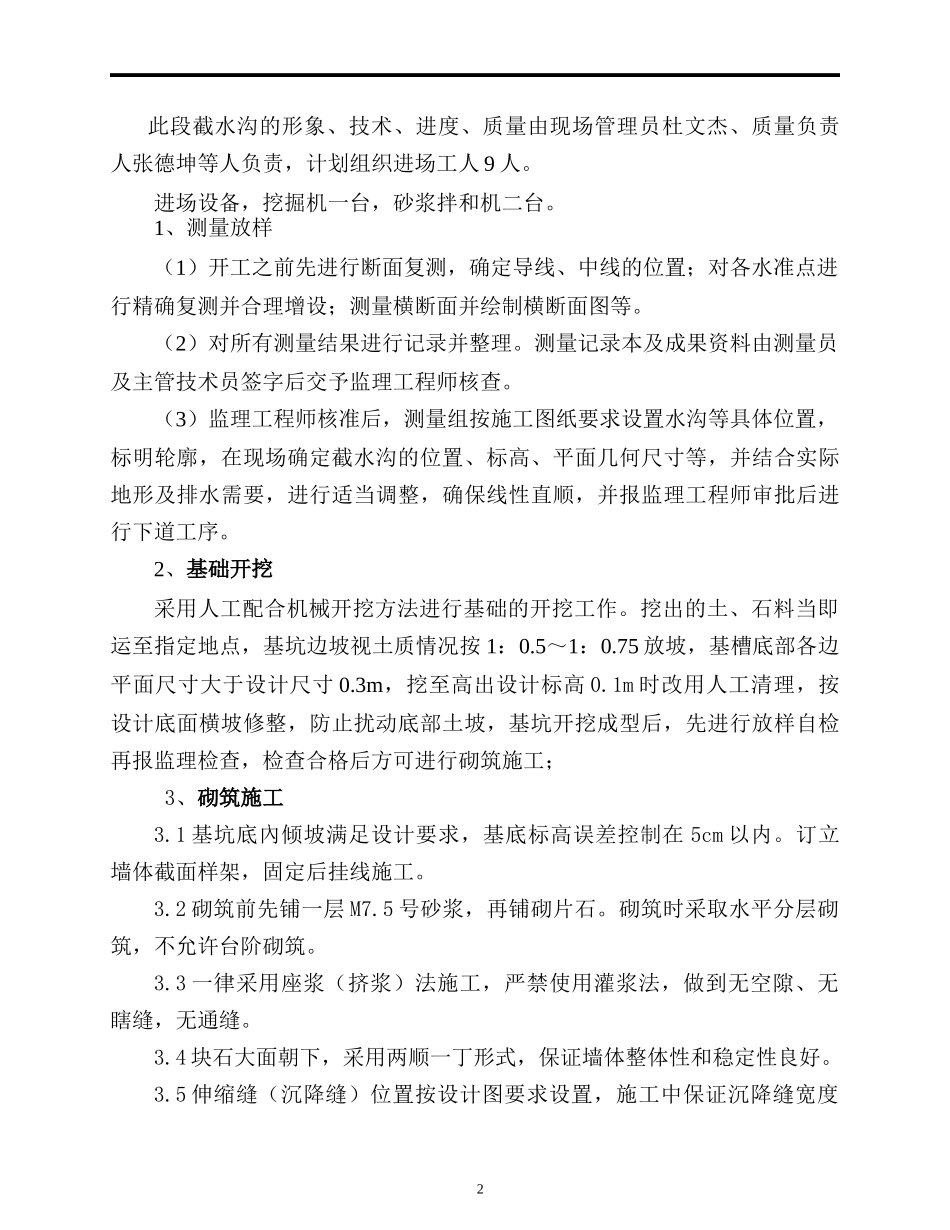

施工工序:施工测量→开挖→采集片石→制备砂浆→砌筑1此段截水沟的形象、技术、进度、质量由现场管理员杜文杰、质量负责人张德坤等人负责,计划组织进场工人9人
进场设备,挖掘机一台,砂浆拌和机二台
1、测量放样(1)开工之前先进行断面复测,确定导线、中线的位置;对各水准点进行精确复测并合理增设;测量横断面并绘制横断面图等
(2)对所有测量结果进行记录并整理
测量记录本及成果资料由测量员及主管技术员签字后交予监理工程师核查
(3)监理工程师核准后,测量组按施工图纸要求设
