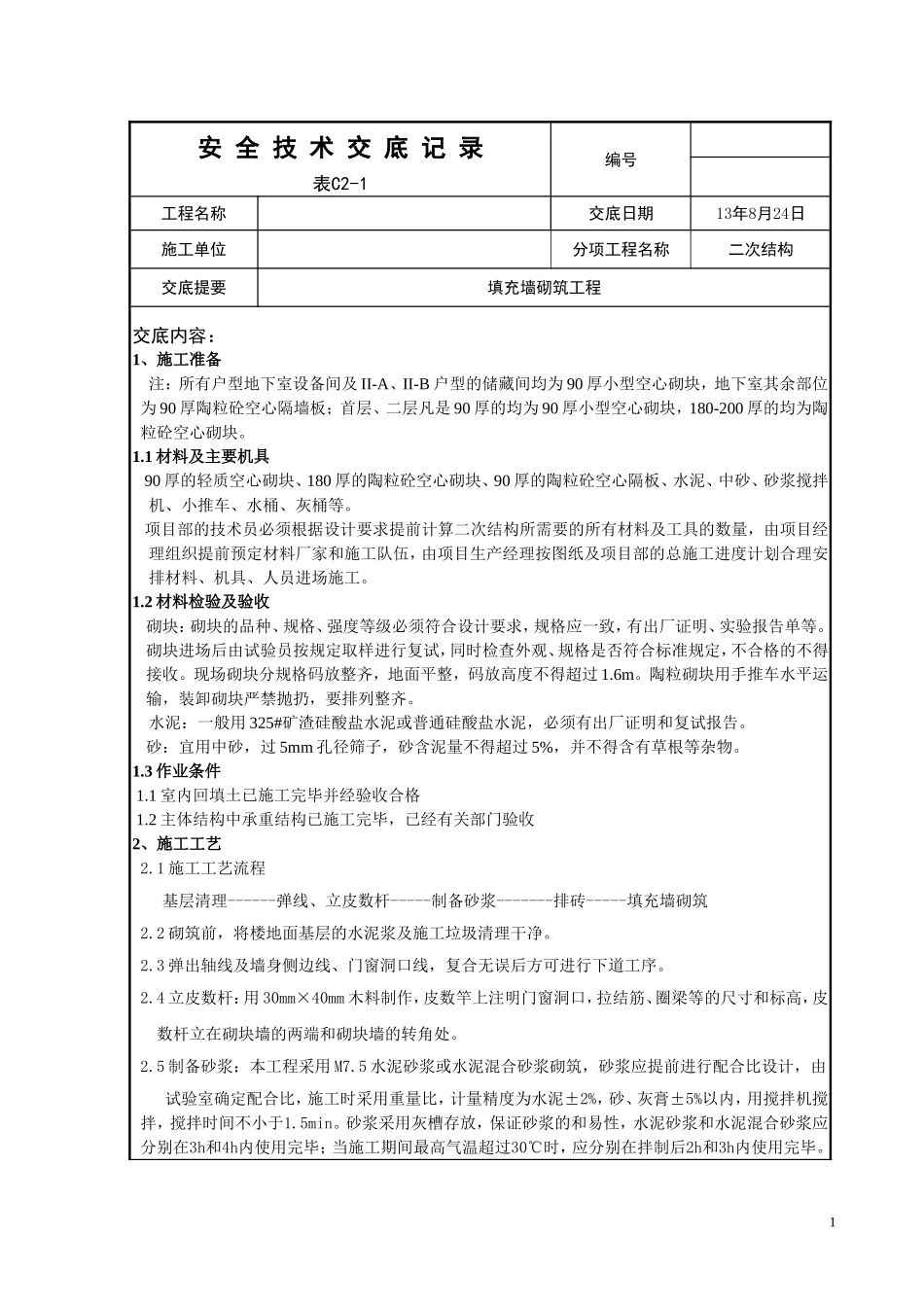

安全技术交底记录表C2-1编号工程名称交底日期13年8月24日施工单位分项工程名称二次结构交底提要填充墙砌筑工程交底内容:1、施工准备注:所有户型地下室设备间及II-A、II-B户型的储藏间均为90厚小型空心砌块,地下室其余部位为90厚陶粒砼空心隔墙板;首层、二层凡是90厚的均为90厚小型空心砌块,180-200厚的均为陶粒砼空心砌块
1材料及主要机具90厚的轻质空心砌块、180厚的陶粒砼空心砌块、90厚的陶粒砼空心隔板、水泥、中砂、砂浆搅拌机、小推车、水桶、灰桶等
项目部的技术员必须根据设计要求提前计算二次结构所需要的所有材料及工具的数量,由项目经理组织提前预定材料厂家和施工队伍,由项目生产经理按图纸及项目部的总施工进度计划合理安排材料、机具、人员进场施工
2材料检验及验收砌块:砌块的品种、规格、强度等级必须符合设计要求,规格应一致,有出厂证明、实验报告单等
砌块进场后由试验员按规定取样进行复试,同时检查外观、规格是否符合标准规定,不合格的不得接收
现场砌块分规格码放整齐,地面平整,码放高度不得超过1
陶粒砌块用手推车水平运输,装卸砌块严禁抛扔,要排列整齐
水泥:一般用325#矿渣硅酸盐水泥或普通硅酸盐水泥,必须有出厂证明和复试报告
砂:宜用中砂,过5mm孔径筛子,砂含泥量不得超过5%,并不得含有草根等杂物
3作业条件1
1室内回填土已施工完毕并经验收合格1
2主体结构中承重结构已施工完毕,已经有关部门验收2、施工工艺2
1施工工艺流程基层清理------弹线、立皮数杆-----制备砂浆-------排砖-----填充墙砌筑2
2砌筑前,将楼地面基层的水泥浆及施工垃圾清理干净
3弹出轴线及墙身侧边线、门窗洞口线,复合无误后方可进行下道工序
4立皮数杆:用30mm×40mm木料制作,皮数竿上注明门窗洞口,拉结筋、圈梁等的尺寸和标高,皮数杆立在砌块墙
