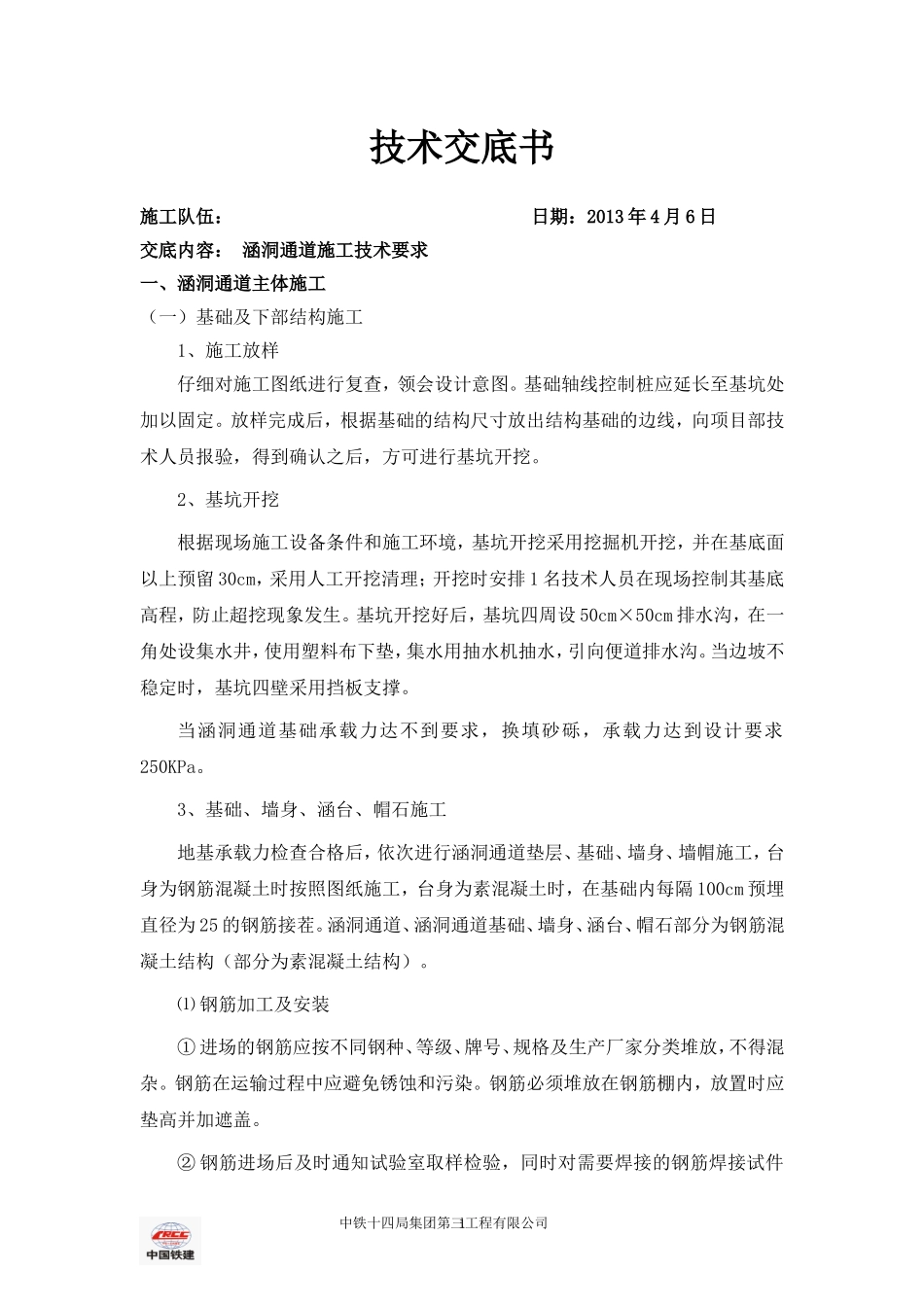

技术交底书施工队伍:日期:2013年4月6日交底内容:涵洞通道施工技术要求一、涵洞通道主体施工(一)基础及下部结构施工1、施工放样仔细对施工图纸进行复查,领会设计意图
基础轴线控制桩应延长至基坑处加以固定
放样完成后,根据基础的结构尺寸放出结构基础的边线,向项目部技术人员报验,得到确认之后,方可进行基坑开挖
2、基坑开挖根据现场施工设备条件和施工环境,基坑开挖采用挖掘机开挖,并在基底面以上预留30cm,采用人工开挖清理;开挖时安排1名技术人员在现场控制其基底高程,防止超挖现象发生
基坑开挖好后,基坑四周设50cm×50cm排水沟,在一角处设集水井,使用塑料布下垫,集水用抽水机抽水,引向便道排水沟
当边坡不稳定时,基坑四壁采用挡板支撑
当涵洞通道基础承载力达不到要求,换填砂砾,承载力达到设计要求250KPa
3、基础、墙身、涵台、帽石施工地基承载力检查合格后,依次进行涵洞通道垫层、基础、墙身、墙帽施工,台身为钢筋混凝土时按照图纸施工,台身为素混凝土时,在基础内每隔100cm预埋直径为25的钢筋接茬
涵洞通道、涵洞通道基础、墙身、涵台、帽石部分为钢筋混凝土结构(部分为素混凝土结构)
⑴钢筋加工及安装①进场的钢筋应按不同钢种、等级、牌号、规格及生产厂家分类堆放,不得混杂
钢筋在运输过程中应避免锈蚀和污染
钢筋必须堆放在钢筋棚内,放置时应垫高并加遮盖

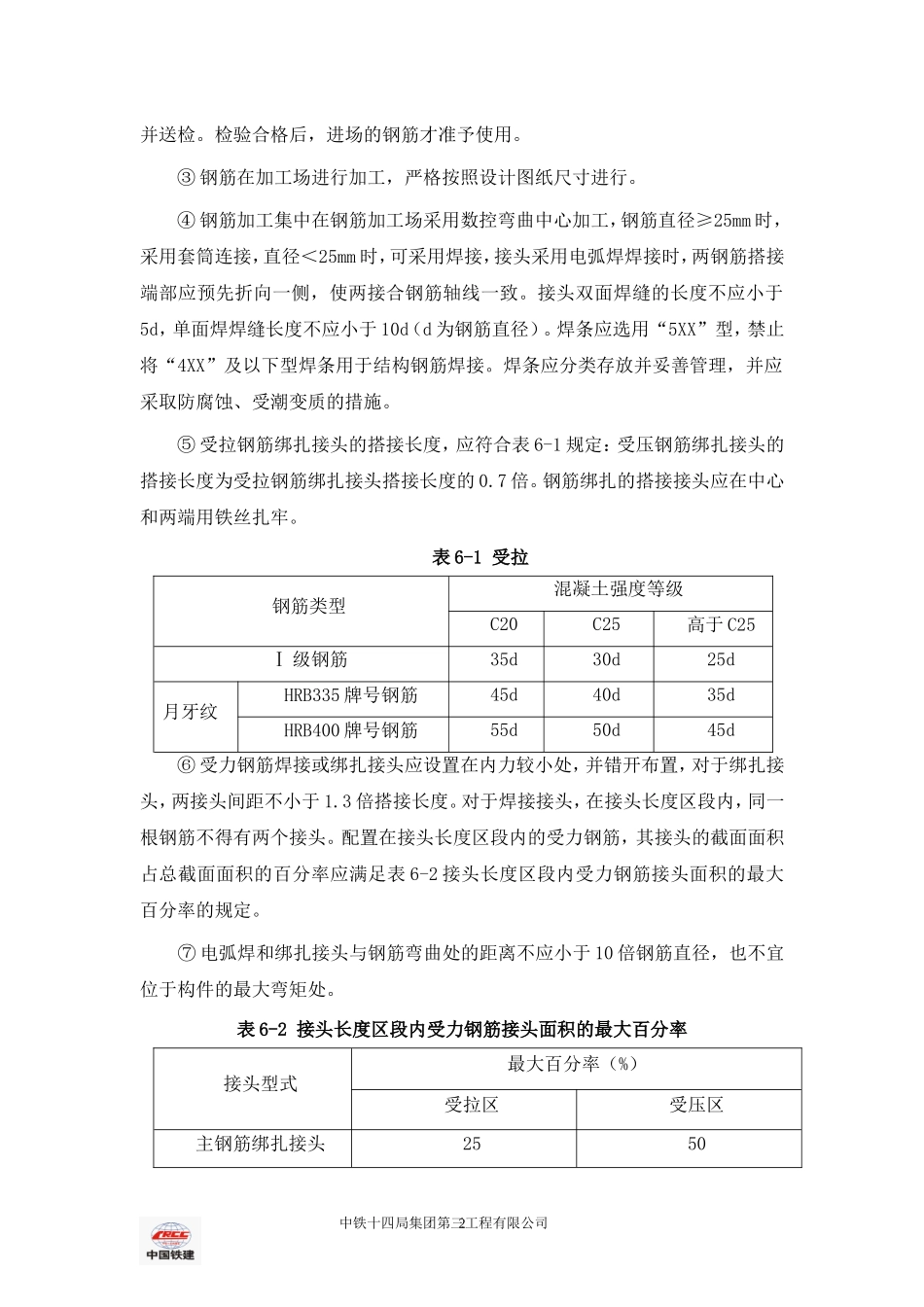

②钢筋进场后及时通知试验室取样检验,同时对需要焊接的钢筋焊接试件中铁十四局集团第三工程有限公司1并送检
检验合格后,进场的钢筋才准予使用
③钢筋在加工场进行加工,严格按照设计图纸尺寸进行
④钢筋加工集中在钢筋加工场采用数控弯曲中心加工,钢筋直径≥25mm时,采用套筒连接,直径<25mm时,可采用焊接,接头采用电弧焊焊接时,两钢筋搭接端部应预先折向一侧,使两接合钢筋轴线一致

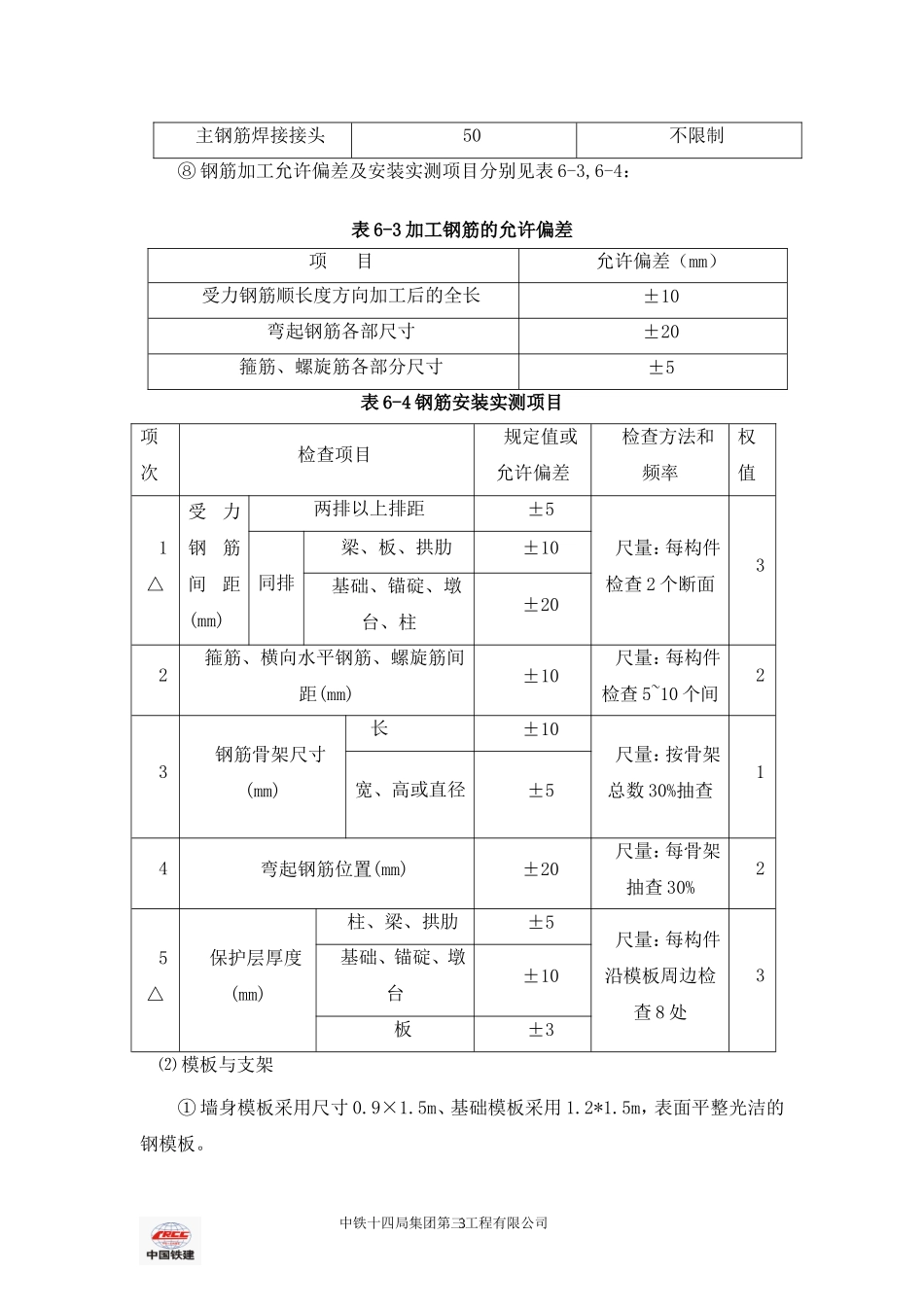

接头双面焊缝的长度不应小于5d,单面焊焊缝长度不应小于10d(
