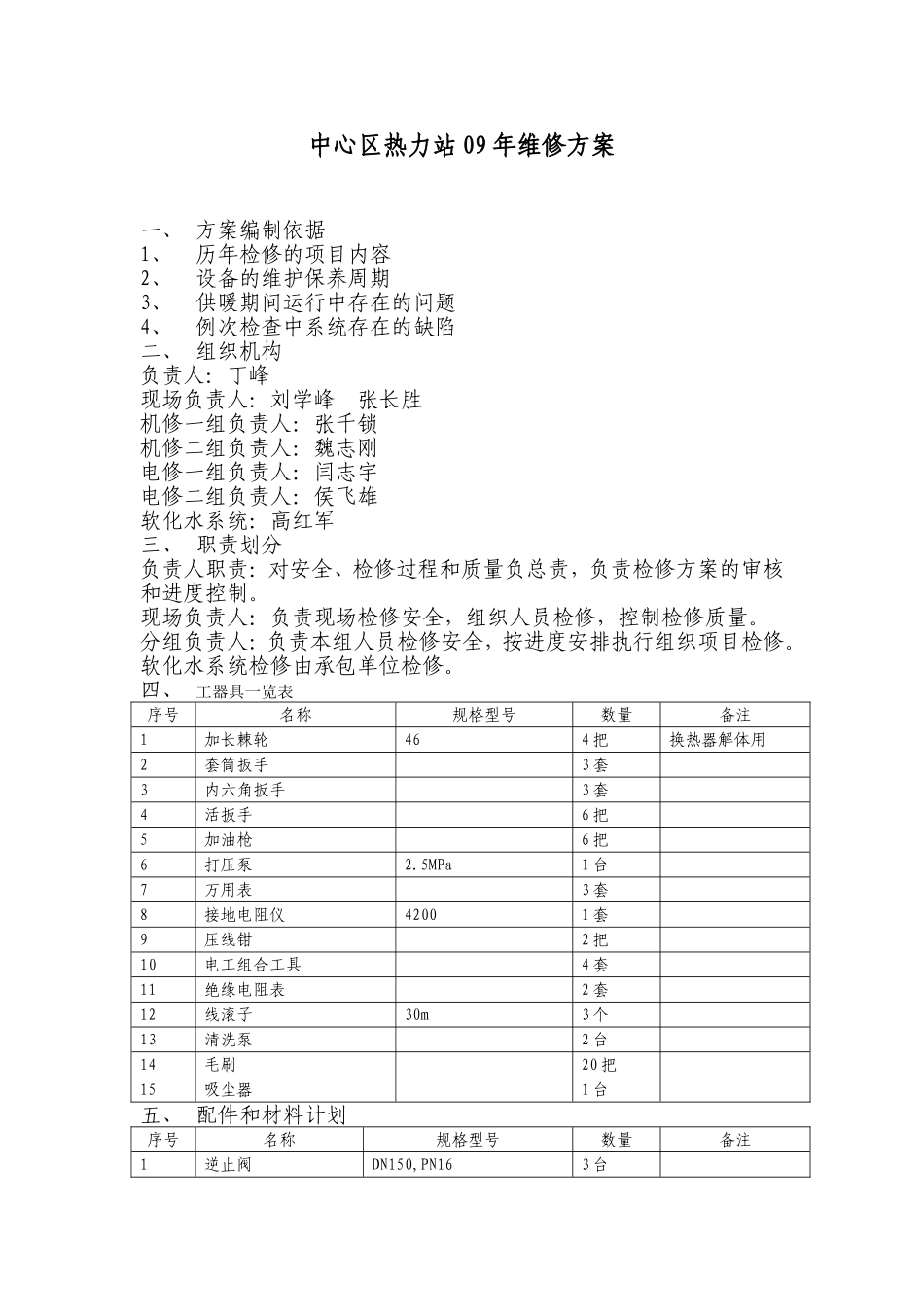

中心区热力站09年维修方案一、方案编制依据1、历年检修的项目内容2、设备的维护保养周期3、供暖期间运行中存在的问题4、例次检查中系统存在的缺陷二、组织机构负责人:丁峰现场负责人:刘学峰张长胜机修一组负责人:张千锁机修二组负责人:魏志刚电修一组负责人:闫志宇电修二组负责人:侯飞雄软化水系统:高红军三、职责划分负责人职责:对安全、检修过程和质量负总责,负责检修方案的审核和进度控制
现场负责人:负责现场检修安全,组织人员检修,控制检修质量
分组负责人:负责本组人员检修安全,按进度安排执行组织项目检修
软化水系统检修由承包单位检修
四、工器具一览表序号名称规格型号数量备注1加长棘轮464把换热器解体用2套筒扳手3套3内六角扳手3套4活扳手6把5加油枪6把6打压泵2

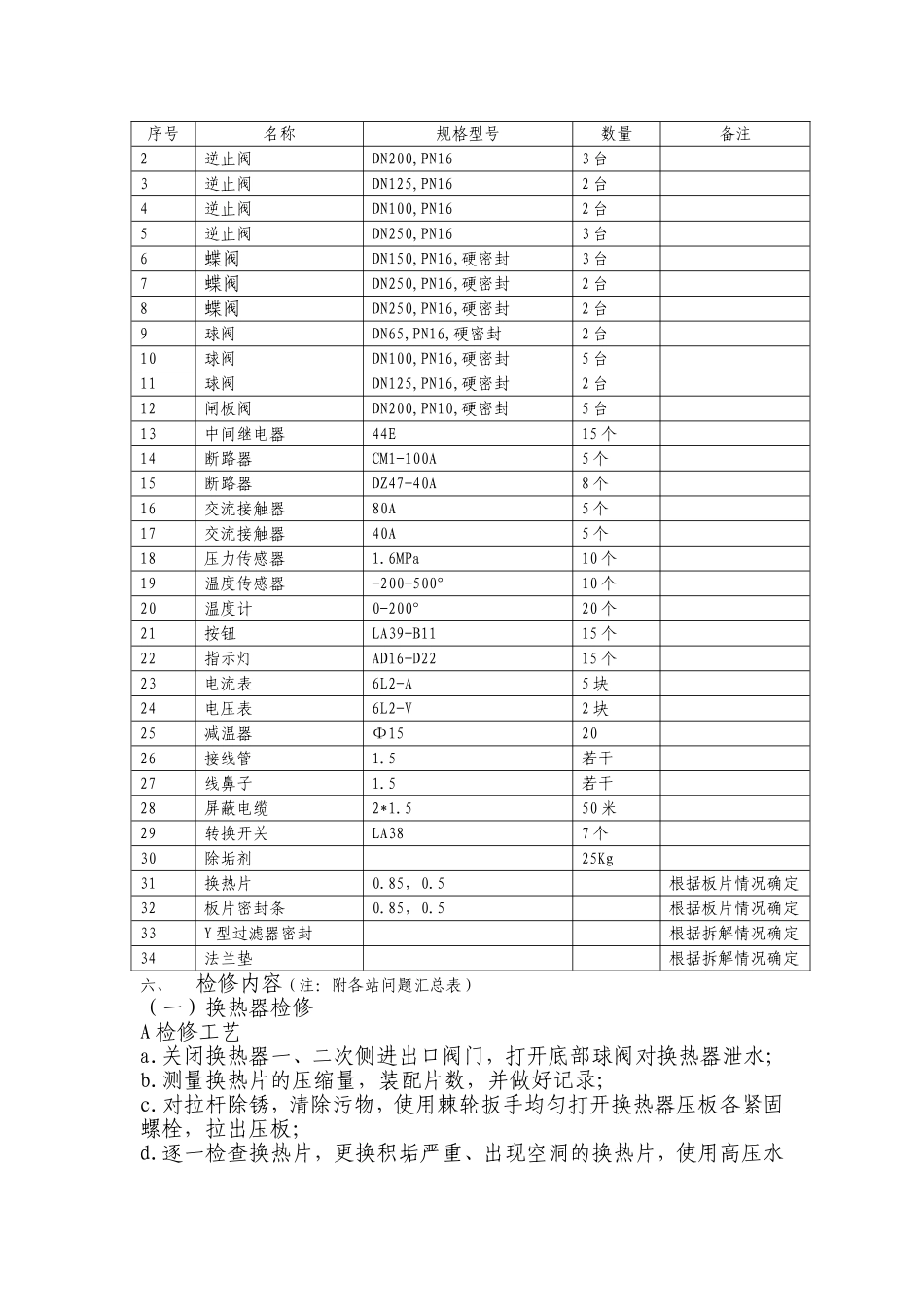

5MPa1台7万用表3套8接地电阻仪42001套9压线钳2把10电工组合工具4套11绝缘电阻表2套12线滚子30m3个13清洗泵2台14毛刷20把15吸尘器1台五、配件和材料计划序号名称规格型号数量备注1逆止阀DN150,PN163台序号名称规格型号数量备注2逆止阀DN200,PN163台3逆止阀DN125,PN162台4逆止阀DN100,PN162台5逆止阀DN250,PN163台6蝶阀DN150,PN16,硬密封3台7蝶阀DN250,PN16,硬密封2台8蝶阀DN250,PN16,硬密封2台9球阀DN65,PN16,硬密封2台10球阀DN100,PN16,硬密封5台11球阀DN125,PN16,硬密封2台12闸板阀DN200,PN10,硬密封5台13中间继电器44E15个14断路器CM1-100A5个15断路器DZ47-40A8个16交流接触器80A5个17交流接触器40A5个18压力传感器1
6MPa10个19温度传感器-200-500°10个20温度计0-200°20个21按钮LA39-B1115个22指示灯AD
