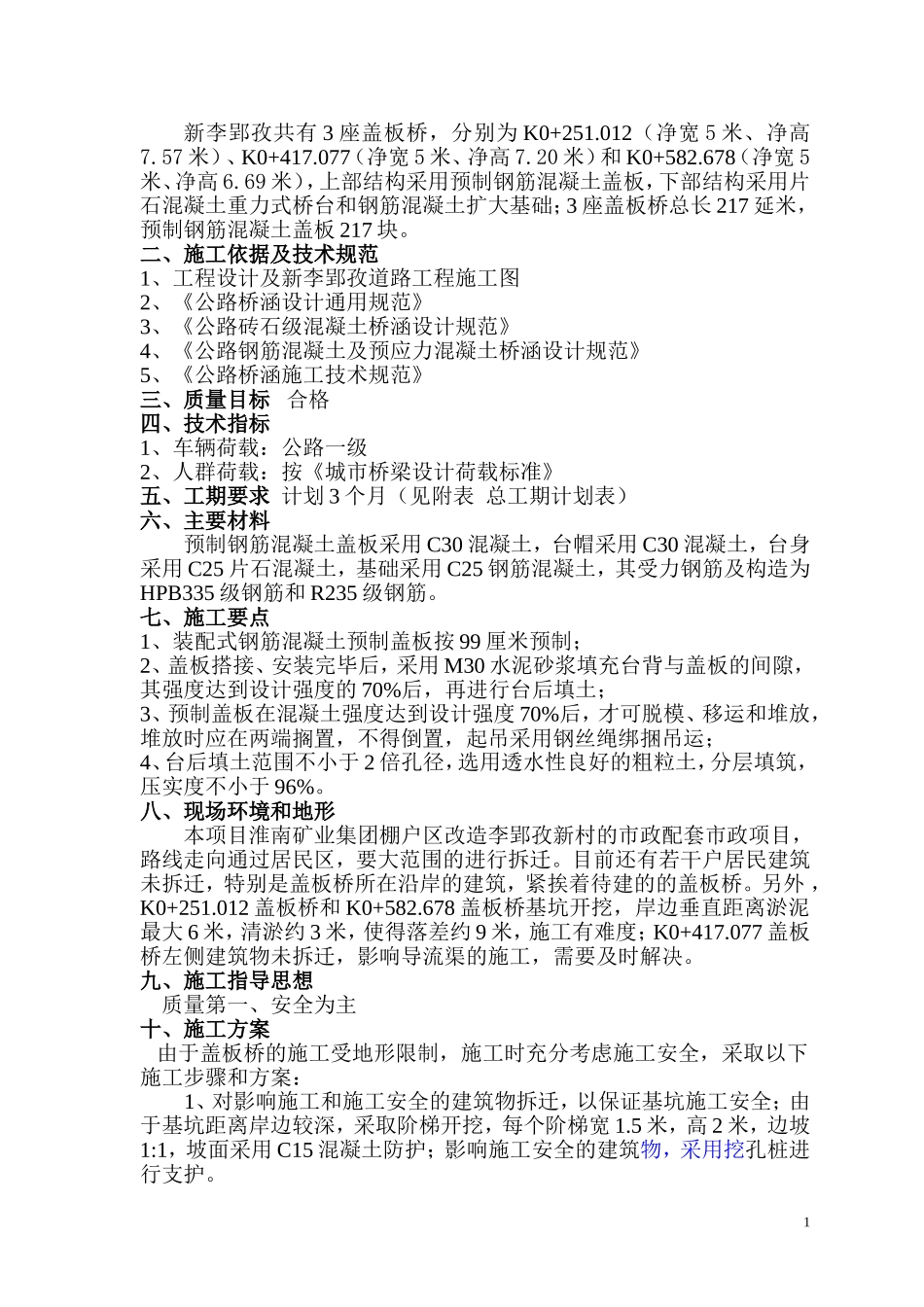

淮南煤矿棚户区改造李郢孜新村项目配套市政道路盖板桥专项施工方案武汉建工第三建筑有限公司淮南煤矿改造站前路新李郢孜道路项目部2011年5月8日一、盖板桥总体概况新李郢孜共有3座盖板桥,分别为K0+251
012(净宽5米、净高7
57米)、K0+417
077(净宽5米、净高7
20米)和K0+582
678(净宽5米、净高6
69米),上部结构采用预制钢筋混凝土盖板,下部结构采用片石混凝土重力式桥台和钢筋混凝土扩大基础;3座盖板桥总长217延米,预制钢筋混凝土盖板217块
二、施工依据及技术规范1、工程设计及新李郢孜道路工程施工图2、《公路桥涵设计通用规范》3、《公路砖石级混凝土桥涵设计规范》4、《公路钢筋混凝土及预应力混凝土桥涵设计规范》5、《公路桥涵施工技术规范》三、质量目标合格四、技术指标1、车辆荷载:公路一级2、人群荷载:按《城市桥梁设计荷载标准》五、工期要求计划3个月(见附表总工期计划表)六、主要材料预制钢筋混凝土盖板采用C30混凝土,台帽采用C30混凝土,台身采用C25片石混凝土,基础采用C25钢筋混凝土,其受力钢筋及构造为HPB335级钢筋和R235级钢筋
七、施工要点1、装配式钢筋混凝土预制盖板按99厘米预制;2、盖板搭接、安装完毕后,采用M30水泥砂浆填充台背与盖板的间隙,其强度达到设计强度的70%后,再进行台后填土;3、预制盖板在混凝土强度达到设计强度70%后,才可脱模、移运和堆放,堆放时应在两端搁置,不得倒置,起吊采用钢丝绳绑捆吊运;4、台后填土范围不小于2倍孔径,选用透水性良好的粗粒土,分层填筑,压实度不小于96%
八、现场环境和地形本项目淮南矿业集团棚户区改造李郢孜新村的市政配套市政项目,路线走向通过居民区,要大范围的进行拆迁
目前还有若干户居民建筑未拆迁,特别是盖板桥所在沿岸的建筑,紧挨着待建的的盖板桥

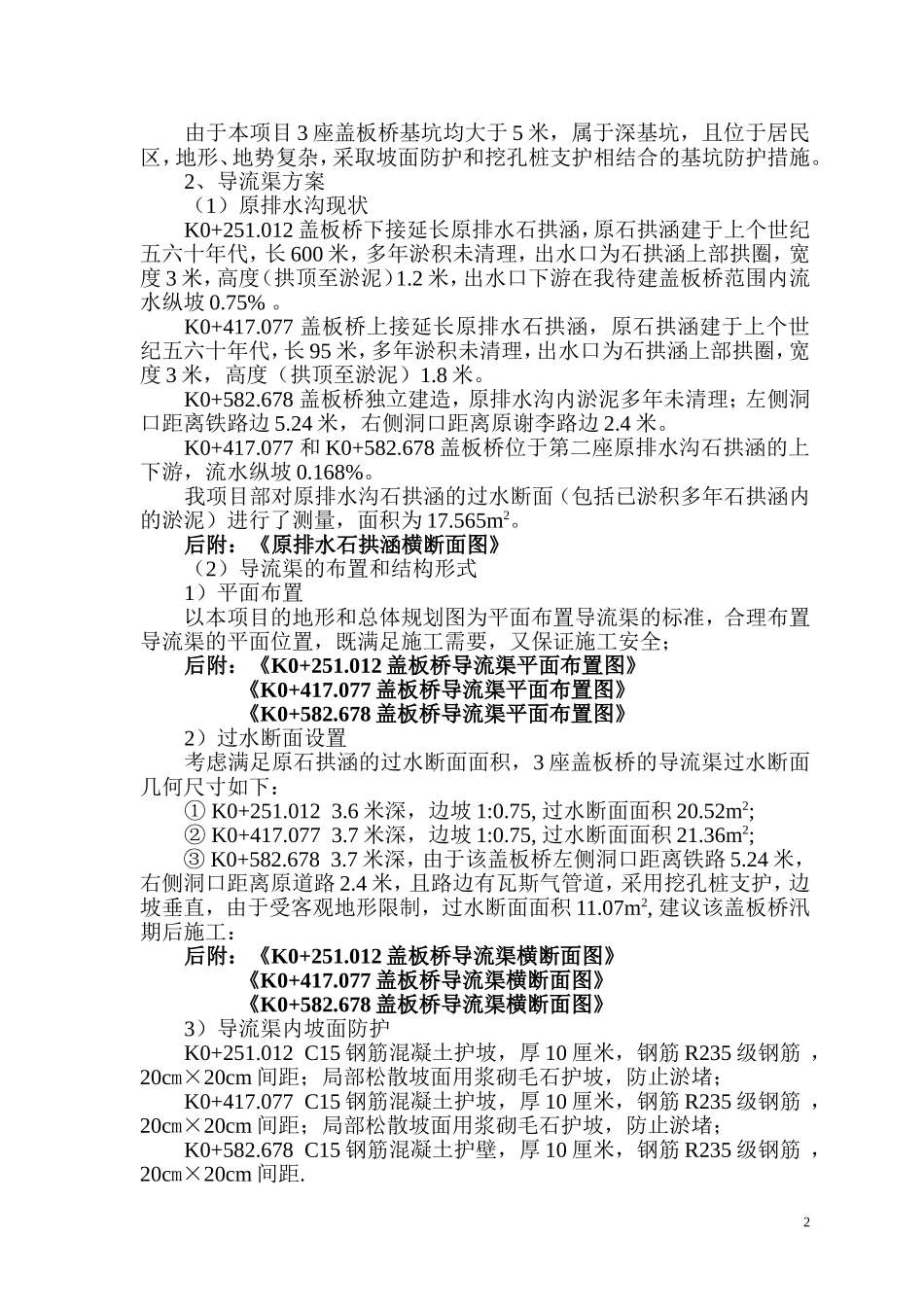

另外,K0+251
012盖板桥和K0+5
