盲沟、集水井施工一、施工方案:依据设计,在砂垫层中纵向及横向每隔50m设置一条排水盲沟,盲沟的横断面为倒梯形,上宽80cm,下宽60cm,高80cm,断面为0

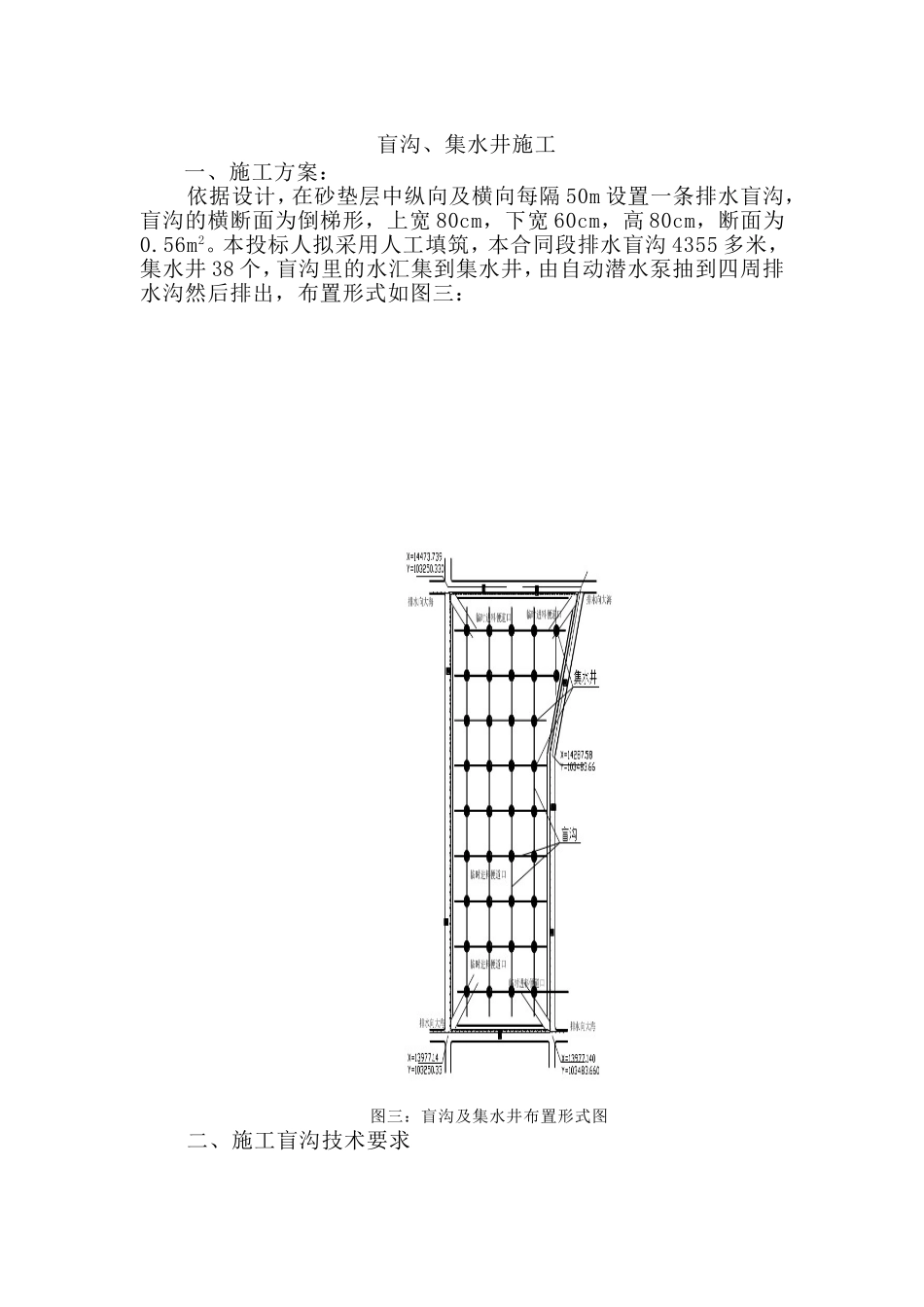

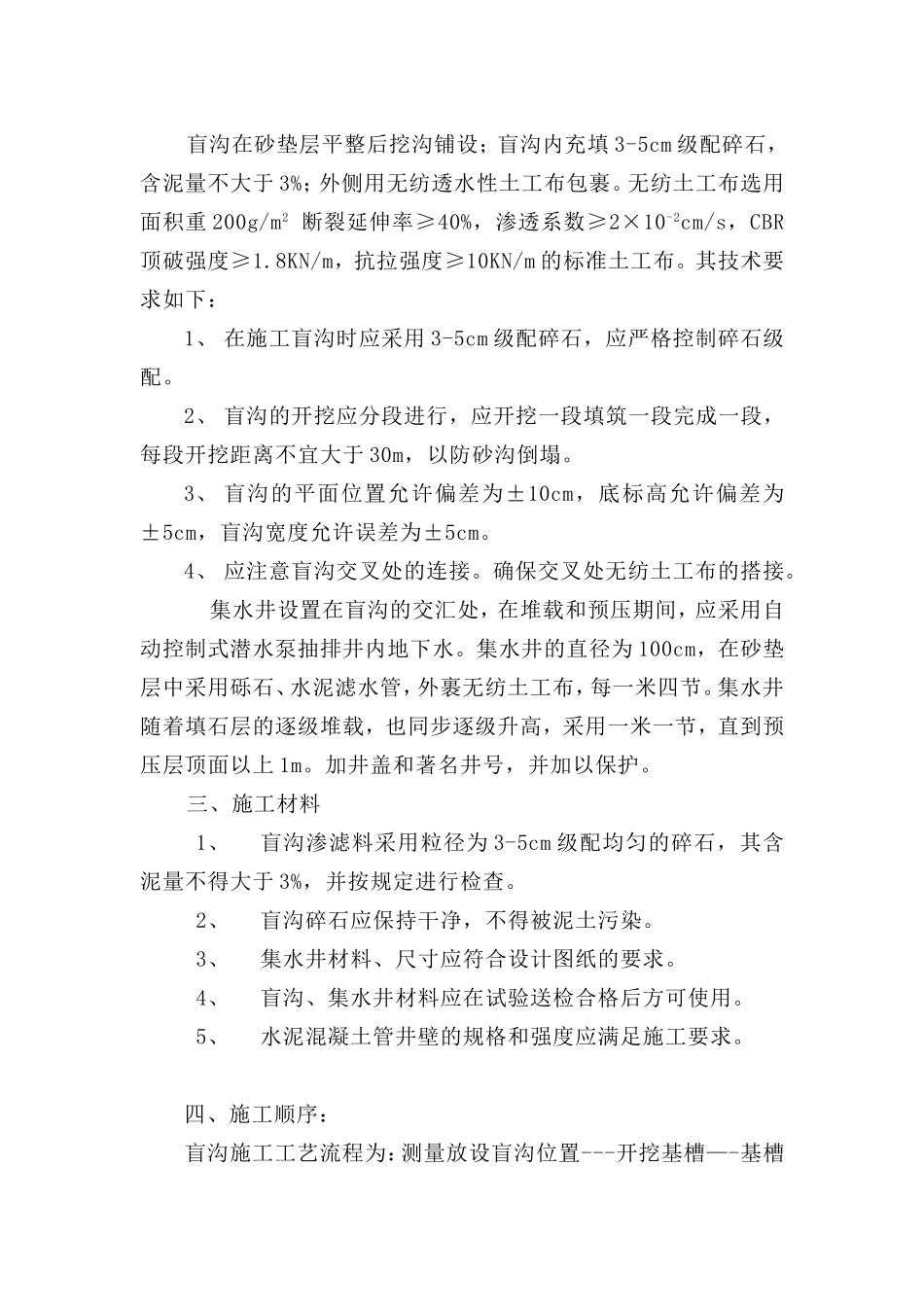

本投标人拟采用人工填筑,本合同段排水盲沟4355多米,集水井38个,盲沟里的水汇集到集水井,由自动潜水泵抽到四周排水沟然后排出,布置形式如图三:图三:盲沟及集水井布置形式图二、施工盲沟技术要求盲沟在砂垫层平整后挖沟铺设;盲沟内充填3-5cm级配碎石,含泥量不大于3%;外侧用无纺透水性土工布包裹
无纺土工布选用面积重200g/m2断裂延伸率≥40%,渗透系数≥2×10-2cm/s,CBR顶破强度≥1
8KN/m,抗拉强度≥10KN/m的标准土工布
其技术要求如下:1、在施工盲沟时应采用3-5cm级配碎石,应严格控制碎石级配
2、盲沟的开挖应分段进行,应开挖一段填筑一段完成一段,每段开挖距离不宜大于30m,以防砂沟倒塌
3、盲沟的平面位置允许偏差为±10cm,底标高允许偏差为±5cm,盲沟宽度允许误差为±5cm
4、应注意盲沟交叉处的连接
确保交叉处无纺土工布的搭接
集水井设置在盲沟的交汇处,在堆载和预压期间,应采用自动控制式潜水泵抽排井内地下水
集水井的直径为100cm,在砂垫层中采用砾石、水泥滤水管,外裹无纺土工布,每一米四节
集水井随着填石层的逐级堆载,也同步逐级升高,采用一米一节,直到预压层顶面以上1m
加井盖和著名井号,并加以保护
三、施工材料1、盲沟渗滤料采用粒径为3-5cm级配均匀的碎石,其含泥量不得大于3%,并按规定进行检查
2、盲沟碎石应保持干净,不得被泥土污染
3、集水井材料、尺寸应符合设计图纸的要求
4、盲沟、集水井材料应在试验送检合格后方可使用
5、水泥混凝土管井壁的规格和强度应满足施工要求

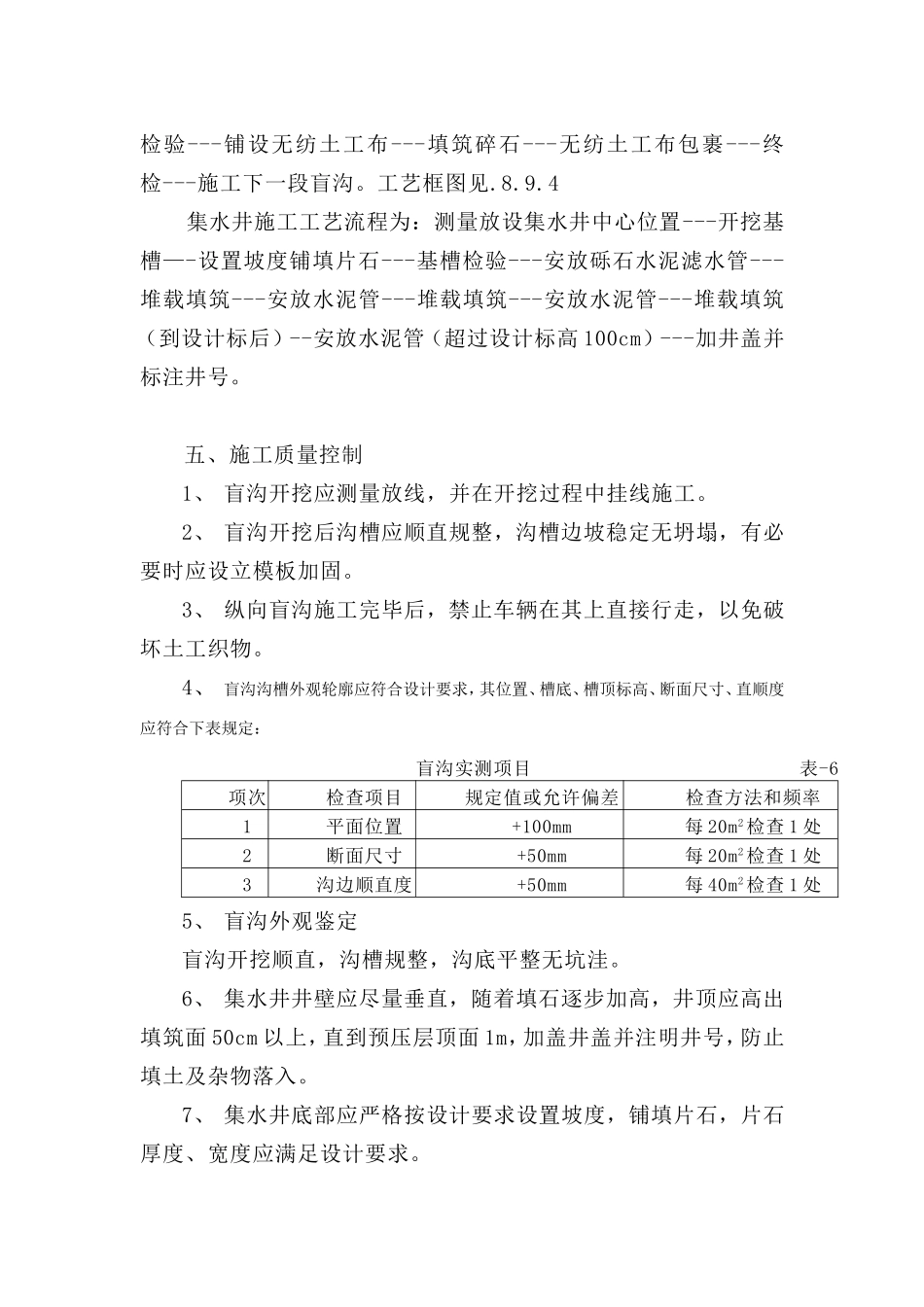

四、施工顺序:盲沟施工工艺流程为:测量放设盲沟位置---开挖基槽—-基槽检验---铺设无纺土工布
