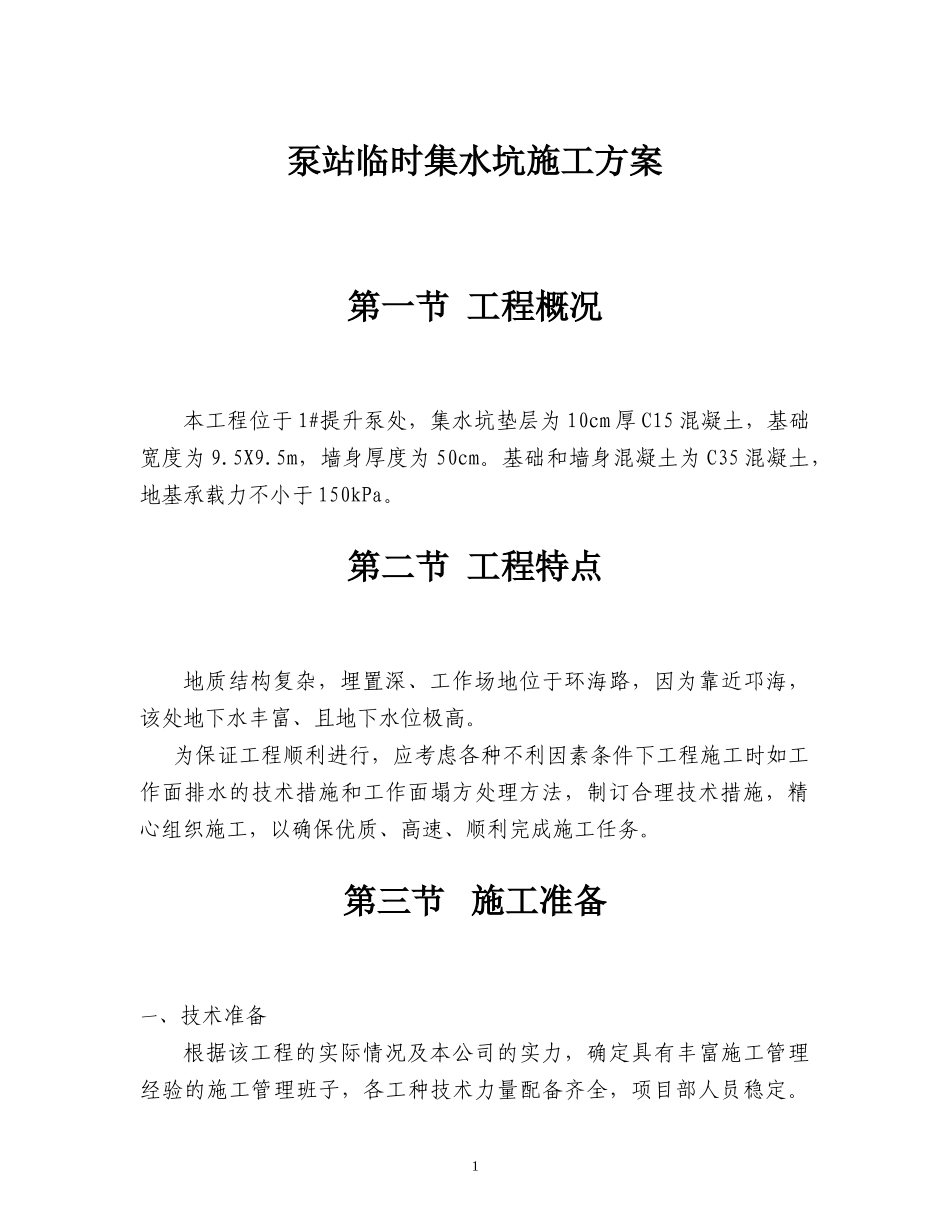

XXXXXXXXX道路管网四标段XXX站临时集水坑施工方案编制人:审核人:批准人:XXXXXX工程股份有限公司二一四年六月〇1泵站临时集水坑施工方案第一节工程概况本工程位于1#提升泵处,集水坑垫层为10cm厚C15混凝土,基础宽度为9
5m,墙身厚度为50cm
基础和墙身混凝土为C35混凝土,地基承载力不小于150kPa
第二节工程特点地质结构复杂,埋置深、工作场地位于环海路,因为靠近邛海,该处地下水丰富、且地下水位极高
为保证工程顺利进行,应考虑各种不利因素条件下工程施工时如工作面排水的技术措施和工作面塌方处理方法,制订合理技术措施,精心组织施工,以确保优质、高速、顺利完成施工任务
第三节施工准备一、技术准备根据该工程的实际情况及本公司的实力,确定具有丰富施工管理经验的施工管理班子,各工种技术力量配备齐全,项目部人员稳定

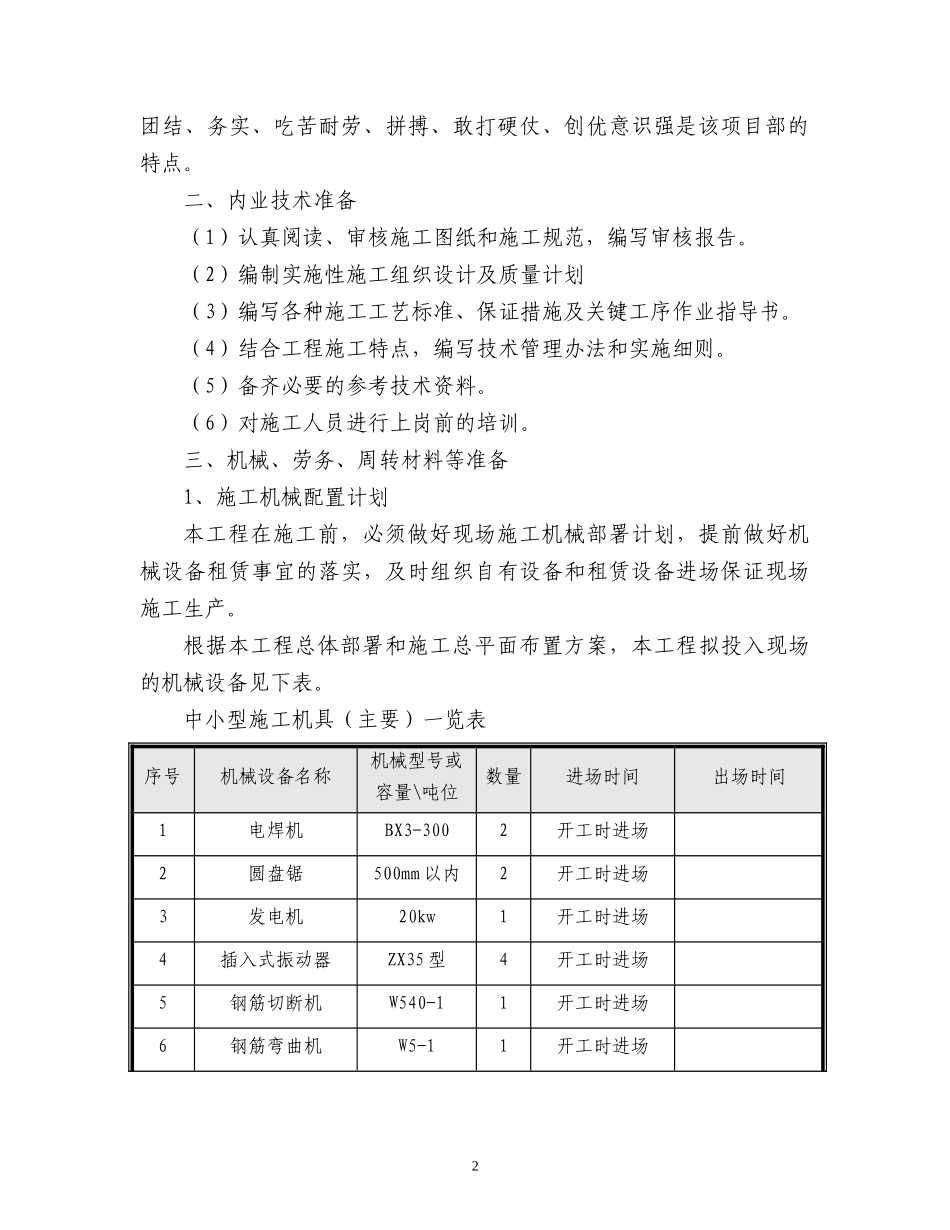

2团结、务实、吃苦耐劳、拼搏、敢打硬仗、创优意识强是该项目部的特点
二、内业技术准备(1)认真阅读、审核施工图纸和施工规范,编写审核报告
(2)编制实施性施工组织设计及质量计划(3)编写各种施工工艺标准、保证措施及关键工序作业指导书
(4)结合工程施工特点,编写技术管理办法和实施细则
(5)备齐必要的参考技术资料
(6)对施工人员进行上岗前的培训
三、机械、劳务、周转材料等准备1、施工机械配置计划本工程在施工前,必须做好现场施工机械部署计划,提前做好机械设备租赁事宜的落实,及时组织自有设备和租赁设备进场保证现场施工生产
根据本工程总体部署和施工总平面布置方案,本工程拟投入现场的机械设备见下表
中小型施工机具(主要)一览表序号机械设备名称机械型号或容量\吨位数量进场时间出场时间1电焊机BX3-3002开工时进场2圆盘锯500mm以内2开工时进场3发电机20kw1开工时进场4插入式振动器ZX35型4开工时进场5钢筋切断机W540-11开工时进场6钢筋
