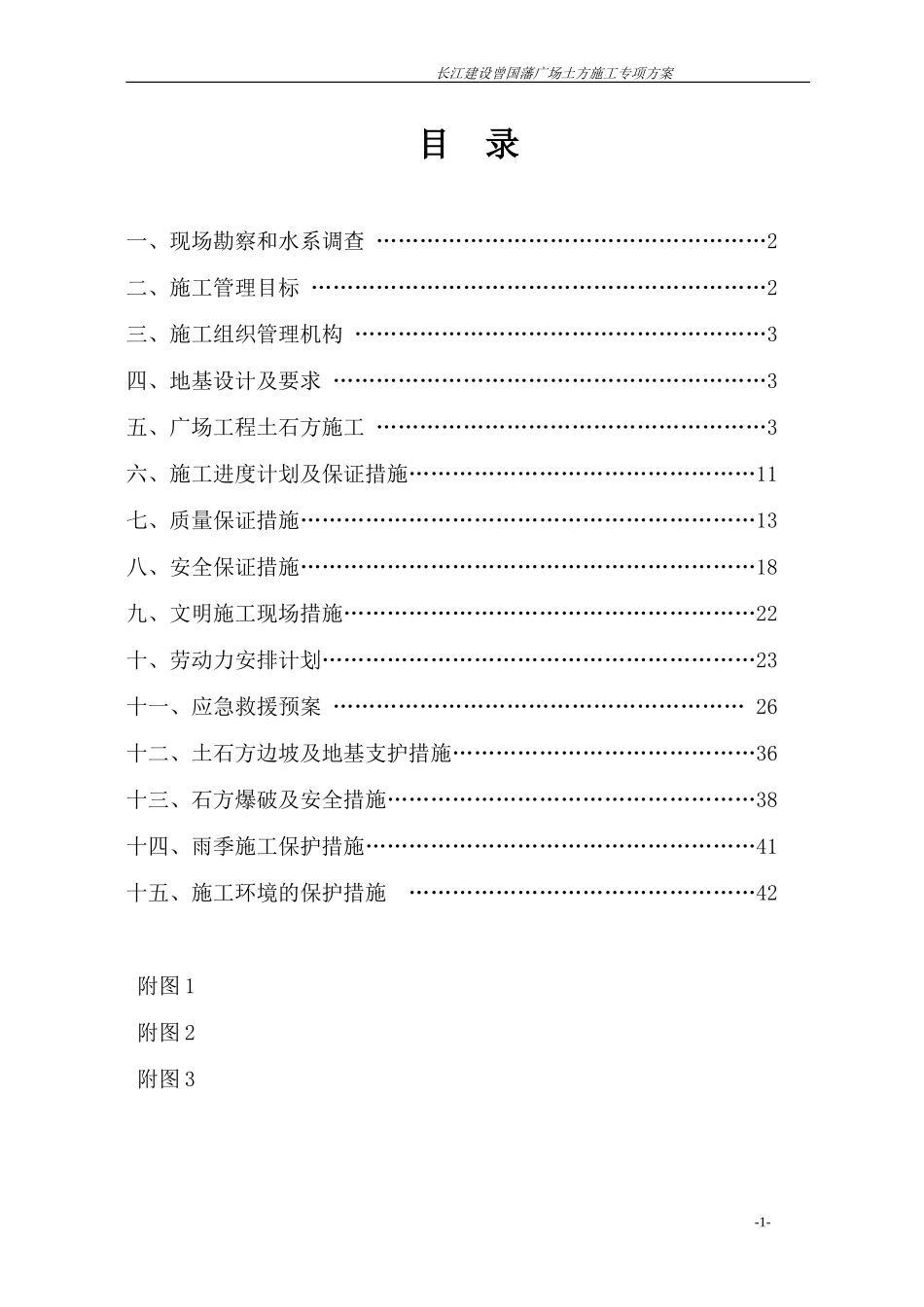

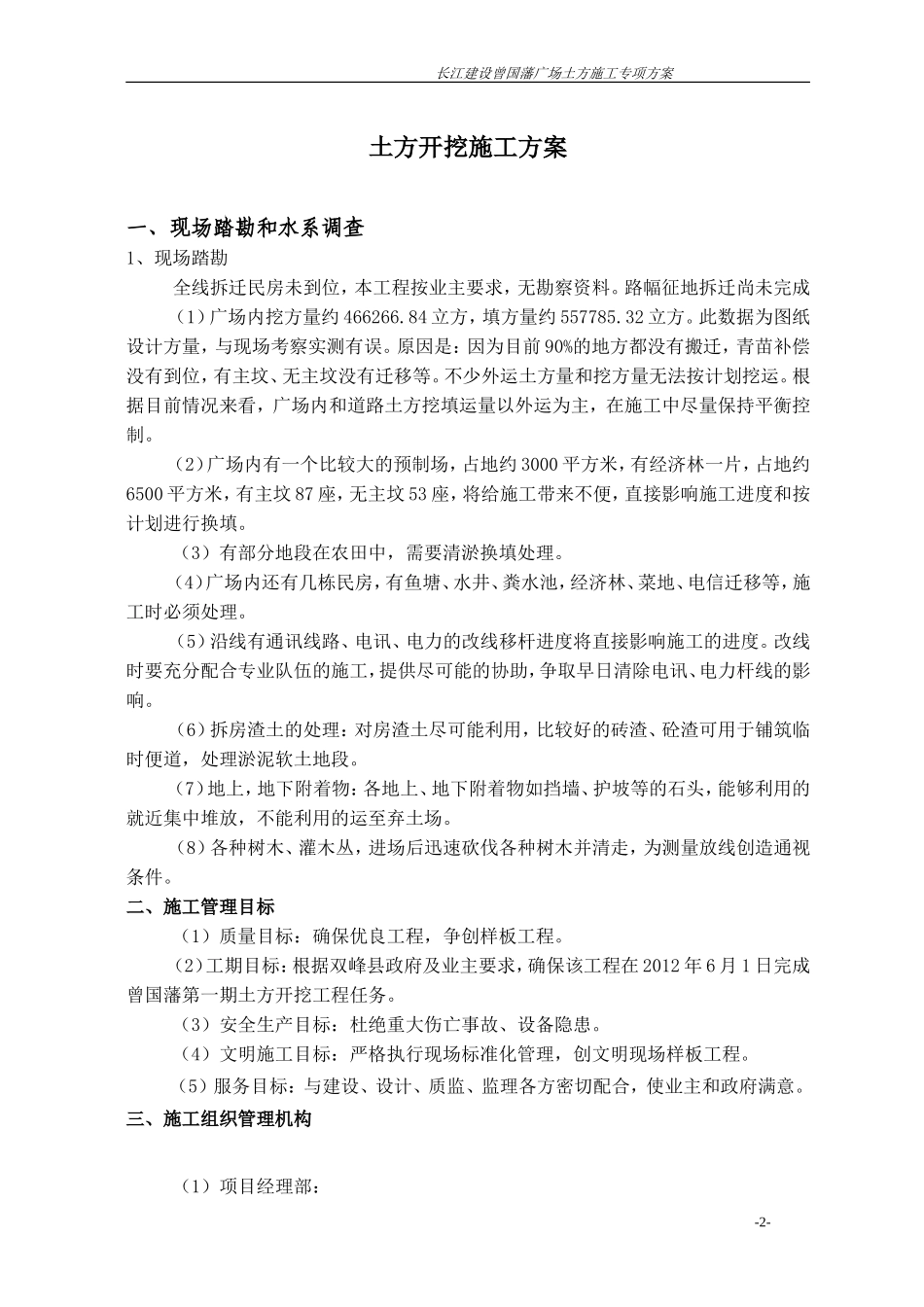

长江建设曾国藩广场土方施工专项方案目录一、现场勘察和水系调查………………………………………………2二、施工管理目标………………………………………………………2三、施工组织管理机构…………………………………………………3四、地基设计及要求……………………………………………………3五、广场工程土石方施工………………………………………………3六、施工进度计划及保证措施…………………………………………11七、质量保证措施………………………………………………………13八、安全保证措施………………………………………………………18九、文明施工现场措施…………………………………………………22十、劳动力安排计划……………………………………………………23十一、应急救援预案…………………………………………………26十二、土石方边坡及地基支护措施……………………………………36十三、石方爆破及安全措施……………………………………………38十四、雨季施工保护措施………………………………………………41十五、施工环境的保护措施…………………………………………42附图1附图2附图3-1-长江建设曾国藩广场土方施工专项方案土方开挖施工方案一、现场踏勘和水系调查1、现场踏勘全线拆迁民房未到位,本工程按业主要求,无勘察资料
路幅征地拆迁尚未完成(1)广场内挖方量约466266
84立方,填方量约557785
此数据为图纸设计方量,与现场考察实测有误
原因是:因为目前90%的地方都没有搬迁,青苗补偿没有到位,有主坟、无主坟没有迁移等
不少外运土方量和挖方量无法按计划挖运
根据目前情况来看,广场内和道路土方挖填运量以外运为主,在施工中尽量保持平衡控制
(2)广场内有一个比较大的预制场,占地约3000平方米,有经济林一片,占地约6500平方米,有主坟87座,无主坟53座,将给施工带来不便,直接影响施
